煤礦分析儀表樣品預處理係統維護檢修規定
1.總則
1.1主要內容與適用範圍
本規定規定了工藝樣品預處理係統的維護、檢修、投運及其安全注意事項的技術要求原則和實施程序。
本規定適用於化工裝置在線適用的工藝樣品預處理係統(以下簡稱係統)。
1.2基本工作原理
該係統基於機械、物理、虎穴吸附、吸收等方法對工藝樣品進行工藝化處理的原理工作。係統對工藝樣品壓力、溫度、流量進行調節和控製,對樣品總的機械雜質、粉塵進行過濾,並進行除水、除油霧等功能處理後,達到儀表對工藝樣品的技術要求。
1.3主要技術性能及規格
1.3.1主要性能技術指標
a. 樣品輸出壓力穩定性:達到儀表對係統要求的技術性能指標;
b. 樣品輸出流速穩定性:達到儀表對係統要求的技術性能指標;
c. 滯後時間:≤60s或根據儀表要求的控製回路具體需要確定;
d. 係統氣密性:正常運行壓力1.5倍條件下半小時的壓降不低於儀表要求的技術指標。
1.3.2主要規格
a. 處理對象:氣相、液相、氣液相、氣固相、液固相或三相共存;
b. 過濾質量:達到儀表長期穩定運行的要求;
c. 樣氣露點:達到儀表規定的技術指標;
d. 除油霧潔淨度:達到儀表規定的技術指標;
e. 樣品真實度要求:係統在處理樣品過程中不允許發生相變、聚合、解析、催化作用、記憶效應,吸附、吸收程度低於儀表規定的技術指標;
f. 防爆等級:防爆現場安裝的係統必須符合現場防爆等級的要求。
2.完好條件
2.1係統及零部件完整,符合技術要求,即:
a.係統及零部件、附件齊全完好;
c.係統銘牌清晰;
c.緊固件無鬆動、不泄漏、不堵塞,電氣件接觸良好,可動件調節靈活自如;
d.防爆現場係統符合現場防爆等級要求。
2.2運轉正常,符合使用要求,即:
a.係統運轉正常,經處理後的樣品能滿足儀表03manbetx 器安全穩定運行的要求;
b.經處理後,樣品輸出的壓力、溫度、流量、露點、雜質含量電熱管技術性能指標達到儀表規定的要求;
c.係統及各預處理部件長期運行中無腐蝕、不堵塞、不泄漏;
d.保溫伴熱、致冷部件、帶壓調節部件、帶電元件等完好無損,符合技術和安全工作要求;
e.旁路放空或排放回收的樣品不影響03manbetx 器正常工作並符合安全規定。
2.3係統及環境整齊、清潔,符合工作要求,即:
a.係統外表無灰塵、油汙,油漆無剝落,無明顯損傷;
b.係統安裝現場接近取樣裝置,靠近儀表03manbetx 器處無強烈震動,腐蝕性弱,清潔幹燥;
c.係統和外部連接管路、電纜敷設、排列整齊,可調視部件顯示清晰,調節方便,並有足夠的維護檢修空間;
d.若係統集中安裝在防爆現場的分析室內,防爆照明燈具工作正常,安置的可燃、有毒氣體檢測報警器工作靈敏、準確,並符合安全運行的要求。
2.4技術資料齊全、準確,符合管理要求,即:
a.係統及其部件說明書、運轉資料、圖紙及有關參數等資料齊全;
b.係統製造單位、型號、出公司日期及產品合格證等有關資料保存完好;
c.係統及部件曆年校準、檢修、故障處理及零部件更換記錄等資料準確、齊全。
3.維護
3.1日常維護
3.1.1巡回檢查
每班至少進行兩次巡回檢查,內容:
a. 係統輸出樣品壓力、溫度、流量等及其顯示部件的檢查和調整;
b. 調節閥、增壓泵、噴射器等部件工作狀態的檢查和調整;
c. 安全閥、旁路放空回路、樣品回收裝置的檢查和調整;
d. 供係統工作的電源、氣源、水源進行檢查和調整;
e. 加熱、冷卻、伴熱保溫等部件的檢查;
f. 排汙閥、疏水器、旁路閥、放空閥等閥件開度的檢查和調整;
g. 係統的泄漏檢查;
h. 防爆現場係統工作環境的安全檢查;
i. 根據係統特殊要求規定的巡檢;
j. 巡檢中發現不能解決的故障應及時報告,危及儀表安全運行時應采取緊急停運措施,並通知工藝人員;
k. 做好巡檢記錄。
3.1.2定期維護

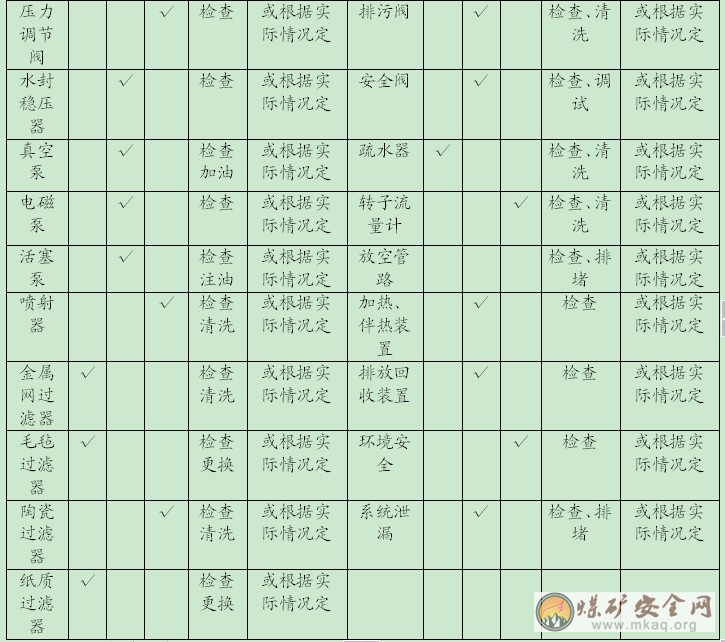

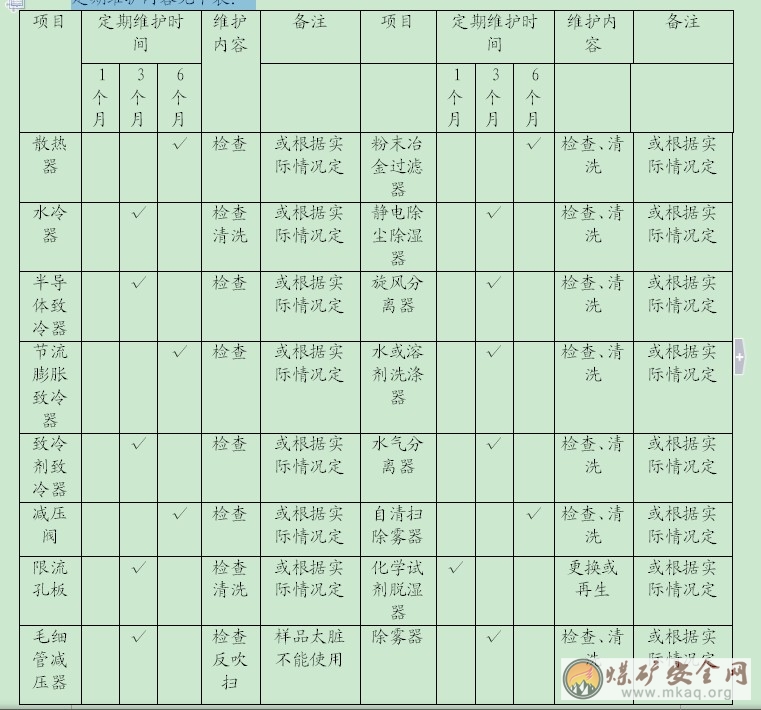

定期維護內容見下表:
3.2.1校準周期
係統要求校準的部件校準周期一般為6個月,或根據係統運行穩定性、在生產中的重要性及係統的具體要求來確定。
4.檢修
4.1檢修周期
該係統每12個月進行一次檢修,通常與公司年度大修同步進行。
4.2檢修內容
係統應用對象廣泛,部件類型繁多,檢修內容及檢修方法差異大,下麵列出一些常見部件的檢修內容、方法和步驟。各係統的檢修方法和步驟參見係統的具體要求和有關說明書。係統檢修因預處理不佳結構不同而異,主要檢修內容如下:
a. 管路檢修:對係統及外部連接管路包括取樣管路、放空管路、回收裝置管路、冷卻係統管路、加熱伴熱管路、旁路管路等進行檢查和檢修,對管路中沉積的塵垢、無機鹽垢、有機沉積物等分別用機械方法、稀鹽酸、熱堿液、有機溶劑等進行清洗和溶解,再用低壓蒸汽、儀表空氣進行吹掃,更換腐蝕、破裂、泄漏和老化的管路、零部件、密封件和O型環;
b. 氣密性檢查:經檢修的部件和管路複原後,在運行壓力1.5倍條件下用清潔的無毒的壓縮空氣進行氣密性檢查,半小時壓降不低於係統要求的技術指標;
c. 電路檢查:用數字萬用表、兆歐表或要求的檢查儀器檢查和確認電路電纜及絕緣性能、部件供電、接插件接觸狀態、帶電部件工作能力等;
d. 係統吹掃:用清潔幹燥壓縮空氣對係統進行吹掃,吹掃時間應達到係統運轉資料規定的時間,或視係統清潔狀況而定;
e. 檢修後係統複原性能確認:經檢查複原後的係統根據運轉資料技術要求,在通電、通氣、送水條件下,測定運轉過程的技術性能指標,確認是否達到規定的技術要求,否則找原因直至達到要求為止。
5投運
5.1投運前檢查
5.1.1管路連接檢查,包括係統和外部連接的各種管路連接無誤,無泄漏,不堵塞。
5.1.2供係統的電源、氣源、水源性能指標和工作狀態應符合係統運轉資料技術要求。
5.1.3部件、閥件功能檢查,在通電、供氣、供水條件下進行性能測定。
5.2投運步驟
5.2.1在監護下利用工藝樣品對係統進行吹掃。
5.2.2在監護下,送係統部件正常工作的電源、氣源、水源,部件正常運轉後再送工藝樣品,係統正常運轉並達到運轉資料的技術要求後,經係統處理後的樣品送分析器,係統投入自動運行。
5.3停運步驟
5.3.1短期停運時,先切斷係統工藝樣品的出口,再切斷係統工藝樣品入口,若不需切斷係統工藝樣品入口時,應將係統旁路排放回路排放量適當增大。
5.3.2長期停運時,先切斷係統工藝樣品的出口,再切斷係統工藝樣品入口,最後切斷取樣根部閥的取樣閥門。同時切斷供係統工作的電源、氣源和水源。
5.3.3工藝因聯鎖停運時,維護人員盡快去現場,首先切斷係統工藝樣品的出口,旁路排放閥門全開,再切斷係統工藝樣品的入口。若發現係統帶水、帶液或進入了髒物,及時用儀表空氣進行吹掃,若髒物無法吹掃出,或預處理部件工作異常時,應拆卸清洗並進行修複工作,複原後待用。
5.3.4係統特殊要求停運時,接係統運轉資料特殊規定和步驟停運。
5.4驗收
5.4.1逐條檢查檢修項目的完成情況。
5.4.2檢查檢修後的係統運行質量是否達到完好條件的要求。
5.4.3驗收檢修的技術資料是否齊全。
6安全注意事項
6.1維護安全注意事項
6.1.1日常維護必須由兩人以上巡檢和操作。
6.1.2對可能導致係統工藝樣品輸出波動的維護和操作,必須事先取得工藝人員的認可。
6.1.3保持係統及其連接件的清潔和環境衛生,防止酸堿液、水濺在係統上。
6.1.4係統可調和顯示部件一旦發現異常或損壞,及時修複或更換。
6.1.5維護中防止燙傷、觸電和中毒。
6.1.6高壓樣品處理係統部件,在維護中必須嚴格遵守高壓容器、閥件操作使用的有關規定。
6.2檢修安全注意事項
6.2.1不具備檢修技能的人員不能單獨操作。
6.2.2防爆現場未做動火分析,嚴禁開啟係統電氣部件的防爆盒。
6.2.3修理或更換係統的接頭、密封件、法蘭等帶壓件後需要重新檢查泄漏。
6.2.4檢修或更換高壓預處理部件,需嚴格遵守壓力容器使用的有關規定。
6.3投運安全注意事項
6.3.1凡是經過檢修的係統,在投運時必須有兩人在場,以免發生意外02manbetx.com 。
6.3.2利用工藝樣品吹掃係統時必須進行監護,樣品安全放空或通過回收裝置回收。
6.3.3停運後的係統再重新投運前應與工藝取得聯係。
