2013年礦井防治水工作計劃
編 寫 說 明
一、編寫目的
為認真貫徹執行上級部門有關文件精神及防治水規定要求、防止重大水害02manbetx.com
發生,確保我礦井安全生產,堅持“預測預報、有掘必探、先探後掘、先治後采”的水害防治原則;結合我礦的地質構造及水文地質條件特點,杜絕發生水害02manbetx.com
,確保我礦各工作麵安全施工。為完成2013年全年基建生產任務提供安全、可靠的保障。特製定如下2013年防治水工作計劃。
二、編寫依據
1、《煤礦安全01manbetx
》
2、《煤礦防治水規定釋義》
3、《左則溝煤業探放水設計》
4、《左則溝煤業2013年基建計劃》後附掘進巷修計劃銜接表、2013年回采計劃表。
5、《左則溝煤業有限公司兼並重組整合礦井地質報告》
6、《左則溝煤業有限公司水文地質劃分類型報告》
左則溝煤業2013年礦井防治水工作計劃
一、礦井水文地質概況
左則溝礦位於介休市東南約13km井田屬黃河流域汾河水係,水流由井田東南向西北沿溝穀徑流。溝穀中平時幹涸,僅雨季彙流成河。井田內無大的河流水係,發育的溝穀均為季節性溝穀;主要含水層組為碳酸鹽岩類岩溶裂隙含水岩組、碎屑岩夾碳酸鹽岩類裂隙含水岩組、碎屑岩類裂隙含水岩組及鬆散岩類孔隙含水岩組。
我礦邊界為人為劃分邊界,整合後井田東南與旺源煤業有限公司相鄰,西南部與洪山煤礦(已關閉)及東圪塔煤礦(已關閉),其餘方位無鄰礦。
旺源煤業有限公司在本井田東南部9號煤層有采空區,據調查由於正在開采,無越層越界情況,積水已由開采巷道中排出,因此,在旺源煤礦生產期間積水、積氣對本礦的影響不大。
洪山煤礦在本井田西南角2、4、5、9、10、11號煤層存在采空區,南部采空區與東圪塔煤礦開采區及本礦采空區已經聯通,采空區內存在積水。
二、年度計劃內采掘區域的分布情況
根據2013年采掘接替計劃安排
采煤計劃
1、6月份至9月份試采9101工作麵。
2、3月份至9月份試采2101工作麵。
掘進計劃
1、1月份至2月份掘上組煤永久避難硐室,工程量45米;
2、1月份至2月份掘上下組煤聯絡巷,工程量72米;
3、3月份掘下組煤永久避難硐室,工程量40米;
4、4月份至9月份掘5101運輸順槽,工程量835米;
5、1月份至3月份掘2#煤倉,工程量70米;
6、1月份至2月份掘2#煤倉回風聯絡巷,工程量84米;
7、4月份至8月份掘5101回風順槽,工程量727米;
8、9月份掘5101切眼,工程量100米;
9、1月份至5月份掘2102回風順槽,工程量1224米;
10、1月份至7月份掘2102運輸順槽,工程量1264米;
11、8月份掘2102切眼,工程量100米;
12、9月份掘2103回風順槽,工程量200米;
13、9月份掘2102運輸順槽,工程量200米。
以上各工作麵水文地質類型均為中等類型
三、湧水量的預測
預計2013年度我礦總湧水量情況為最小26 m³/h、最大91 m³/h、平均為45.2 m³/h。
采煤工作麵
9101綜采工作麵,主要影響因素為鄰礦采空積水(該工作麵探放水鑽孔均已施工完畢沒有發現湧水現象);2101工作麵主要的影響因素為上部砂岩含水層水,預計最大湧水量為10m³/h。
掘進工作麵
上組煤永久避難硐室預計掘進過程中,正常湧水量為0至0.2m³/h,最大湧水量5m³/h。
上下組煤聯絡巷預計掘進過程中,正常湧水量為1至3m³/h,最大湧水量5m³/h。
下組煤永久避難硐室預計掘進過程中,正常湧水量為0至1m³/h,最大湧水量5m³/h。
5101運輸順槽預計掘進過程中,正常湧水量為3至5m³/h,最大湧水量8m³/h。
2#煤倉,預計掘進過程中,正常湧水量為0.5至3m³/h,最大湧水量5m³/h。
2#煤倉回風聯絡巷,預計掘進過程中,正常湧水量為0.5至3m³/h,最大湧水量5m³/h。
5101回風順槽,預計掘進過程中,正常湧水量為3至5m³/h,最大湧水量8m³/h。
5101切眼,預計掘進過程中,正常湧水量為3至5m³/h,最大湧水量8m³/h。
2102回風順槽,預計掘進過程中,正常湧水量為3至5m³/h,最大湧水量8m³/h。
2102運輸順槽,預計掘進過程中,正常湧水量為3至5m³/h,最大湧水量8m³/h。
2102切眼,預計掘進過程中,正常湧水量為3至5m³/h,最大湧水量8m³/h。
2103回風順槽,預計掘進過程中,正常湧水量為3至5m³/h,最大湧水量8m³/h。
2102運輸順槽,預計掘進過程中,正常湧水量為3至5m³/h,最大湧水量8m³/h。
3、以上工作麵水源影響主要因素為山西、太原組灰岩、砂岩含水層裂隙水和斷裂構造水;受奧陶紀灰岩水和老空水的可能性不大。
根據《煤礦安全01manbetx
》防治水有關規定和《煤礦防治水工作條例》“有掘必探、先探後掘”的原則,需打鑽進行驗證。各施工隊組隻有在接到地測部防治水下發和移交的《允許掘進通知單》、《安全確認移交單》後,方可進行掘進、回采作業;作業時嚴格按照允許掘進米數掘進,嚴禁超掘。
四、水情水害預報
根據礦井年度、季度、月度生產作業計劃,進行水害預測預報,及時編製水情水害年報、季報、月報,並對預報情況進行周03manbetx
、月總結、季總結,年總結,並及時總結上報有關部門。
1、年預報在收到采掘銜接計劃後10天內完成,必須於年初的1月25日前完成,季預報必須於每季度末25日前完成,並經礦總工程師審查批準後,上報公司地測部,報送相關領導和相關部門。
2、月預於每月25日前完成,經地測部部長審查後上傳公司地測部,並報送相關礦領導和相關部門。
3、每月必須組織相關技術人員進行一次水情03manbetx
。
4、規範礦井湧水量觀測成果台帳、氣象資料台帳、井下水文鑽孔台帳、水質03manbetx
成果台帳,必須認真收集、整理,建立計算機數據庫,每半年補充修改1次。
5、完善礦井充水性圖、礦井湧水量與各種相關因素動態曲線圖,每半年對圖紙內容進行修改、補充一次。
五、防治水隱患排查
由地測部負責每月中旬組織采掘、生產、通防、機電、安監、調度、基建、技術等有關部門進行一次水隱患排查,排查內容包括井上、下的防排水設施、排水係統、地表塌陷、裂縫充填、所有受水害危險的采掘工作麵。總工程師負責每季度末的15日前召開一次防治水專題例會,至少每兩年進行一次突水救災演練。

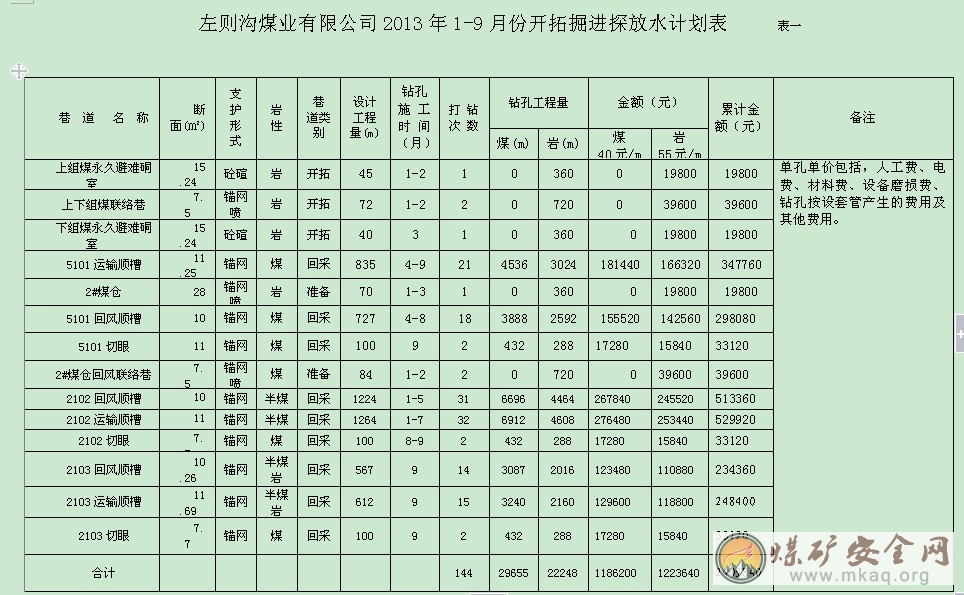

探放水計劃
實際掘進中每70米進行一次物探工作,回采工作麵在回采前憑請有資質的部門進行一次三維地震物探工作。
根據采掘接替計劃安排

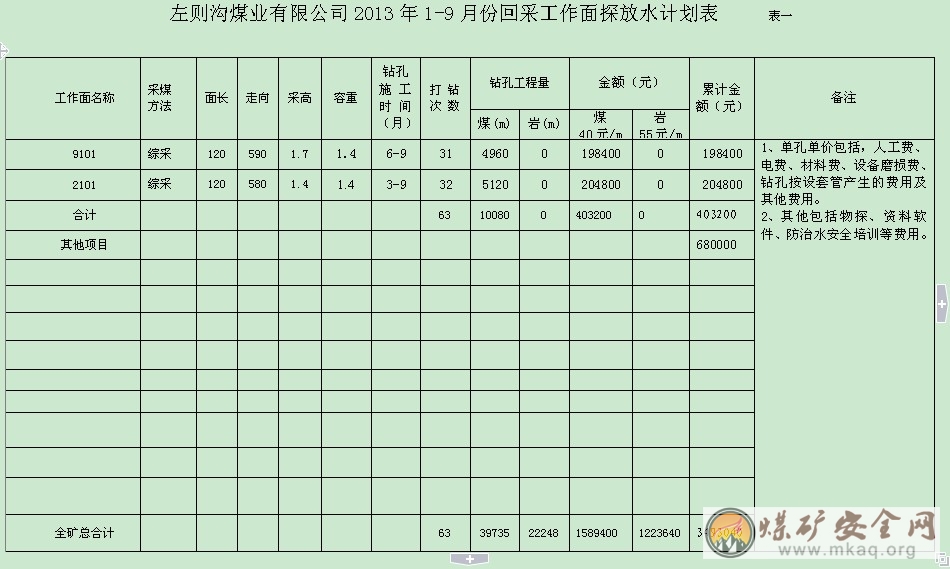

9101工作麵(在回采開始前根據9101回采工作麵探放水設計一次性將探放水鑽孔施工完畢;打鑽次數合計31次,鑽孔總工程量4960米,每米單價40元,累計投資金額為198400元)。
2101工作麵,(在回采開始前根據2101回采工作麵探放水設計一次性將探放水鑽孔施工完畢;打鑽次數合計32次,鑽孔總工程量5120米,每米單價40元,累計投資金額為204800元)。
上組煤永久避難硐室計劃探水1次,鑽孔總工程量360米均為岩巷,累計投資金額為19800元.
上下組煤聯絡巷,計劃探水2次,鑽孔總工程量720米均為岩巷,累計投資金額為39600元.
下組煤永久避難硐室,計劃探水1次,鑽孔總工程量360米均為岩巷,累計投資金額為19800元.
5101運輸順槽,計劃探水21次,鑽孔總工程量7560米其中岩孔3024米,煤孔4536米,累計投資金額為347760元.
2#煤倉,計劃探水1次,鑽孔總工程量360米均為岩孔,累計投資金額為19800元.
2#煤倉回風聯絡巷,鑽孔總工程量360米均為岩孔,累計投資金額為19800元.
5101回風順槽,計劃探水18次,鑽孔總工程量6480米其中岩孔2592米,煤孔3888米,累計投資金額為298080元.
5101切眼,計劃探水2次,鑽孔總工程量720米其中岩孔288米,煤孔432米,累計投資金額為33120元.
2102回風順槽,計劃探水31次,鑽孔總工程量11160米其中岩孔4464米,煤孔6696米,累計投資金額為513360元.
2102運輸順槽,計劃探水32次,鑽孔總工程量11520米其中岩孔4608米,煤孔6912米,累計投資金額為529920元.
2102切眼,計劃探水2次,鑽孔總工程量720米其中岩孔288米,煤孔432米,累計投資金額為33120元.
2103回風順槽,計劃探水14次,鑽孔總工程量5103米其中岩孔2016米,煤孔3087米,累計投資金額為234360元.
2103運輸順槽,計劃探水15次,鑽孔總工程量5400米其中岩孔2160米,煤孔3240米,累計投資金額為248400元.
2103切眼,計劃探水2次,鑽孔總工程量720米其中岩孔288米,煤孔432米,累計投資金額為33120元.(詳見附表)
七、防治水工程項目
(一、)注漿堵水設備
1、QB-25(12)高壓雙液注漿泵一台。
2、其他相關化學泥漿若幹。
八、水災應急救援預案的製定、修改、演練的時間安排。
1月初,根據2012年度水災02manbetx.com
應急救援預案演練情況修改完善本年度水災02manbetx.com
應急救援預案。5月中旬根據預案進行一次水災事故應急救援預案演練。
防治水知識培訓 1、2013年3月初,由人事部負責組織,地測部負責對全礦職工進行為期一個星期的防治水知識講座,講解的主要內容有左則溝煤業掘進工作麵探放水設計與安全技術措施、回采工作麵探放水設計與安全技術措施,水害事故預兆,井下各工作麵避救災路線等。
2、4月中旬由地測部組織,人事部門配合,對探放水隊員進行為期一個星期的培訓;(培訓內容主要由探放水鑽機的使用、一般孔內事故的預防與處理、)
3、3月份前組織2名防治水技術人員到相關水文地質院校進行為期6個月的防治水培訓工作。
十、礦區防治水中存在的問題及建議
1、防治水有關人員專業水平略低,在實際的工作中不斷積累、學習專業水平。
2、重點區域開展掘進超前探放,進行邊探邊掘,長探短掘的措施。
十一、排水線路
1、一采區各采掘工作麵利用排水泵將水窩中的水排至一采區采區水倉,再由采區水倉強排水泵直接流入汙水處理池,(注:一采區副斜井井底,排水係統作為備用排水係統)。
2、具體的排水路線見左則溝煤業有限公司排水係統圖。
十二、避災路線
詳見左則溝煤業2013年避災路線圖
、
