9101綜放工作麵采煤作業規程

作者:佚名 2013-03-28 11:33 來源:狗万manbet官网

  目 錄

  礦審批意見 ………………………………………………3

  作業01manbetx 複查記錄…………………………………………4

  作業01manbetx 學習和考試記錄…………………………………5

  第一章 概況 …………………………………………… 7

  第一節 工作麵位置及井上下關係 ……………… 7

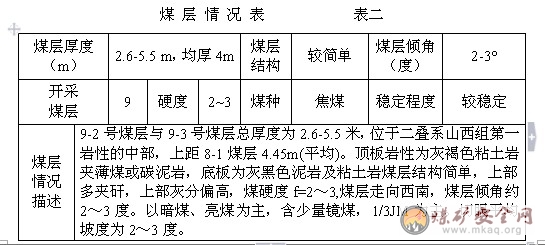

  第二節 煤層 ……………………………………… 7

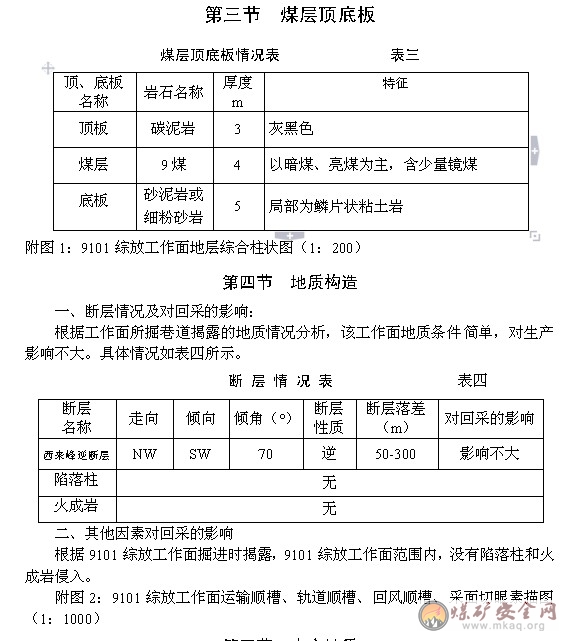

  第三節 煤層頂底板 ……………………………… 8

  第四節 地質構造 ………………………………… 8

  第五節 水文地質 ………………………………… 8

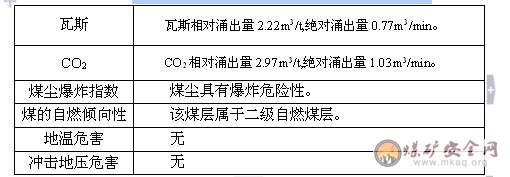

  第六節 影響回采的其它因素 …………………… 9

  第七節 儲量及服務年限 ………………………… 9

  第二章 采煤方法 ……………………………………… 10

  第一節 巷道布置……………………………………10

  第二節 采煤工藝 ………………………………… 11

  第三節 設備配置 ………………………………… 12

  第三章 頂板管理……………………………………… 15

  第一節 支護設計………………………………… 15

  第二節 工作麵頂板管理………………………… 16

  第三節 順槽及端頭頂板管理…………………… 17

  第四節 礦壓觀測 ………………………………… 19

  第四章 生產係統 ……………………………………… 21

  第一節 運輸係統 ………………………………… 21

  第二節 通防與監控係統 ………………………… 21

  第三節 排水係統 ………………………………… 26

  第四節 供電係統 ………………………………… 26

  第五節 通訊照明係統 …………………………… 28

  第五章 勞動組織和主要經濟技術指標 ……………… 29

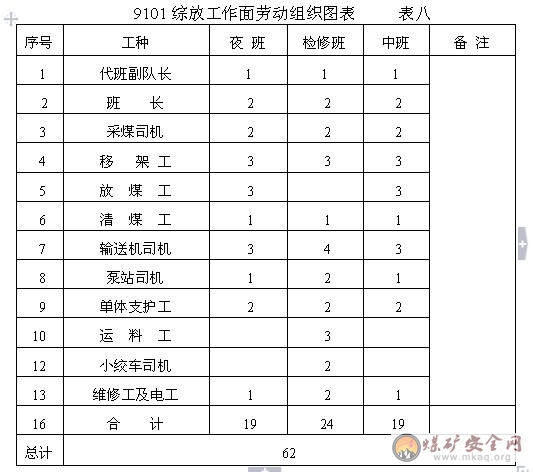

  第一節 勞動組織 ………………………………… 29

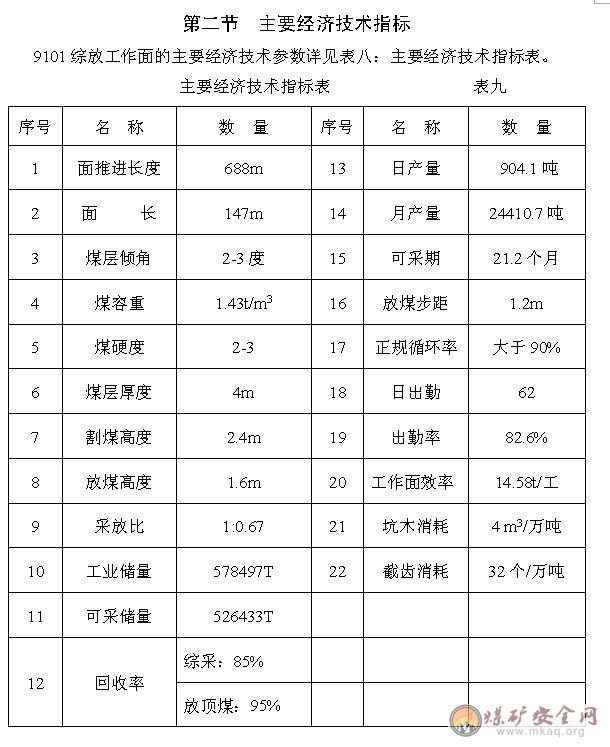

  第二節 主要經濟技術指標表 …………………… 30

  第六章 災害預防及避災路線 ………………………… 31

  第七章安全技術措施………………………………… 33

  第一節 一般措施………………………………… 33

  第二節 頂板管理………………………………… 34

  第三節 防治水 …………………………………… 35

  第四節 通防及安全監測………………………… 35

  第五節 運輸管理 ………………………………… 36

  第六節 機電設備 ………………………………… 38

  第七節 其它 ……………………………………… 43

  礦 審 批 意 見

  同意本01manbetx 所編寫的內容,並提出以下審批意見:

  會審單位及人員簽字:

  技術科 年 月 日通防科年 月 日

安全科年 月 日機電科年 月 日

  調度室年 月 日副總工程師年 月 日

  機電礦長年 月 日安全礦長年 月 日

  生產礦長 年 月 日總工程師年 月 日

  作業01manbetx 複查記錄

  作業規程名稱

  施工單位

  複查時間

  參加複查人員簽字

  一、存在主要問題:

  二、處理意見:

  作業規程學習和考試記錄

  負責人: 傳達人: 貫徹時間: 班次:

  姓名成績簽字姓名成績簽字

  王 磊孔 國

  顏丙剛顧洪亮

  孔祥鋒

  劉騰飛王 健

  孔 飛樊新民

  孔慶營

  劉寶山孔凡其

  劉德林孔令河

  宋海濤韋 健

  孔凡金孔 亮

  李洪光陳傳秀

  宋新輝尹洪波

  薑桂強孟憲周

  孔春生李文濤

  史繼路江 波

  劉 彭於慶堂

  孔慶香寧尚貴

  徐 強孔誌遠

  孔令爭段容岩

  劉 昊

  作業規程學習和考試記錄

  負責人: 傳達人: 貫徹時間: 班次:

  姓名成績簽字姓名成績簽字

  尚蘭軍

  孔維棟

  鄭士剛

  田振武

  孟祥付

  豐 鎮

  顏玉喜

  杜井輝

  翟海洋

  王玉成

  張 雷

  孔祥峰

  胡繼生

  張 磊

  相起明

  王 彪

  毛安會

  胡小龍

  第五節 水文地質

  一、頂部和底部含水層03manbetx

  頂部和底部含水層03manbetx ,9101綜放工作麵,前方約14-23米,可能為西來峰斷層的伴生構造,此構造本身的富水性相對較弱,但有可能導通主斷層富水區。施工時應引起注意。在頂板附近相對不富水,隻有局部低窪處存在部分未排幹水或上部下滲水,在頂板高部位(約在50米以上)部分區域存在相對富水區,但存在較大的富水體的可能性較小,對工作麵回采影響較小,但不排除回采時裂隙帶溝通60米以上富水區而突水的可能性。上下順槽在240m-400m處頂板含水較為豐富。應提前準備好排水管路、備用水泵,防止水患。

  二、其它水源的03manbetx

  工作麵附近無其它積水區或含水層。

  第六節 影響回采的其它因素

  一、 回采的其它地質情況 見表五。

  影響回采的其它地質情況表 表五

  二、應力集中區

  本工作麵上下部及周圍均為未采區,尚無應力集中區,但施工過程中要加強支架、支柱初撐力的觀測,加強頂板管理,割煤後及時拉架,嚴禁梁端距超規定和支架超高生產。

  第七節 儲量及服務年限

  一、儲量

  工業儲量:578498 T。

  可采儲量:本礦的工作麵綜采、放頂煤回采率參考值分別為95%、85%,可采儲量526433T

  二、采煤工作麵服務年限

  工作麵的服務年限=可采推進長度/月設計推進長度=688 /(1.2×27)=21.2個月

  第二章 采煤方法

  第一節 巷道布置

  一、采區設計、采區巷道布置概況

  一采區是裕隆利勝煤礦委托天地科技公司於2005年設計。主要布置有:一水平輔運大巷,一水平主運大巷,一水平回風大巷,二水平水倉和泵房。工作麵采用走向長壁布置。

  二、采煤工作麵軌道順槽

  1、該巷道沿煤層底板掘進,采用錨網索支護,矩形斷麵,上下淨寬3.6m,淨高2.6m,淨斷麵積9.36m2。

  2、支護:頂部錨杆采用Φ18×2200mm、兩幫錨杆采用Φ18×1800mm無縱筋螺紋鋼樹脂錨杆,間排距800×800mm。

  3、錨索支護沿巷道方向橫向布置,排距2.4m一組,每組2根。

  4、該順槽主要用於本工作麵進風、運料。

  5、軌道順槽內布置有φ108mm的防塵、壓風管路各一路,並在靠近工作麵的地點設有移動電站一處、乳化泵站等設備。

  三、采煤工作麵運輸順槽

  1、該巷道沿煤層底板掘進,采用錨網索、鋼棚支護,淨寬3.6m,高2.6m,巷道淨斷麵9.36m2。

  2、錨網梯支護頂部支護錨杆采用Φ18×2200mm、兩幫支護錨杆采用Φ18×1800mm無縱筋螺紋鋼樹脂錨杆,間排距800×800mm。

  3、錨索支護沿巷道方向橫向布置,排距2.4m一組,每組2根。

  4、鋼棚支護間距為800mm。

  5、該順槽主要用於本工作麵進風、運輸煤炭。

  6、運輸順槽內布置有φ40的防塵管路一趟、束管監測管路等管線,並在該順槽下幫設置轉載機和膠帶輸送機。

  四、采煤工作麵回風順槽

  1、該巷道沿煤層底板掘進,采用錨網索、鋼棚支護,淨寬3.6m,高2.6m,巷道淨斷麵9.36m2。

  2、錨網梯支護頂部支護錨杆采用Φ18×2200mm、兩幫支護錨杆采用Φ18×1800mm無縱筋螺紋鋼樹脂錨杆,間排距800×800mm。

  3、錨索支護沿巷道方向橫向布置,排距2.4m一組,每組2根。

  4、鋼棚支護間距為800mm。

  5、該順槽主要用於本工作麵回風。

  6、運輸順槽內布置有φ40的防塵管路一趟、束管監測管路等管線。

  五、采煤麵切眼

  切眼位於9101綜放工作麵運輸、回風順槽的終點位置,沿煤層底板布置。為矩形斷麵,采用錨網索支護。淨寬6.4m,淨高2.6m,斷麵積16.64m2。

  六、停采位置

  工作麵停采位置預定為運輸順槽聯絡巷附近。

  附圖3:9101綜放工作麵平麵圖(1:2000)

  第二節 采煤工藝

  一、采煤工藝

  9101綜放工作麵采用走向長壁綜采放頂煤采煤法。

  雙滾筒采煤機割煤,采高2.4±0.1m,割煤深度為0.6m。

  液壓支架尾梁插板伸縮、擺動放頂煤,放煤高度1.6m,采放比為1:0.67。放煤采用割兩刀一放煤,多輪順序放煤,放煤步距1.2m。初次放煤為在工作麵通過切眼15m以後進行。距停采線15m時停止放頂煤。

  二、落煤方法

  1、采煤機的進刀

  采煤機的進刀采用端部自開切口、斜切進刀的方式,斜切進刀段長度為35m,進刀深度0.6m。具體操作如下:

  (1)采煤機向下(上)割透端頭煤壁後,從上往下(下往上)方向推移刮板運輸機,使得刮板運輸機彎曲段為15m後,將兩個滾筒的上下位置調換,向上(下)進刀,通過15m的彎曲段至25m處,使得采煤機達到正常截割深度(即0.6m)。按要求推移刮板運輸機至平直狀態。(正常情況下行割煤,上行移溜)

  (2)將兩個滾筒的上下位置調換,向下(上)割三角煤至割透端頭煤壁。

  (3)割完三角煤以後,將兩個滾筒的上下位置調換,采煤機空機返回,進入正常割煤狀態。

  附圖4:采煤機進刀示意圖。

  2、采煤機正常切割

  正常割煤長度為112m,采煤機以適當的速度向上(下)割煤,直至割透上(下)端頭煤壁。

  3、放煤

  (1)放煤采用割兩刀一放煤,放煤步距1.2m。采用多輪順序放煤工藝。即:割完一刀後,進行第一輪放煤,放煤從下往上依次進行。首先打開放煤口,擺動尾梁,鬆動頂煤,放出煤數量以覆蓋運輸機的刮板為原則,關閉放煤口;再進行下一架的放煤,直至第一輪結束。然後進行第二輪、第三輪等多輪放煤,同樣按照第一輪放煤的順序、原則,直到有較多的矸石放出時,關閉放煤口,再進行下一架的放煤,直至結束。

  (2)放煤距離采煤機割煤不小於15米。

  三、采煤工作麵正規循環生產能力

  工作麵每天2個循環,每循環進尺1.2m,割煤高度2.40m,放煤高度1.6m,放煤時回收率0.85,則

  日割煤量=147×2.40×0.6×2.0×1.43×0.95=575.1噸

  日放煤量=141×1.6×0.6×2.0×1.43×0.85=329噸

  日產量=575.1+329= 904.1噸

  月產量=904.1×30×0.9=24410.7噸

  第三節 設備配置

  一、采煤機

  采煤機選用MG200/500—AWD雙滾筒采煤機,其主要技術參數如下:

  型 號:MG200/500—AWD雙滾筒采煤機

  製造廠家: 西安煤礦機械廠

  采 高: 1600-3200 mm

  截 深: 630 mm

  滾筒直徑: Φ1600 mm

  裝機功率: 2X200+2X40+7.5 KW

  供電電壓: 1140 V

  搖臂擺動中心距: 6200 mm

  牽引方式: 交流變頻調速、電機驅動齒輪軌式無鏈牽引

  牽引控製形式: 電控恒功率自動控製

  滾筒轉速: 37.81r/min

  牽引速度: 0—12.8 m/min

  最大牽引力: 550KN

  采煤機總重: 36 t

  二、液壓支架的主要技術特征:

  1.基本支架

  型 號: ZF4000/14/28型

  支撐高度: 1.4—2.8 m

  支撐寬度: 1.42—1.59m

  額定初撐力: 3582KN

  工作阻力: 4000 KN

  支護強度: 0.64—0.65 MPa

  支架中心距: 1.5m

  適應煤層傾角: ≤ 40°

  支架重量: 12880Kg

  立柱千斤頂行程:990mm

  推移千斤頂行程:700mm

  護幫千斤頂行程:390mm

  尾梁千斤頂行程:480mm

  側護千斤頂行程:170mm

  移後溜千斤頂行程:800mm

  插板千斤頂行程:450mm

  底調千斤頂行程:160mm

  防滑千斤頂行程:355mm

  防倒千斤頂行程:400mm

  2.過渡支架

  型 號:ZFG4200/17/28

  支撐高度:1.7—2.8m

  支撐寬度:1.45—1.62m

  工作阻力:4200KN

  支護強度:0.67—0.68MPa

  支架重量:14770Kg

  推移千斤頂行程:700mm

  三、運輸設備

  1.刮板運輸機有兩部,其中

  前部運輸機型號為SGZ--730/264中雙鏈

  型 號: SGZ--730/264

  運輸能力: 600 t/h

  刮板鏈速: 1m/s

  中間槽尺寸(長×寬×高):1500х690х275mm

  總 功 率: 2х132 KW

  電 動 機: YBS132-4

  電壓等級: 1140 /660V 50 HZ

  後部運輸機型號為SGZ--630/264中雙鏈

  型 號: SGZ-630/264

  運輸能力: 450 t/h

  刮板鏈速: 1m/s

  中間槽尺寸(長×寬×高):1500х588х252 mm

  總 功 率: 2х132 KW

  電 動 機: YBS132-4

  電壓等級: 1140 /660V 50 HZ

  2.橋式轉載機一部,其型號為SZZ--730/132,設計長度60m,其它技術參數為

  型 號: SZZ-730/132

  運輸能力: 700 t/h

  設計長度: 60m

  鏈 速: 1.24m/s

  有效搭接長度: 11.44m

  電機功率: 132KW

  電 壓: 1140/ 660V

  爬坡高度: 1.304m

  刮板間距: 920 mm

  圓環鏈規格: Φ26х92mm-c

  破斷負荷: ≥850KN

  3.破碎機一部

  型 號: PCM110

  破碎能力: 1000t/h

  電機功率: 110KW

  電 壓: 660/1140V

  外型尺寸:(長×寬×高)3600х1760х1575mm

  出口粒度: 300mm (可調250、200、150)

  4.輔助運輸設備選用1.0噸的礦車,牽引設備選用JWB-75J型無極繩絞車,其主要技術參數如下:

  型 號: JWB-75J

  靜 拉 力: 40/80KN

  繩 徑: 22mm

  繩 速: 0.625/1.58m/s

  電機功率: 75kw

  滾簡直徑: 1000mm

  外形尺寸: 2630×1510×1630mm

  附圖5:9101綜放工作麵設備布置示意圖

  第三章 頂板管理

  第一節 支護設計

  一、液壓支架支護強度驗算

  1、支架所需支護強度計算如下:

   式中:Pt:工作麵合理的支護強度
   k:支架上方頂板的係數,取:10
   h:采煤高度,取:2.4m
   r:頂板岩石容重,取:2.4t/m3
   g: 常數,取:9.81
   3、選擇工作麵支護強度

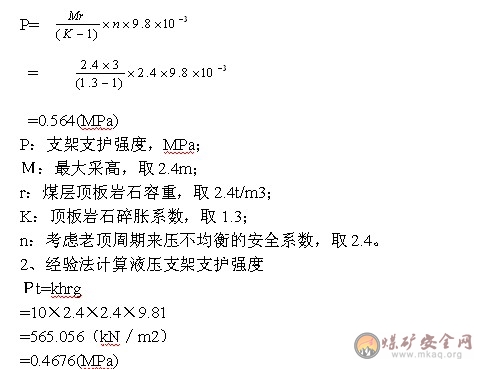

   經計算工作麵最大平均支護強度取0.564MPa,因此工作麵支護強度應大於0.564MPa。
   4、支護設備選擇
   9101綜采工作麵選用基本液壓支架ZF4000/14/28型支架95架,支護強度為0.64—0.65 MPa(f=0.2);上、下端頭選用ZFG4200/16/28型過渡支架4架,支護強度為0.67—0.68(f=0.2)MPa;所選支架符合要求。從運輸順槽到回風順槽依次編號為1~99號支架。

二、乳化液泵站
   (一)泵站及管路選型、數量
   乳化泵選用BRW315/31.5兩台,裝備二泵一箱。供液管路選用高壓膠管,耐壓35MPa以上。
   主要技術參數如下:
   乳化液泵
   型 號: BRW315/31.5
     進口壓力: 常壓
   公稱壓力: 31.5 MPa
   公稱流量: 315 L/min
   電機功率: 200 KW
   電機轉速: 1480 r/min
   電 壓: 1140 V
   (二)泵站設置位置
   泵站安設在軌道順槽距離采煤麵50m—150m的位置。
   (三)泵站使用規定
   要保證泵站壓力不小於31.5MPa,乳化液濃度3%-5%。乳化液的配比采用自動配比儀進行。要加強支架與泵站的維修,杜絕係統的漏液。現場配有乳化液濃度檢測儀,隨時檢測乳化液濃度。
第二節 工作麵頂板管理
   借鑒臨近礦井礦壓觀測資料,其煤層頂板為老頂來壓不明顯,直接頂不穩定的二類二級頂板。
   本工作麵的頂板管理采用全部跨落法。
   工作麵配置95架低位放頂煤液壓支架,上下端頭各配置2架過渡支架,共99架支架,對工作麵頂板實行全支護法管理。
   一、正常工作時期頂板支護方式
   采用追機移架的方式對頂板進行及時支護。在采煤機割煤後,先移支架,即割煤—移架。正常移架要滯後采煤機滾筒3—5架。頂板破碎時要緊跟前滾筒采用帶壓移架的方式移架或超前移架。即:當發現片幫嚴重時,不等采煤機割煤,就進行移架,再進行其它操作,工藝為移架—割煤。移架步距0.6m。
   移架順序為:
   1、采煤機向下(上)端正常割煤時,滯後煤機後滾筒不大於5架移架(頂板破碎時可緊跟前滾筒移架)。
   2、采煤機割煤並移架後,及時將支架的護幫板伸出護幫。
   3、機頭(尾)處4架過渡架的移架的順序為:先移2 #(98#)架,再移1#(99#)架。
   4、在采煤機割煤時,超前采煤機前滾筒3架將護幫板收回,並滯後采煤機前滾筒3架,順序將護幫板挑起。
   支護要求:
   1、工作麵應達到動態的質量標準化要求,確保“三直、二平、一淨、二暢通”的質量要求。
   2、加強支架的支護強度,確保支護質量,支架初撐力不得小於25.2MPa。
   3、采煤機割煤後,要及時移架,移架與采煤機後滾筒的距離一般不超過5架。
   4、工作麵出現冒頂時,要及時用木料接頂,並支好支架。
   5、支架要排成一條直線,其偏差不得超過±50mm,中心距偏差不得超過±100mm。
   6、支架頂梁與頂板平行支設,其最大仰俯角<7º。
   7、相鄰支架間不能有明顯錯茬(不超過頂梁側護板高的2/3),支架不擠、不咬,架間空隙不超過規定(<200 mm)。
   8、支架要垂直頂底板,歪斜<±5º。支架高度與采高相符,不得超高使用,支架不漏液、不串液、不卸載。
   二、特殊時期的頂板管理
   (一)來壓及停采前的頂板管理 :
   1、工作麵生產以前要編製初次放頂(煤)專項安全技術措施
   2、工作麵直接頂初次來壓和周期來壓期間,應加強來壓的預測預報工作。
   3、工作麵支架以及軌道、運輸順槽所有單體支柱必須達到初撐力,特別注意工作麵頂板破碎處支架的初撐力及支架狀態,及時采取措施預防冒頂。
   4、加強上、下端頭頂板管理,保證支護質量。
   5、上下端頭鋪設的金屬網與巷道金屬網搭接0.3m以上,防止出現端頭冒頂。
   6、工作麵停采時要編製停采措施,加強頂板管理。
   (二)過斷層及頂板破碎時的頂板管理:
   本麵揭露的斷層及派生斷層對生產有一定影響,必須加強過斷層回采時的頂板管理工作。當工作麵局部地段片幫較嚴重或頂板破碎時,為了有效地防止頂板冒落、控製煤壁片幫,應采取及時超前拉架的方法維護頂板。
第三節 順槽及端頭頂板管理
   一、工作麵回風、運輸順槽的超前支護
   1、支護要求:
   回風、運輸順槽超前支護采用單體液壓支柱配合雙楔鉸接頂梁支護,超前支護長度回風順槽不少於20米、運輸順槽不少於20米。超前支護以外的巷道若出現墜頂變形時應及時打點柱支護或複棚支護。雙楔水平銷要楔緊,兩銷子必須用鏈子連接好,防止崩銷子傷人。單體支柱要用繩子拴好,防止倒柱後傷人。
   2、支護材料及支護密度:
   回風順槽使用三排雙楔鉸接頂梁與三排DZ2.8-3.5/100單體液壓支柱配套支護,步距1.0米,排距1.0米。
   運輸順槽使用三排雙楔鉸接頂梁與三排DZ2.8-3.5/100單體液壓支柱配套支護,步距1.0米,排距1.0米,跨轉載機兩側兩排排距為1.8米,並在頂粱上每米加2米半圓木一根。(詳見附圖6:9101綜放工作麵、端頭及兩巷超前支護示意圖(平、剖麵圖)。
   附:單體液壓支柱技術參數
   1)、DZ28-25/100B型單體液壓支柱
    初 撐 力 118 KN
    最大工作阻力 200 KN
    支 撐 高 度 2000—2800 mm
   2)、DZ31.5-20/100 B型單體液壓支柱
    初 撐 力 118KN
    最大工作阻力 200KN
    支 撐 高 度 2350—3150mm
   3)、DZ35-20/100 B型單體液壓支柱
    初 撐 力 118KN
    最大工作阻力 200KN
    支 撐 高 度 2700—3500mm
   3、支護質量控製標準
   ①支柱縱橫成線,偏差小於±l00mm。
   ②支柱應支到實底,並做到迎山有力。單體液壓支柱初撐力不小於11.5MPa。
   ③鉸接頂梁之間要用圓柱銷聯好,並保持平直。
   ④將所有單體液壓支柱三用閥方向一致,朝向老塘。
   ⑤兩巷的支撐高度不得低於1.8m,人行道寬度不得小於1.0m,單體支柱活柱行程為200—650mm。
   ⑥兩巷單體支柱均穿鐵鞋(45#鋼,直徑300mm)支護,切頂密集支柱及臨時支柱除外。
   二、工作麵端頭的管理
   上、下端頭采用雙楔鉸接頂梁配合單體液壓支柱進行支護,根據端頭空間大小采取相應的支護方式支護端頭頂板,當其與排頭支架間隙大於0.5m時,應支設帶帽點柱,或采用雙楔鉸接頂梁配合單體液壓支柱進行端頭支護,架間距不得大於0.5米。上、下端頭應支設切頂密集支柱,上端頭切頂密集支柱在排頭架的掩護梁尾處支設一排,下端頭切頂密集支柱可以在排頭架的掩護梁尾處不大於1.5米支設一排。端頭一般不得出現空載的頂梁,跨溜頭、溜尾時最多可懸二棵頂梁。同時必須正確使用水平銷。端頭支護的前移、支設應在端頭支架移架完成並達到初撐力後方可進行。
   上下端頭鋪網不少於2架,傾向、走向搭接為150—200mm,網扣不大於200mm。
   上(下)端頭影響采煤機割煤的鋼筋帶、金屬網、單體及雙楔頂梁,在采煤機開機前,提前鬆動錨杆上的螺母,解開金屬網之間的連接,當采煤機前滾筒割至15#—5#(84#—94#)之間時撤除以上支護。

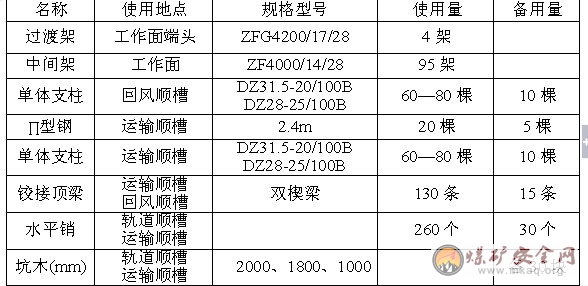

   三、支護材料使用數量、備用數量如表六 表六

  備用材料的存放地點,應保持距工作麵50~140m之間,在軌道順槽中的外側煤壁處。材料分類擺放整齊,實行掛牌管理,標明材料名稱、型號等內容,並由專人負責。材料存放地點必須保證有1.0m以上寬度的人行道和必需的運輸通道,並且要達到通風斷麵的要求。

  第四節 礦壓觀測

  一、礦壓觀測內容

  9101綜放工作麵的礦壓觀測研究內容主要有:支架阻力觀測、順槽超前支護範圍內單體液壓支柱阻力觀測以及支護質量動態監測。

  根據觀測結果總結工作麵頂板及頂煤活動規律、來壓特征、工作麵支架受力特點,以及支架對頂煤的適應性和控製效果,

  超前支承壓力影響範圍和分布特點,頂板、煤層穩定性,工作麵支護質量等進行定期03manbetx ,並進一步了解煤、岩體力學參數等基礎數據。

  二、觀測方法

  1、工作麵的礦壓觀測

  支架阻力觀測

  工作麵支架選用直讀式壓力表。直讀式壓力表支架每個立柱各設1塊,記錄工作麵支護情況。根據壓力顯現,及時在重點地段采取措施進行整改。

  2、順槽的礦壓觀測

  (1)巷道圍岩表麵位移觀測

  利用在軌道、運輸順槽分別布置的頂板離層儀,測量巷道受采動影響過程中的頂板下沉情況,每7天觀測一次,並記錄在現場懸掛的記錄牌板上,當頂板內外離層總量超過50mm時,及時向技術部門彙報,並及時采取加強支護措施。

  (2)順槽超前支護範圍內單體液壓支柱阻力觀測

  在工作麵推進中,分別在軌道、運輸順槽超前支護範圍內利用增阻式壓力表,連續觀測單體支柱支護阻力的變化情況。以便分析圍岩變形時,支柱阻力的變化情況。

  三、支護質量監測

  每旬由技術科不定期對工作麵和順槽支護質量檢查兩次,對存在的問題,由綜采工區立即整改。

  監測內容要包括支架初撐力、煤壁片幫情況、梁端距、采高及端麵頂板冒落情況、兩順槽單體支柱初撐力、超前支護質量等。

  四、觀測時間要求

  1、工作麵:觀測老頂初次來壓和周期來壓。

  2、順槽: 整個生產期間。

  3、支護質量監測:整個生產期間。

  第四章 生產係統

  第一節 運輸係統

  一、運輸設備及運輸方式

  采煤機組割裝底煤和前部運輸機前移配合裝運底煤;破碎並垮落到支架掩護梁和插板上方的頂煤,在插板縮回後利用自重自動溜入後部輸送機的溜槽中運出,插板完成大塊煤的破碎,並通過上下擺動破壞掩護梁上方由大塊煤形成的臨時拱式結構。前、後兩部運輸機平行運煤,集中到橋式轉載機、破碎機和膠帶輸送機上通過煤倉運出。

  (二)輔助運輸設備及運輸方式

  工作麵需用的材料、設備等物資,采用1.0t礦車、JWB-75J型無極繩絞車、JDHB-30/2.6A型雙速回柱絞車,通過一水平輔運巷、軌道順槽運進工作麵。

  二、移溜方式

  采用推移前部運輸機和拉移後部輸送機的方式,推拉溜步距 0.6m,彎曲段長度不小於15m,推拉方向為自下(上)而上(下)或從中間向兩側。

  (一)推移前部運輸機

  1、采煤機向下(上)端正常割煤時, 按照自上(下)而下(上)的順序,依次推拉刮板運輸機,至距離采煤機後滾筒15m處。

  2、在采煤機向上(下)斜切進刀切入煤壁規定截深後,將前部運輸機按自下(上)而上(下)的順序推向煤壁,成一條直線。

  (二)拉移後部輸送機

  工作麵後部輸送機在支架前移後處於放煤位置,待循環放煤工序結束後,將後部運輸機滯後放煤口5--10架拉移一個步距。

  三、煤炭的運輸

  9101綜放工作麵→9101綜放工作麵運輸順槽→一水平主運巷→一水平煤倉→主斜井強力皮帶→地麵煤倉。

  詳見附圖7:9101綜放工作麵運輸係統圖

  四、輔助運輸係統路線:

  副斜井軌道下山→一水平車場→一水平輔運巷→9101綜放工作麵軌道順槽→9101綜放工作麵。

  第二節 通防與監控係統

  一、通風係統

  (一)風量計算

  1、按氣象條件確定需要風量:

  Q采=平均控頂距×2.4×0.7×60×1.1×1.0×1.0=110.88×(平均控頂距)6.4=709.632(m3/min)

  2、按工作麵的溫度和風速計算:

  Q采=60×V采×S采=60×1.0×2.4×平均控頂距×0.7=100.8×6.4平均控頂距) =645.12(m3/min)

  S采=hB均P=2.4×(6.1+0.3)×0.7=10.752m2

  3、按瓦斯湧出量計算需要風量公式為:

  Q采=100×q瓦采×k采通=100×0.77×1.6=123.2(m3/min)

  式中: Q采――為采煤工作麵的實際需要風量對湧出量的比值。通常我礦綜采麵區1.4(綜采麵規程範圍1.2~1.6)。

  4、按同時工作最多人數計算為:

  Q采≥4×N(m3/min)=4×40=160 m3/min

  式中: N――為采煤工作麵同時工作的最多人數。

  5、按風速進行驗算:(選上述各項計算最大值進行驗算)

  按最低風速驗算,各個采煤工作麵的最低風量:

  Q采 ≥15×S采=15×10.752=161.28(m3/min)

  按最高風速驗算,各個采煤工作麵的最高風量:

  Q采≤ 240× S采=240×10.752=2580(m3/min)

  式中:

  S采――為采煤工作麵的平均斷麵積。

  驗算通過後,本回采工作麵的需風量為709.632(m3/min)。

  (二)通風路線

  副斜井、主斜井→井底車場、一水平輔運巷、一水平主運巷→9101軌道順槽、9101運輸順槽→9101綜放工作麵→9101回風順槽→一水平回風大巷→一水平總回風巷→回風立井。

  詳見附圖8:9101綜放工作麵通風係統圖。

  二、防治瓦斯

  1、瓦斯檢查

  (1)設瓦斯檢查員巡回檢查,每隔3~5小時檢查一次,每班檢查三次。

  (2)瓦斯檢查點分別設在:工作麵風流、下回風隅角、回風流,並將檢測結果分別記錄在手冊和牌板上。

  (3)三塊瓦斯檢查牌板應設置在回風順槽中距工作麵30m附近,檢查結果要及時填寫,瓦斯檢查手冊必須由工作麵班長簽字。

  (4)當瓦斯超限,必須按下列規定處理,並向礦調度室及通防科彙報。

  ①采煤工作麵進風流中的瓦斯濃度超過0.5%,回風巷風流中的瓦斯濃度超過1.0%或二氧化碳濃度超過1.5%時,都必須停止工作,撤出人員,采取措施,進行處理。

  ②采煤工作麵及其他作業地點風流中的瓦斯濃度達到1.0%時,必須停止用電鑽打眼,爆破地點附近20m以內風流中瓦斯濃度達到1.0%時,嚴禁爆破。

  ③采煤工作麵及其他作業地點風流中,電動機或其開關安設地點附近20m以內風流中的瓦斯濃度達到1.5%時,必須停止工作,切斷電源,撤出人員,進行處理。

  ④采煤工作麵及其他巷道內,體積大於0.5m3的空間內積聚的瓦斯濃度達到2.0%時,附近20m內必須停止工作,撤出人員,切斷電源,進行處理。

  ⑤對因瓦斯濃度超過規定而被切斷電源的電器設備,必須在瓦斯濃度降至1.0%以下時,方可通電啟動、運行。

  ⑥采煤工作麵風流中二氧化碳濃度達到1.5%時,必須停止工作,撤出人員,查明原因,製定措施,進行處理。

  (5)工作麵爆破時必須嚴格執行“一炮三檢”、“三人聯鎖”製度,即裝藥前、放炮前、放炮後要認真檢查放炮地點附近20m範圍內的風流中的瓦斯濃度。並執行“三簽字”製度,即班長、瓦檢員、爆破工三人在“一炮三檢”記錄本上簽字.

  (6)工作麵初次來壓及過斷層時,瓦斯檢查員必須重點檢查,如瓦斯超限,嚴禁作業。

  2、瓦斯監測:

  (1)便攜式瓦斯檢測報警儀的配備和使用:

  ①隊長、技術員下井時必須攜帶便攜式甲烷檢測報警儀,對其分管範圍內的甲烷進行不間斷的監測。

  ②采煤機主司機下井時,必須攜帶便攜式甲烷檢測報警儀,以便司機隨時監測瓦斯情況。

  ③爆破工下井擔任爆破工作時,必須攜帶便攜式甲烷報警儀,隨時監測工作範圍內的瓦斯濃度。

  ④工作麵兼職瓦斯檢查員下井時必須攜帶便攜式甲烷檢測報警儀,每次爆破時進行“一炮三檢”工作,並做好記錄。

  ⑤當班的班長下井時必須攜帶便攜式甲烷檢測報警儀,隨時監測工作範圍內的瓦斯濃度。

  ⑥機電流動電鉗工下井工作時,必須攜帶便攜式甲烷檢測報警儀,在檢修工作地點20m範圍內檢查甲烷氣體濃度,有報警現象時,不得通電或檢修。

  ⑦帶班隊長攜帶的便攜式甲烷檢測報警儀懸掛於采煤工作麵的回風隅角。

  ⑧便攜式甲烷檢測報警儀的報警濃度為1.0%。

  (2)安全監控係統(KJ76N型):

  ①瓦斯報警斷電儀主機(KJ76N型智能甲烷報警儀)安裝在便於人員觀察、調試、校驗及支護完好、無淋水、雜物的巷道或硐室內,應吊掛或墊高,距巷道底板不小於300mm,本工作麵安裝2台主機,1台安裝在一水平輔運巷;1台安裝在9101軌道順槽設備列車處;供電電源取自被控製開關的電源側,嚴禁接在被控開關的負荷側。

  ②工作麵瓦斯傳感器安設在回風巷距工作麵10m範圍內,其報警濃度為≥1.0%CH4,斷電濃度為≥1.5%CH4,複電濃度為<1.0%CH4;斷電範圍為:工作麵、 兩順槽內全部非本質安全型電氣設備。

  ③瓦斯傳感器應垂直懸掛在巷道的上方,距頂板(頂梁)不得大於300mm,距巷幫不得小於200mm。

  ④在工作麵回風順槽距離聯絡巷口10-15m位置安裝有溫度、CO傳感器。時時監測溫度、氣體變化情況。

  (3)便攜式甲烷檢測報警儀或瓦斯傳感器若出現報警時,必須立即停止工作、撤出人員,查明原因,進行處理;並向通防科、調度室彙報。隻有當瓦斯濃度低於1.0%時,方可恢複工作。

  (4)便攜式甲烷檢測報警儀、甲烷傳感器每7天必須用空氣樣和標準氣樣調校1次,每7天必須對甲烷超限斷電功能進行測試。

  三、綜合防塵係統

  (一)防塵管路係統

  地麵蓄水池→副斜井(Φ108mm)→一水平井底車場(Φ108mm)→一水平主運巷(Φ108mm)→9101軌道順槽、運輸順槽、回風順槽(Φ108mm)→工作麵;順槽處安裝閘門,每50米設一個三通閥門。

  (二)防塵方式

  1、煤層注水:

  超前工作麵采用靜壓多孔並聯進行預注水,由上順槽超前工作麵10m向煤壁打孔注水。鑽孔間距8-10米,鑽孔深度不小於118米、鑽孔直徑φ65mm,在回風順槽鑽孔距底板1.0—1.5米,鑽孔沿煤層打。終止注水的超前距離20m~50m。

  2、采煤機內外噴霧 :

  要求噴霧嘴完好不堵塞,內噴霧壓力不小於2MPa,外噴霧壓力不小於1.5MPa,霧化程度高,特別是外噴霧要能夠封閉截割產塵部位。

  3、架間噴霧和放煤口噴霧降塵:

  (1)動作方式:采用手動和自動控製方式,實現架間、放煤口噴霧降塵。

  (2)噴嘴布置:設三通閥,支架前梁下方設4個噴嘴,放煤口處設4個噴嘴,全麵共安裝792個噴嘴。

  (3)噴霧要求:架間噴霧噴嘴迎風噴霧,放煤口噴霧把放煤口呈半包圍形式,罩住放煤口產塵部位。

  (4)工作麵煤機割煤時,下風側20m範圍內必須保證有3架以上的噴霧頭正常工作,並保證霧化效果良好,覆蓋全斷麵。

  4、轉載點的噴霧:

  (1)工作麵兩部運輸機機頭及轉載機頭各設一組噴霧頭。

  (2)破碎機處安設一處噴霧裝置。

  (3)轉載機頭安設一處噴霧裝置。

  5、順槽防塵水幕:

  在運輸順槽破碎機下風側2m處安設第一道水幕,在轉載機頭下風側5米處安設第二道水幕。在工作麵軌道順槽、回風順槽各安設一道淨化水幕,每道水幕的噴霧噴頭不少於5個,且霧化良好,覆蓋全斷麵。各道水幕均隨工作麵的推進而向外移動。

  6、煤塵衝刷:

  對工作麵及軌道順槽30米、運輸順槽、回風順槽60米範圍內必須班班衝刷,保持濕潤。進、回風順槽至少每3天衝刷一次,杜絕煤塵堆積。

  7、個體防護::進入工作麵和回風側工作的所有人員必須佩戴防塵口罩。

  (三)隔絕瓦斯煤塵爆炸措施

  1、在工作麵軌道順槽、運輸順槽、回風順槽均安裝一組軟質隔爆水棚,首排水棚距工作麵60~200m,並隨工作麵推進而移動。

  2、隔爆水棚安裝質量:棚區長度不小於20m,水量不少於200L/m2,間排距1.9 m。每周檢查一次水棚的質量、水量,確保符合《煤礦安全規程》要求。

  四、防治煤層自然發火技術措施

  (一)監測係統

  充分利用束管監測係統,進行預測預報工作。工作麵運輸順槽采空區回風隅角預先懸掛束管探頭,每天對回采工作麵回風隅角的氣體成分進行一次分析。發現溫度上升明顯、CO濃度超過0.0024%或增加較快時,要及時組織進行撤人、進行防滅火處理。

  (二)綜合防滅火措施

  1、在9101工作麵軌道順槽、運輸順槽選擇合適地點作為防火牆位置,並備足防火牆封堵材料。開采前備足防滅火設備。鑽機、鑽杆、自攻鑽杆、羅克休充填泵等。

  2、生產期間在工作麵上順槽利用BW-150型臥式三缸往複單作用活塞泥漿泵向采空區噴灑高效膨脹阻燃劑、疏鬆劑。

  3、正常生產期間,在上順槽向采空區埋一寸鐵管60m,以防浮煤發生自燃時壓入阻燃劑或注入氮氣。

  4、在工作麵進、回風順槽掛軟質擋風簾,隨工作麵推進而逐漸前移,以減少向采空區漏風,並隨工作麵推進插管、噴灑高效膨脹阻燃滅火劑。

  5、在進風順槽工作麵上隅角,每隔30m施工一道隔離牆,牆體用黃土袋或碎煤袋構築。當上順槽懸頂麵積超過15m2時,采用注羅克休泡沫或高效膨脹阻燃滅火劑充填措施,以減少向采空區的漏風。

  6、在工作麵下正巷采空區回風隅角懸掛束管探頭,回風巷設置溫度、甲烷、一氧化碳傳感器,實現連續監測,及時進行分析,並由專職瓦檢員每班不少於3次對工作麵設點進行防火氣體檢查。

  (三)特殊時期的防滅火要求

  1、本工作麵煤層屬於二級自燃煤層。在正規的回采期間,應盡量保持設計的推進速度,在臨時停產期間,要加大綜合防滅火措施。

  2、工作麵過斷層時,丟煤較多,必須對斷層破碎帶進行重點管理、加大阻燃牆密度、加大阻化劑的噴灑量。

  3、工作麵采過的聯絡巷,必須在10天內封閉,並進行壓注防滅火材料、封堵性材料。

  4、工作麵到停采線時,距停采線15m時停止放頂煤,上下隅角各構築隔離牆一道,回撤時按正常噴灑。

  5、工作麵回撤前,在上下隅角建築阻燃牆,對煤壁、浮煤噴灑阻化(燃)劑,回撤結束後必須在45天內進行永久性封閉,同時進行灌漿、壓注防滅火材料或封堵性材料。然後對密閉及附近10米範圍內的巷道進行噴漿封閉。

  6、當發現有發火隱患時,根據情況采取措施。具體措施有快速推進不放頂煤,打鑽直接注漿滅火,充填羅克休泡沫,封閉注氮氣,地麵打鑽孔注黃泥漿等。

  附圖9:9101綜放工作麵防塵係統圖

  附圖10:9101綜放工作麵安全監測設備布置圖。

  第三節 排水係統

  一、設備選型

  9101綜放工作麵的水源主要表現為頂板淋水,與其它含水層無直接補給關係;預計湧水量1—10m3/h。

  9101綜放工作麵由裏向外整體呈仰斜開采,湧水大都彙集於工作麵采空區內。

  工作麵軌道、運輸順槽、回風順槽自切眼向外低窪處挖有臨時水倉或水坑,並配備有排水泵。

  二、排水係統路線。

  排水路線為:

  9101綜放工作麵軌道順槽、運輸順槽、回風順槽→一水平輔運巷→副斜井房→二水平水倉→二水平水泵房→副斜井→地麵。

  附圖11:9101綜放工作麵排水係統圖

  第四節 供電係統

  一、供電係統

  1、供電情況

  工作麵采區供電係統見附圖,本工作麵移動電站布置在軌道順槽,全長21車,車盤隨工作麵推進而前移,最後一節車盤距工作麵安全距離不小於30m。

  2、 供電線路

  9101綜放工作麵兩台KBSGZY—800/10幹式變電站,供電來自一水平變電所。9101綜放工作麵供電線路:由地麵變電所→副斜井→一水平變電所→9101綜放工作麵軌道順槽→9101綜放工作麵移動變電站。

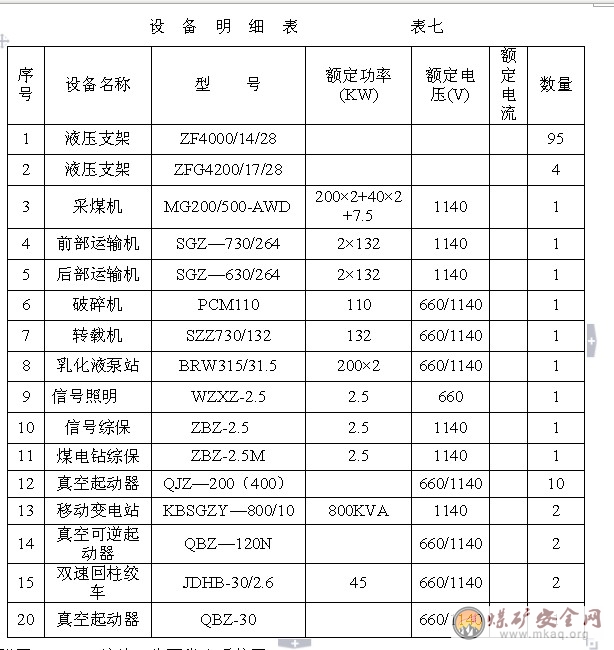

  3、設備明細表

  附圖12:9101綜放工作麵供電係統圖

  第五節 通訊照明係統

  一、通訊係統及有關配置

  9101綜放工作麵輸送機機頭、控製台、輸送機機尾,各安裝一台直通地麵調度室的生產電話。工作麵轉載機頭、輸送機機頭、尾及整個工作麵每間隔10架支架安裝一台擴音電話與控製台聯係。

  附圖13:9101綜放工作麵通訊係統示意圖

  二、照明係統及有關配置

  9101綜放工作麵軌道順槽由移動變電站的照明綜保引出照明線路向照明燈供電。工作麵轉載機頭、輸送機機頭及整個工作麵每間隔10架支架安裝一照明燈。

  附圖14:9101綜放工作麵照明係統示意圖

  第五章 勞動組織和主要經濟技術指標

  第一節 勞動組織

  一、作業方式

  9101綜放工作麵采用“三八”製作業製度,每班作業8小時,一個圓班由二個生產班和一個檢修班組成。

  工藝過程:割煤→移架→推前溜→放煤→拉後溜。

  附圖15:正規循環作業圖表

  勞動組織

  9101綜放工作麵每班有三名班長負責組織生產,配有質量驗收員、采煤機司機、維修工、三機工等相關工種的操作人員若幹名,全隊合計75人。

  第六章 災害預防及避災路線

  一、災害預防措施

  9101綜放工作麵在回采期間,要嚴格執行本規程的通防、防治水、生產等部分的要求,發現不安全隱患要及時按規定處理。以防各類02manbetx.com 的發生,發生重大02manbetx.com 要按照避災路線組織撤人。

  二、自救與避災:

  (一)瓦斯、煤塵爆炸02manbetx.com 的避災方法:

  井下發生瓦斯、煤塵爆炸時,一般都會有強大的爆炸聲和連續的空氣震動,產生很強的高溫氣浪,並產生大量有害氣體。這時候,一定要沉著,不可驚慌,也不要亂喊亂跑,要積極自救。自救的方法是:

  迅速背向空氣震動的方向,臉向下臥倒,頭要盡量低些,用濕毛巾捂住口鼻,用衣服等物遮蓋住身體,使身體的外露部分盡量減少。在爆炸的一瞬間,要盡可能屏住呼吸,防止吸入大量的高溫有害氣體。與此同時,要迅速取下自救器,按照操作方法戴好。

  戴好自救器就要辯清方向,沿避災路線盡快進入新鮮風流區而離開災區。撤離中要由現場負責人或有經驗的老工人帶領同行。假如巷道破壞很嚴重,又不知道撤退路線中是否安全,就要設法找到較安全的地方暫時躲避,安靜而又耐心地等待救護。躲避的地方要選擇在頂板堅固、沒有有害氣體,有水或離水較近的地方,並且要時時注意附近情況的變化,發現有危險時就轉換地方。

  避災中,每個人都要自覺遵守紀律,聽從指揮,並嚴格控製礦燈使用。要主動照顧好受傷人員,還要時時敲打軌道或鐵管,發出呼救信號,並派有經驗的老工人(至少兩人同行)出去偵察。經偵察確認安全後,大家就可向井口退出,並在沿途做出信號標記,以便救護隊跟蹤尋找。如果有可能,要尋找電話及早同地麵取得聯係。

  (二)火災02manbetx.com 的避災方法:

  在井下,不論任何人發現了煙霧或明火,知道發生了火災,要立即向調度室彙報,並采取一切可能的方法直接滅火。若電器設備著火,要首先切斷電源,在切斷電源前,隻準使用不導電的滅火器材進行滅火。切不可一見到火就驚慌失措,四散奔逃。若火災範圍很大,或火勢很猛,現場人員已無力搶救時,就要進行自救避災,具體做法是:

  1、迅速戴好自救器,現場負責人逐一進行檢查後撤退。

  2、位於火源進風側的人員,應迎著風流撤退。位於火源回風側的人員,如果距火源較近、且火勢不大時,應迅速衝過火源撤到進風側,然後迎風撤退;如果無法衝過火區,則沿回風巷撤退一段距離,盡快找到捷徑繞到新鮮風流中撤退。

  3、如果巷道已經充滿煙霧,也絕不可驚慌失措,不能亂跑,要迅速地辨認出發生火災的地區和風流方向,然後沉著地俯身摸著軌道或鐵管有秩序地外撤。

  4、如果實在無法撤出,應利用獨頭巷道、硐室或兩道風門之間的條件,因地製宜,就地取材構築臨時避難硐室,盡量隔斷風流,防止煙氣侵入,然後靜臥待救。

  5、要設法及早用電話同地麵取得聯係,以便救護人員前來救援。

  6、所有避災人員嚴格遵守紀律,聽從現場負責人的指揮,團結互助,共同渡過難關。

  (三)井下透水事故的避災方法:

  井下一旦發生透水事故,要盡力判明水源性質(斷層水、含水層水、老空水),並用最快的方式通知附近地區的工作人員一起按規定的路線撤出。透水時,水勢很猛,衝力很大,要手扶支架躲過水頭衝擊後向高處走,進入上一個水平,然後升井。假如出路已經被水隔斷,就要迅速尋找井下位置最高、離井筒或大巷最近的地方暫時躲避。同時定時在軌道或水管上敲打,發出呼救信號。

  三、避災路線:

  (一)火災、瓦斯、煤塵爆炸避災路線:

  9101綜放工作麵→9101綜放工作麵軌道順槽、運輸順槽→一水平輔運巷、一水平主運巷→一水平車場→主、副斜井→地麵。

  (二)水災避災路線:

  9101綜放工作麵→9101綜放工作麵軌道順槽、運輸順槽→一水平輔運巷、一水平主運巷→一水平車場→主、副斜井→地麵。

  詳見附圖16:9101綜放工作麵避災路線圖。

  第七章安全技術措施

  第一節 一般措施

  1、所有上崗人員必須嚴格執行《煤礦安全規程》、《煤礦安全技術01manbetx 》和《9101綜放工作麵作業規程》。嚴禁違章指揮、違章作業、違反勞動紀律。

  2、所有上崗人員都必須持證上崗。嚴格執行崗位責任製,現場交接班製、設備維修製、質量驗收製、事故分析製。各崗點要認真填寫運轉日誌。

  3、工作麵工程質量和頂板管理,要按照《煤礦安全質量標準化》的各項要求嚴格執行,做到動態達標、安全生產、文明生產。

  4、所有上崗人員上崗前都必須學習本規程,學習後人人簽字並進行考試,不合格不得上崗。

  5、加強工作麵綜采設備的管理,要按照設備完好標準進行檢修和保養, 保證設備處於完好狀態。

  6、所有綜采設備的安全設施,都必須按照設備的自身安全使用要求進行安裝調整,並保證完好可靠,正確使用,任何人不得以任何理由隨意撤除,在生產過程中,發現失靈立即更換,更換後再恢複生產。

  7、為防止重大事故的發生,工作麵的各監測係統、通風係統、注氮係統、防塵係統、通訊係統,應時時保證其完好,並堅持正常使用。

  8、人員經常跨越的運輸設備上方,要安裝牢固的行人過橋。

  9、工區管理人員要認真填寫安全信息卡,工區值班人員必須及時組織人員落實整改。

  10、嚴禁人員進入運轉的運輸機、轉載機裏側和上方作業;必須進入作業時,要停機閉鎖,維護好頂板與煤幫,並設專人看管閉鎖和觀察頂幫後方可進行。

  11、進入工作麵內的所有人員應在支架人行道內行走,有片幫掉頂的大塊煤矸要及時處理,處理煤矸之前必須通知煤矸下滑可能波及範圍內的所有人員撤到安全地點。

  12、所有人員在處理各種管子時必須先卸壓,嚴禁帶壓作業。

  13、任何人員嚴禁站在(或坐在)運轉的運輸機(或轉載機)上工作或休息。

  14、人員進入機道內鋪設連接金屬網、處理溜頭、檢修采煤機、檢修運輸機、檢修電纜等工作時,必須停止運輸機並閉鎖,嚴禁操作施工地點以上的支架或往運輸機內放置大塊煤(矸)等,否則必須在施工地點上方設置擋煤矸裝置。同時必須派專人觀察,發現有物體下滑時,要及時使用語音電話、晃燈、喊話等方式提示人員躲離到安全地點。

  15、區隊加強礦壓觀測工作,掌握工作麵頂板活動規律,進行來壓預報,正確指導生產,工作麵安裝觀測壓力的壓力表必須維修、保養好,不得遺失,損壞的要及時更換。

  第二節 頂板管理

  一、工作麵接頂

  1、接頂工作要由帶班隊長或班長統一指揮。

  2、接頂前應首先敲幫問頂,人站在安全地點用長把工具處理完懸矸、危岩,要有專人監護,確定無掉頂危險後方可作業。

  3、采取臨時支護措施,嚴禁空頂、空幫作業。

  4、接頂前應提前設好扶手,留好退路,接頂時要從冒頂的一端向另一端依次接頂,並派有頂板管理經驗的技術骨幹監護頂板。

  5、接頂時不得操作或維修接頂的支架及相鄰支架,人員不得在冒頂區下的溜子裏行走或逗留。

  6、接頂應停止前、後部運輸機工作並閉鎖,並有專人看管閉鎖。

  7、接頂用單體液壓支柱時,應用防倒繩生根,以防歪倒,並遠距離供液。

  8、要專人操作支架,並與接頂人員協調一致,不得隨意或誤操作支架。

  9、接頂區截止閥要關閉,防止誤操作或物料等碰撞操作把手。

  二、兩巷維護

  1、上下兩順槽回料與過渡架的放煤口相齊 , 上端頭切頂密集支柱在排頭架的掩護梁尾處支設一排,下端頭切頂密集支柱可以在排頭架的掩護梁尾處不大於1.5米支設一排。滿足回撤步距時必須及時回撤,嚴禁拖後。

  2、回柱或改柱時,嚴格執行先支後回的製度,施工人要站在支護完好的安全地點。

  3、回柱應先清理好退路,用長把工具將單體液壓支柱放液後用回柱器拉出,然後再撤鉸接頂梁,嚴禁人員進入采空區作業。

  4、回撤下順槽切頂密集支柱時,必須停止後部運輸機和轉載機,並實施閉鎖,同時嚴禁操作支架或拉移後部運輸機。同時必須派專人觀察,發現有物體下滑時,要及時使用語音電話、晃燈、喊話等方式提示人員躲離到安全地點。

  5、回貼幫支柱時應首先檢查煤壁片幫及支護情況,支柱受煤幫壓力較大時,人員必須站在可靠的安全地點回柱。嚴禁人員站在支柱彈出歪倒、煤壁片幫所能波及的範圍內。

  6、切頂線打好密集支柱, 密集支柱不大於300mm,人要站在有效安全的支護下作業。

  7、回料時要有專人在安全地點觀察頂幫,看好退路。

  三、因9101順槽掘進時局部采用架棚支護,為確保施工安全替棚時需做到以下幾點:

  1、9101綜放工作麵順槽局部采用架棚支護,棚距0.7—0.8米,為了加強頂板管理,便於生產和鋼棚的回收,提前用2.4米長∏型鋼梁更換棚頭。每根∏型鋼

  梁上用三塊長1200mm、厚度不少於40 mm的優質背幫接頂,頂板不平時用木料接實頂,人行道側用長度不少於1200 mm、直徑不少於250 mm的圓木加工的半圓木和高度相適應的單體支柱配合,一端放置於超前支護上,另一端用單體支柱支護好。∏型鋼梁和半圓木搭接長度不得少於300mm。

  2、運輸順槽超前支護使用三排HGD-l000的雙楔鉸接頂梁或HJDA型的鉸接頂梁與三排DZ2.8-3.15/100單體液壓支柱配套支護,超前支護人行道側的排距控製在1.0-1.1米,排距1.0米,跨轉載機兩側兩排超前支護的排距為2.1米,柱距1.0米,並在頂粱上每米加2.4米∏型鋼梁一根。

  3、施工範圍為工作麵煤壁前20-25米範圍內(在超前支護範圍內替棚若需去超前支護時,提前用單體支柱和優質背幫支設帶帽點柱,所去超前支護的長度不得超過2米)。

  4、施工人員跨越轉載機時必須在行人過橋上通過。

  5、替棚過程中必須在轉載機停止運行的情況下施工,嚴格堅持先支後去的原則。

  6、替棚期間由經驗豐富的人員觀察頂板,嚴禁無關人員在施工地點5米範圍內逗留。回撤鋼棚時堅持先棚腿後棚頭,用好臨時支護、打好點柱,用風鎬剔腿窩前先用鐵絲將鋼棚腿牢固的綁紮在巷道兩幫的金屬網上,防止棚腿歪倒傷人,嚴禁空頂作業,嚴禁炮崩鋼棚。

  7、因單體支柱、鋼棚頭、∏型鋼梁等較長、重,施工時要有管理人員現場指揮,施工人員不得少於3人,相互協調配合,確保安全施工。

  8、巷道若有片幫預兆時打點柱並用背幫腰幫。若頂板壓力大、支架變形嚴重時及時複棚加固,回出的物料及時外運,確保退路暢通。

  9、人員拉運物料時相互之間拉開不少於10米的安全距離,嚴禁用塑料溜槽運送物料,施工人員要手抓牢腳踩穩,確保安全。在用運輸機(轉載機)運料時,要由班長或帶班區長統一指揮,將所運物料綁紮牢固可靠,並派專人在運行路線上看管閉鎖,取料前要觀察煤壁,發現問題處理好後再取物料,取料時要停機閉鎖並有專人看管。超長超重超高超寬物料不得用運輸機運送。

  10、用絞車轉運物料時提前檢查絞車、鋼絲繩及其安全設施的完好情況,有問題待處理好後方可使用。特殊工種人員持證上崗。

  第三節 防治水

  1、9101綜放工作麵低窪點,是排泄水的重點區段。需加強監控、管理。

  2、9101綜放工作麵軌道、運輸順槽中,在低窪處配備潛水泵並配有備用泵,保持完好,正常使用。

  第四節 通防及安全監測

  1、加強通風管理,確保工作麵的風量達到709.632m3/min,風速滿足要求,每10天進行一次風量測量,發現風量不足,立即查找原因,進行調整。

  2、加強工作麵進、回風巷的管理、維護,超前支護要及時,確保其設計斷麵,因巷道冒頂或其他原因達不到上述要求的,應立即停止生產、撤出人員,進行整改,整改完畢後再恢複生產。

  3、工作麵進風流中,氧氣濃度不低於20%,二氧化碳不超過0.5%。

  4、工作麵采用煤層注水、采煤機內外噴霧、架間噴霧、轉載噴霧、淨化水幕等綜合防塵措施。

  5、各噴霧降塵裝置必須及時維護,保證完好可靠、效果良好。淨化水幕要能覆蓋全斷麵。

  6、加強火災的預測預報,如發現出現CO或芳香族碳氫化合物,並呈上升趨勢時,必須連續進行監測,並加強綜合防滅火措施的實施力度。CO濃度超過0.0024%時,要撤出工作人員,進行處理。

  7、加強易燃物品的管理,工作麵使用的機油、棉紗和紙等易燃品,必須存放在蓋嚴的鐵桶內。用過的上述物品,也必須放在蓋嚴的鐵桶內,並由專人定期送到地麵,不得亂扔亂放。嚴禁將剩油、廢油潑灑在巷道或硐室內。

  8、工作麵泵站處設1個沙箱、2個滅火器,油脂存放處設1個沙箱、2個滅火器;工作麵運輸機機頭、轉載機機頭處分別放置1個滅火器。滅火器必須合格。

  9、各班長必須認真履行瓦斯檢查員手冊簽字製度,及時掌握工作麵CH4濃度的變化情況,瓦斯濃度達到或超過《煤礦01manbetx 》規定時,必須按要求組織人員撤離。

  10、工作麵回風隅角要懸掛一台便攜式瓦斯檢測報警儀,對工作麵瓦斯進行監測。

  11、管好用好通風設施,嚴禁任何人破壞通風設施,除通防科外,任何單位和人員不得隨意改變通風設施的位置和狀態,嚴禁同時打開兩道風門。

  12、對工作麵的注漿、噴灑阻化劑等防滅火措施的落實情況要按規定進行檢查,確保其施工質量,達不到設計要求的,要及時采取補救措施。

  第五節 運輸管理

  一、起吊運輸重物及大件

  1、綜采設備和大件上下井裝車時,要派專人進行檢查,完好後方可裝車。

  2、裝車時要安放平穩,封車牢固可靠,無滑動部位,不超高超寬。

  3、井下提升運輸設備大件前,要對軌道、巷道、絞車驅製動裝置、鋼絲繩、鉤頭、信號係統等安全設施進行全麵檢查,確保無誤後方可作業。

  4、運送時必須選擇符合要求的起吊、拖運工具和索具。

  5、用手拉葫蘆起吊重物,其噸位必須大於重物的重量。要先試吊高度100--200mm,無誤後再起吊。

  6、起吊和拖運時,吊索捆縛和受力點應係在設備大件上的吊裝部位,吊索的轉折處與設備接觸部位,應用軟質墊件,嚴禁把設備的外凸處手柄當作吊裝繩用。

  7、捆綁易變形的部位時,應采取措施防止其變形。設備上的滑動部位應予以固定,以防滑動碰壞和碰傷人員。

  8、設備在起吊拖運時,一般不得中間停止作業,設備到位或中間停止時,應放置穩固。對重心高的設備,應采取防搖動或傾倒的措施後,方可拆除起重機械或索具。

  9、運輸起吊設備時,禁止任何人隨同設備同行升降,禁止人員在設備下麵或受力索具、鋼絲繩附近及吊裝物下落歪倒波及的地方通過和逗留,不得將頭或手腳伸到可能被壓、擠的位置。

  10、用棚梁或承力點起吊設備時,要預先對棚梁或承受力點進行可靠的加固,確保安全後方可起吊。

  11、利用絞車或滑輪進行拖運起吊大件前,要對絞車的負荷、鋼絲繩的承載能力、滑輪的額定載荷進行校核,確保無誤後方可操作。拉移時兩頭設專人在安全地點站崗,看好生根回頭輪,嚴禁人員進入繩道和拉壞生根、滑輪所能波及的範圍。

  12、裝車、提升運輸、起吊、拖運時必須由帶班區長或班長統一指揮。

  13、需要起吊前、後運輸機機頭時,可使用支架尾梁或單體起吊,必須確保起吊安全。

  二、運輸機、轉載機、破碎機

  1、開機前,應首先檢查確認傳動裝置或轉動部位是否有人,附近有無影響運轉的雜物、管線吊掛整齊、各種螺絲齊全緊固、蓋板完整、油量適當、冷卻係統良好、信號齊全清楚、閉鎖靈敏。

  2、三機起動後,要注意觀察其運行狀態,觀察其運行是否平穩,聲音是否正常,運輸機的鏈子、刮板、連接環、分鏈器等要求完好無缺,牢固可靠。

  3、三機運行時,司機不得離開崗位,若要離開必須停機閉鎖。

  4、三機電機和減速箱的通風和冷卻係統保持良好,電機減速箱工作溫度不得超過75℃。

  5、運行中的三機設備嚴禁人員跨越。人員在三機內作業時要停機閉鎖並派專人看管。在皮帶順槽前後刮板機與轉載機轉載點處,在轉載機擋煤板上方安設可靠擋網,並在擋網下側支設3-5棵擋柱,擋柱的間距為0.5±0.1米,將擋網與頂網聯好,扣間距不大於0.3米,擋網與擋柱牢固的連接好。擋柱的初撐力不得小於6.5MPa。

  6、人員在運行的前後溜頭前通過時首先觀察有無大塊煤矸濺出,在確保無飛濺的煤矸後方可快速通過,嚴禁在溜頭前逗留;轉載機、破碎機運轉期間,嚴禁任何人員在破碎機出料口附近工作或逗留,防止飛濺的煤矸等傷人。

  7、運輸機或轉載機一般不得重載停車,嚴禁大塊煤、矸通過采煤機或破碎機,有大塊煤、矸影響運輸或破碎時,應停機進行處理。

  8、人員在檢查、維修前部運輸機或采煤機時,應首先將護幫板打開,並用長把工具敲幫問頂,以防片幫傷人。若頂幫破碎有冒頂片幫危險時要采取臨時支護措施。

  9、處理三機事故或更換維修三機設備時,要執行停電閉鎖掛牌製度。破碎機在打開上蓋前必須等破碎機停穩後方可開蓋。維修檢查運輸機底鏈時,必須要用木墩墊牢溜槽後方可讓人員進入拾鏈。

  10、因條件所限不能用閘盤緊鏈器緊、掐鏈子時,可用單體支柱。但必須注意: ①兩棵單體支柱距離不能小於5m。 ②單體支柱的生根必須牢固,並用可靠索具鎖牢單體支柱。③單體支柱必須兩個爪卡著刮板。④采用遠距離供液,人員必須躲離單體支柱滑脫所波及的範圍,並嚴禁人員在此範圍行走,供液距離不小於3m。

  11、轉載機的前移為自動推移,推移轉載機前首先要清除機道上的浮煤、浮矸和雜物,檢查有無障礙物或刮卡電纜現象,並將電纜管子吊掛好,仔細檢查導軌及其聯接裝置,液壓係統有無破損,聯接是否良好,確認無問題後方可推移。

  12、推移前,先用支撐千斤頂將轉載機落地段抬起,然後給兩推移缸供液進行推移,推移時應保持轉載機兩邊千斤頂受力均勻,供液時要慢慢供液,一旦出現推移困難時要停止推移,查清原因並解決後再推移。

  13、推移轉載機時,要使支撐千斤頂沿導軌均勻緩慢前行,導軌要平直,導軌下方不得有浮矸等雜物。轉載機推移到位後要做到平、正、穩、直。

  14、推移轉載機,派專人觀察機尾和機頭在皮帶機尾上的前行情況,出現刮、卡情況及時停止推移進行處理。轉載機兩旁不得有人,到位後要立即停止供液將轉載機落地,縮回推移千斤頂,使滑道前移到位落地後,供液閥門停止供液,完成轉載機的前移。由於運輸順槽為上山,轉載機無論在運行或推移時必須采取可靠的防止下滑的措施。轉載機兩側各安設一道防滑油缸和一道防滑鏈(防滑鏈采用40T刮板鏈,防滑鏈餘量不得大於0.3米),兩側各支一顆戧柱(坡度大時每側各支設兩顆戧柱)。縮皮帶機尾需抬高轉載機支設支柱時由綜采工區負責,施工過程中轉載機必須停電閉鎖,支柱時使用好木墊板,采取可靠的支柱防倒措施。與其他單位配合施工時必須都派有管理人員現場協調、指揮。

  15、在用運輸機(轉載機)運料時,要由班長統一指揮,將所運物料綁紮牢固可靠,並派專人在運行路線上看管閉鎖,取料時要停機閉鎖由專人看管,並把支架護幫板伸出,護好煤壁。超長超重超高超寬物料不得用運輸機運送。

  16、在轉載機尾倒數第三節溜槽上設一過橋,以便設備運轉時人員通過。

  三、輔助運輸設備選用1.0噸的礦車,牽引設備用無極繩絞車,其管理、使用嚴格執行絞車使用管理規定。

  第六節 機電設備

  一、采煤機

  (一)割煤

  1、開機前應首先檢查采煤機:各部位螺絲要齊全完整,滾筒截齒要齊全鋒利,操作手把、急停手把和按扭靈活可靠,油位要正常,冷卻管路要暢通,電纜卡子要連接良好。然後發出開機信號, 等滾筒周圍5米之內無人員後方可送電開機。

  2、開機應堅持先送水後送電,先斷電後斷水,嚴禁無水或水壓不足開機。

  3、采煤機在工作過程中,司機應注意隨時觀察壓力表的顯示情況,仔細監聽采煤機的聲音,如有不正常時應立即停機處理,嚴禁采煤機帶病運轉。

  4、采煤機在運轉中,司機要集中精力,觀察滾筒前有無障礙物,不得出現采煤機割支架前梁或單體支柱等鐵器物品,不得用采煤機破碎矸石。采煤機後滾筒要沿底板割煤,嚴禁留底煤。

  5、采煤機在割煤過程中,靠近采煤機處附近任何人員不得在支架前方行走或工作,防止滾筒甩出物品或從前部運輸機、采煤機機身滑出的物品傷人,采煤機過後要及時護幫以防片幫。同時任何人員嚴禁兩巷有人正對前後部運輸機機頭和機尾。並在轉載機下幫正對兩部溜頭處加密支設單體、掛金屬網。

  6、采煤機司機和看電纜人員在工作中要精力集中,及時清除電纜槽內雜物,出現電纜卡子受損時要立即停機處理。嚴禁出現電纜、水管受力情況。

  7、采煤機司機在離開采煤機機身時要停機並打開煤機開關、隔離手把和摘掉滾筒離合器。

  8、采煤機在進入兩端頭時,班長或由班長指定專人進行監護。隻有在端頭頂板維護完整、單體支柱全部撤除、電纜、管線吊掛整齊、固定牢固、各種雜物清除幹淨、人員全部閃開5米以外後方可開機。開機前兩巷不得有人正對滾筒,以防甩出物品傷人。人員在滾筒上下5米以內作業或更換截齒前,采煤機司機要停機、斷電、打開采煤機隔離開關和摘掉滾筒離合器,並對前部運輸機實施停電閉鎖,在班長安排好人員維護好頂板和煤壁以後,方可操作。

  9、采高要穩定,兩個端頭要與兩順槽順平,保證采麵按設計方向推進。

  (二)檢修

  1、檢修采煤機時前部運輸機必須停電閉鎖。

  2、采煤機應按日檢內容進行檢修,嚴禁漏檢。

  3、檢修滾筒等傳動部位時,必須把煤機隔離開關手把打至零位,非檢修人員不得擅自操作上述開關手把。

  4、檢修泵箱、減速箱等精密部位時,應首先搭好防塵棚,防止煤塵進入液壓係統。

  5、需進入工作麵機道檢修或工作時,必須將煤機停機、斷電、打開采煤機隔離開關和摘掉滾筒離合器,並對前部運輸機實施停電閉鎖,維護好頂板和煤壁,防止傷人;否則任何人嚴禁在前部運輸機上逗留或行走。

  6、正常檢修時,采煤機應停放在頂板完好、無淋水的地段,並隨時敲幫問頂,嚴禁空頂空幫作業。

  7、檢修采煤機時嚴禁隨意敲砸,液壓係統嚴禁用棉紗擦。

  8、檢修要達到完好標準,並進行割煤試運轉。

  二、移架、推拉運輸機、放煤

  (一)移架

  1、移架前,首先檢查支架是否完好,否則要維修,並清理架間、架前浮煤雜物,將電纜、管子吊掛整齊,在確定支架周圍無人後方可操作。

  2、移架時,如果出現拉移困難,要立即停止移架,待查明原因處理好後方可移架。

  3、移架前要觀察好周圍的頂板和煤幫。如果出現采高不足或頂幫破碎時要首先處理好頂幫,然後移架。

  4、工作麵局部片幫掉頂,梁端距超過600mm時,應及時超前移架(該處不再放煤及時拉後溜)實現對頂板的提前支護。

  5、支架出現咬架、擠架、倒架時,應掌握好拉架次序,及時進行處理,防止硬拉硬拽,造成支架損壞。

  6 、發現支架出現跑、冒、漏液時,要及時處理,生產班確實無法處理時,要及時關掉截止閥,並向下班人員交待清楚。處理支架時要嚴禁出現單腿銷、鐵絲代替銷子和無銷子現象。

  7、支架移完後,要用側護板協調好架間距,待升起支架後及時打緊護幫板挑起尾梁、伸出插板,並將操作手把回到零位。

  8、所有操作手把必須及時回到零位,尤其人員在上下端頭鋪設金屬網時,嚴禁操作手把使之處於非零位狀態,煤壁有人工作時嚴禁操作支架。

  9、拉移排頭支架前,應首先按標準維護好端頭頂板,並將另外排頭架推移打到供液上,在拉移排頭支架時人員必須躲開機頭、機尾移動所波及的範圍內。閑雜人遠離放頂線並閃到安全地點後移架。移架人員應站在安全可靠地點移架,同時正確使用支架防倒防滑設施。

  10、支架工拆卸閥組和管子時,應首先關掉截止閥(截止閥必須工作可靠),如截止閥無法關閉時要停泵卸壓,嚴禁帶壓、帶載拆管子和閥組。(處理支架間的主進、主回管路時,乳化泵必須停電閉鎖卸壓,嚴禁帶壓作業)

  11、處理支架頂梁浮煤(矸)時,人員必須站在上個鄰架下用長把工具操作並觀察好幫頂,嚴禁空頂作業,清完及時將支架升牢。

  12、移架時,其下方和前方不得有其他人工作或逗留。

  13、移架時,嚴禁任何人騎在用來調整支架架直的鋼絲繩上,躲離鋼絲繩受力方向,同時拉緊鋼絲繩的手拉葫蘆必須生根牢固。

  (二)推拉運輸機

  1、先檢查頂底板、煤幫,確認無危險後,再檢查鏟煤板與煤幫之間無矸石、雜物和浮煤堆積後方可進行推移工作。

  2、推移工作麵刮板輸送機與采煤機應保持12—15米距離,彎曲段不小於15米。

  3、移刮板輸送機機頭和機尾時必須距采煤機後滾筒15米距離,進刀後,刮板輸送機機頭、機尾必須一次移夠步距。

  4、可自上而下,自下而上或從中間向兩頭推移刮板輸送機,不得由兩頭向中間推移。

  5、除刮板輸送機機頭、機尾可停機推移外,工作麵內的溜槽要在刮板輸送機運行中推移,不準停機推移。

  6、千斤頂必須與刮板輸送機聯結使用,以防止頂壞溜槽側的管線。

  7、移動機頭、機尾時,要有專人(班長)指揮,專人操作,動作協調,步距移夠。

  8、移設後要保證刮板輸送機整機安設平穩,開動時不搖擺,機頭、機尾和機身要平直,保持刮板輸送機、支架和煤壁成直線,電動機和減速器的軸的水平度要符合要求。

  9、移刮板輸送機後,刮板輸送機起伏不平或超過采高,需要吊刮板輸送機墊平時應該用液壓千斤頂吊刮板輸送機鏈條,不得吊擋煤板或鏟煤板。

  10、拉移放頂煤工作麵後部輸送機應從一端開始依次拉移,不得相向拉移;要確保拉移彎曲段不小於15米。

  11、拉移後部刮板輸送機機頭、機尾時要多人聯合操作,並停止後部刮板輸送機。

  12、刮板輸送機推(拉)移到位後,隨即將各操作手把扳到停止位置。

  13、在推拉運輸機時,如果出現推拉困難,應及時停止供液,待查明原因,處理完畢後方可推拉。

  14、推拉運輸機時,人員不得站在運輸機、支架推移杆上和支架中間,以免推移杆彈起傷人和斷鏈傷人。

  15、推拉機頭、機尾時,要多人協調操作,以防造成運輸設備的損壞。

  16、推移前部運輸機時,要保證彎曲段長度大於15m,采用多次推移到位的方法推移前部運輸機,嚴禁雙向(兩頭向中間推移)或多頭推移。

  17、支架後方有人時, 嚴禁後部運輸機開動或拉移。

  18、機道內有人時嚴禁推移前部運輸機。

  19、在後部運輸機出現湧煤矸拉不動時,應停機閉鎖查明原因處理後方可開機,嚴禁強行開機,防止損壞後部運輸機。

  (三)放煤

  1、放煤工在多頭放煤時,應嚴格控製放煤量,嚴禁將大塊矸石放出。

  2、放煤工在操作尾梁和插板時,應防止插入運輸機內,若出現尾梁自降時應立即停止運輸機運轉,並進行處理。

  三、電氣維修

  1、所有電工要熟悉掌握電氣設備使用性能和一般維護技術,嚴格執行《煤礦01manbetx 》中的有關電氣部分的規定。

  2、電氣維修必須按照《煤礦安全01manbetx 》作業,嚴格停送電製度,堅持停電閉鎖掛牌製度,並設專人看管,誰停電誰送電。

  3、所有電氣保護靈敏可靠,不準隨意撤除不用,當保護不靈時,應停電處理,處理不好不準強行送電。

  4、要定期檢查設備的防爆性能、絕緣保護性能,對不符合要求的設備、配件及時更換。

  5、設備的整定值必須符合要求,不得擅自更改。

  6、移動電氣設備時,必須停電閉鎖,嚴禁帶電作業。

  7、拉移變電站列車前,應將所有工作麵設備停電,將泵停止工作,主管路卸壓。拉移時要由班長統一指揮。並派專人檢查生根裝置、串車裝置、防跑車裝置及絞車的安全設施(閘、信號、絞車繩、鉤頭等),清除阻礙列車運行的雜物,確定無問題後方可拉移。

  8、移動變電站列車前,要均勻布置5對擋車器,拉電站的生根用生根底座配合四棵單體支柱和大墩柱可靠生根。

  9、電站列車周圍及下方有人時嚴禁拉移。

  10、移動變電站拉完後,應將牽引絞車閘緊、閘把牢固,然後整個變電站每隔5個列車使用一組卡軌器,並將電纜管路重新吊掛,安好接地線。

  11、串車用連杆必須達到要求,平板車的碰頭全部焊死,並在移動變電站各列車之間用40T鏈條或Φ18mm的鋼絲繩套進行連接,以防串車連杆斷裂。

  12、電站列車的生根及連接裝置每天檢查一次。

  13、電氣保護實驗,按規定日期做好記錄。

  14、更換電機等設備時要對軸頭、結合麵、電纜等進行保護。

  15、順槽坡度增大,變電站拉移困難時,要增加拉移絞車,加固生根裝置。

  四、泵站

  1、啟動泵站前,應首先進行檢查,保證各部件無損傷、各連接螺絲緊固、潤滑油位正常、液位適當、密封完好、乳化液配備合理、自動配比裝置完好、各種保護齊全可靠、運轉方向為正向。

  2、泵啟動後,如有異常要立即停泵檢查處理,嚴禁帶病運轉,嚴禁反向運轉。

  3、當工作麵管子破裂時,要立即停泵處理。開泵前必須向工作麵發出開泵信號再等5秒鍾開泵。

  4、檢修或更換泵的機械液壓元件時,必須把開關的隔離手把打到零位,嚴禁帶壓操作。

  5、泵的卸載閥整定值不超過33.4MPa,供液壓力不低於25.2MPa。嚴禁隨意調整安全閥的整定值。

  6、加強液壓係統的清潔衛生,泵箱過濾器應定期清洗,各種膠管液壓元件應保持清潔,嚴禁泵箱敞口,嚴禁不經過濾網直接向泵箱倒入乳化油。

  第七節 其 它

  1、工作麵過斷層等特殊地質條件以及遇到具體安全生產情況,如工作麵放炮或機電設備更換配件等,要另編寫補充措施,由礦總工程師或機電礦長批準後實施。

  2、通過提高操作人員的素質,提高放頂煤的回收率。在實際操作中,應在放出矸石後方可關閉放煤口。

  3、采煤機司機要嚴格掌握好采高,特別是不得隨意撇底煤。

  4、輸送機司機發現有較多大塊矸石時,應停機將矸石揀出。
