井下 “一通三防”隱患整改方案

作者:狗万manbet官网 2013-06-18 14:35 來源:狗万manbet官网

  經2月13日通風科井下隱患排查,結合我礦《通風係統優化方案》中關於通風設施的改造優化部分,積極排查礦井存在的不安全因素,認真落實隱患整改,有效治理礦井存在的“一通三防”不安全隱患,確保礦井安全。按照省公司及郟禹公司的要求,結合礦井實際,現對輔助進風巷風流逆轉現象以及井下風門存在的不同程度漏風現象,提高全礦井風量利用率,現提出以下整改及維修方案:

  一、組織領導:

  為切實加強領導和組織管理,有效開展“一通三防”隱患排查治理整改工作,通風科成立以“一通三防”為主的隱患排查治理整改領導小組。

  組 長:李雞曉

  副組長:郭明信

  成 員:童建勇 王秋乾 孟營政 康新政 李校彬 劉國安 蘇國召 任電凡 徐 文 李軍輝

  劉 帥

  由組長李雞曉負責“一通三防”隱患排查具體工作。各副組長、成員必須分工合作、齊抓共管,積極開展工作,及時有效的排除“一通三防”隱患,共同搞好我礦安全生產工作。

  一、礦井通風係統的改造

  1、輔助進風巷老泵房以外,兩道風障漏風;需打擋風牆

  整改方案:由於風障 存在較大漏風,需打擋風牆,並充分利用礦井輔助進風巷的進風,加大12070、12060采麵進風量,從而降低主井的風速,較少煤塵,保證礦井通風安全。

計劃整改時間:2012年3月1日—2012年3月8日

  勞動組織:通修隊成員

  整改負責人:康新政

  複查人:王秋乾

  2、12070風巷外段與輔助進風巷風門缺少風門,導致漏風嚴重;

  整改方案:12070風巷外段與輔助進風巷風門,一組風門各缺少一道(正向風門和反正風門),需要抓緊製作安設、完善。

計劃整改時間:2012年3月9日—2012年3月12日

  勞動組織:通修隊成員

  整改負責人:康新政

  複查人:王秋乾

  3、12070回風巷中部,兩道風門變形嚴重,無法正常使用,需重新建造兩道風門,待12070上回風口維修後重新啟用該風門;

  整改方案:重新建造兩道風門,待12070上回風口維修後重新啟用該風門;

計劃整改時間:2012年3月13日—2012年3月18日

  勞動組織:通修隊成員

  整改負責人:康新政

  複查人:童建勇

  4、五片盤去煤倉的兩道風門需重新建造,現漏風嚴重,不能正常使用;

  整改方案:重新構築木質風門;

計劃整改時間:2012年3月19日—2012年3月24日

  勞動組織:通修隊成員

  整改負責人:康新政

  複查人:王秋乾

  5、12070風巷外段與輔助進風巷風門,一組風門各缺少一道正反向風門,需要抓緊製作安設完善;

  整改方案:重新構築木質風門;

  計劃整改時間:2012年3月25日—2012年3月30日

  勞動組織:通修隊成員

  整改負責人:康新政

  複查人:童建勇

  6、四片盤12070回風巷通主井聯絡巷的風門漏風嚴重;

  整改方案:重新構築木質風門;

  計劃整改時間:2012年3月31日—2012年4月4日

  整改負責人:康新政

  複查人:王秋乾

  7、12070機巷通士0運輸巷的聯絡上山的兩道風門變形,漏風嚴重;

  整改方案:重新構築木質風門;

  計劃整改時間:2012年4月5日—2012年4月10日

  勞動組織:通修隊成員

  整改負責人:康新政

  複查人:童建勇

  8、主井底兩道風門漏風,牆體翻修;

  整改方案:重新構築木質風門;

  計劃整改時間:2012年4月11日—2012年4月16日

  勞動組織:通修隊成員

  整改負責人:康新政

  複查人:王秋乾

  9、主井底水泵房的兩道調節風門變形,存在漏風現象,需要更換木質調節風門,牆體翻修;

  整改方案:重新構築木質風門;

  計劃整改時間:2012年4月17日—2012年4月22日

  勞動組織:通修隊成員

  整改負責人:康新政

  複查人:童建勇

  10、對於井下個別地點的風門牆體完好,有漏風現象的風門;

  整改方案:對於井下有漏風現象的風門,並且不受礦壓影響、風門牆體完好的,已向企管科報材料計劃,抓緊購置棉氈墊、萬能膠、連鎖繩、滑輪等通風設施所需物品,進行維修、包邊、加墊,進行整改,杜絕跑風漏風現象。

  計劃整改時間:2012年4月23日—2012年4月25日

  勞動組織:通修隊成員

  整改負責人:康新政

  複查人:王秋乾

  11、主井與副井聯絡巷風門漏風,需要整修處理;

  計劃整改時間:2012年4月26日—2012年4月30日

  勞動組織:通修隊成員

  整改負責人:康新政

  複查人:童建勇

  12、井下個別密閉存在漏風現象,無密閉牌板;

  計劃整改時間:2012年5月1日—2012年5月4日

  勞動組織:通修隊成員

  整改負責人:康新政

  複查人:王秋乾

  13、12030風巷通主井需要新建風門;

  計劃整改時間:2012年2月25日—2012年2月29日

  勞動組織:通修隊成員

  整改負責人:康新政

  複查人:王秋乾

  14、副井口風門漏風,需要整修規範;

  整改方案:重新對該風門進行包邊加墊,進行處理;

  計劃整改時間:2012年3月1日—2012年3月4日

  勞動組織:通修隊成員

  整改負責人:康新政

  複查人:童建勇

  二、風門改造項目

  經通風科2月12日——2月13日對井下通風係統排查情況,井下需要改造的通風設施,改造風門5組(每組雙向4道),共計20道風門;需要風門連鎖裝置5組。

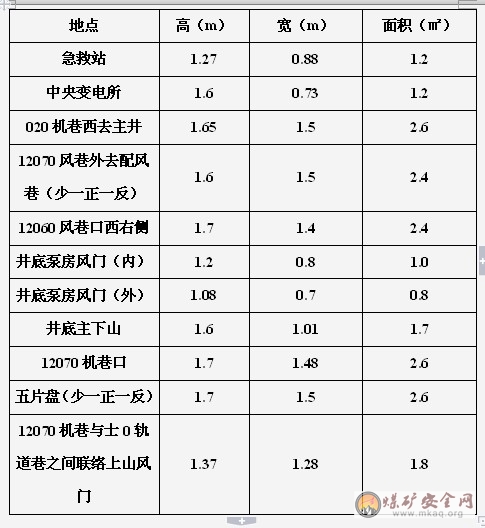

  根據現場排查,實際測量,計劃待複工後,有通修隊進行風門改造,風門改造項目所需更換風門詳細數據記錄如下:

  三、監測監控係統升級、維修、改造

  1、我礦目前1212070備用工作麵沒有安設瓦斯傳感器,以及11030機、風兩巷計劃掘進巷道無分站,以及瓦斯傳感器;

  整改方案:對1212070備用工作麵安設瓦斯傳感器,對11030機、風兩巷計劃掘進巷道的安設分站,以及瓦斯傳感器;

  計劃整改時間:2012年3月3日

  勞動組織:監控維修人員

  整改負責人:李校彬

  複查人:童建勇

  2、完善監控係統需要升級改造;

  整改方案:由KJ90NA升級為KJ90NB係統,計劃所需資金45萬元;

  計劃整改時間:2012年3月10日

  勞動組織:監控維修人員

  整改負責人:李校彬

  複查人:王秋乾

  3、監控係統準運證已經過期,需要及時更換;

  整改方案:通風科監測監控中心已經著手辦理監控係統準運證,所需辦證費用1.5萬元;

  計劃整改時間:2012年3月5日—2012年3月8日

  勞動組織:監控維修人員

  整改負責人:李校彬

  複查人:童建勇

  4、監控係統中的監控路線需要從新布置;

  整改方案:監控中心已經造計劃購置監控線,需要監控線3000m,所需資金1.2萬元,待物資購置到位後,進行整改布設。

  計劃整改時間:2012年3月9日—2012年3月10日

  勞動組織:監控維修人員

  整改負責人:李校彬

  複查人:童建勇

  5、瓦斯傳感器數量不夠。

  整改方案:礦監控中心已經報計劃購置10台瓦斯傳感器,需要資金2萬元,待物資購置到位後,進行安設;

  計劃整改時間:2012年3月9日—2012年3月10日

  勞動組織:監控維修人員

  整改負責人:李校彬

  複查人:王秋乾

  6、瓦斯傳感器10台需要維修;

  整改方案:已聯係平頂山市計量中心,對其10台瓦斯傳感器進行維修,所需資金0.5萬元;

  計劃整改時間:2012年3月9日—2012年3月10日

  勞動組織:監控維修人員

  整改負責人:李校彬

  複查人:童建勇

  7、一氧化碳傳感器2台需要維修;

  整改方案:監控中心已經聯係平頂山計量中心進行維修,計劃維修費用0.4萬元;

  計劃整改時間:2012年3月9日—2012年3月10日

  勞動組織:監控維修人員

  整改負責人:李校彬

  複查人:王秋乾

  8、溫度傳感器、煙霧傳感器2台需要維修;

  監控中心已經聯係平頂山計量中心進行維修,計劃費用0.2萬元。

  計劃整改時間:2012年3月9日—2012年3月10日

  勞動組織:監控維修人員

  整改負責人:李校彬

  複查人:童建勇

  9、監測監控方麵缺少三孔航空插頭10根,四孔的航空插頭50根;

  整改方案:監控中心已經造計劃報企管科;

  計劃整改時間:2012年3月9日—2012年3月10日

  勞動組織:監控維修人員

  整改負責人:李校彬

  複查人:王秋乾

  10、礦技術服務協議需要簽訂;

  整改方案:已經與金侖科貿有限公司聯係,簽訂服務協議;

  計劃整改時間:2012年3月9日—2012年3月10日

  勞動組織:監控維修人員

  整改負責人:李校彬

  複查人:童建勇

  通風科

  2012年2月15日
