您好!歡迎來到狗万manbet官网 !

11A601工作麵開切眼刷大施工技術措施

作者:狗万manbet官网 2013-08-22 16:41 來源:狗万manbet官网

11A601工作麵開切眼刷大施工技術措施
    由於11A601工作麵開切眼坡度較大(傾角38°)加之工作麵有水,自下而上施工非常困難,為此擴刷時采用從上而下的施工方法。現切眼沿東側施工一條(寬*高 )1.8*2m規格的通風小硐已貫通。為了確保下步切眼刷大安全施工,對原01manbetx 施工工藝做以下修改:
   1、采用自上而下刷大施工,施工期間,嚴禁行人從切眼下口(運輸順槽)進入工作麵,必須從切眼上口(回風順槽)進入施工地點,直到切眼刷大完工。切眼下口距掘進機以外用金屬網設立柵欄,開30B溜子人員在距切眼口向西5米處設警戒,嚴禁人員入內。
   增加單體支柱與π型鋼梁支護,加大支護強度。
   對已掘的上部15米巷道出現冒高、離層處,必須補打錨索,加強支護,不支護好不得進行擴刷施工。
2、爆破作業
   因開切眼斷麵大,運輸設備安裝在切眼靠近西幫處,各炮眼與岩麵斜交,以便於爆破後裝煤、運煤。
(1)炮眼布置及裝藥量
1)拉底斷麵(寬*高)為1.8*0.8m,共布置4個炮眼、裝藥量為1卷/孔,計0.6kg,一次爆破。
2)第一次擴刷斷麵(寬*高)為3*2.8m(東側),布置24個炮眼。其中5-10,炮眼深1.0m,裝藥量為2卷/孔,計1.8kg;11-28,炮眼深1.0m,裝藥量為1卷/孔,計2.7kg。
3)第二次擴刷斷麵(寬*高)為3.2*2.8m,布置36個炮眼,炮眼深1.0m,裝藥量為1卷/孔,總計5.4kg,一次爆破。(炮眼布置見附圖一)
 (2)、炸藥選用:炸藥選用安全等級不低於二級的煤礦許用炸藥,雷管采用瞬發電雷管。

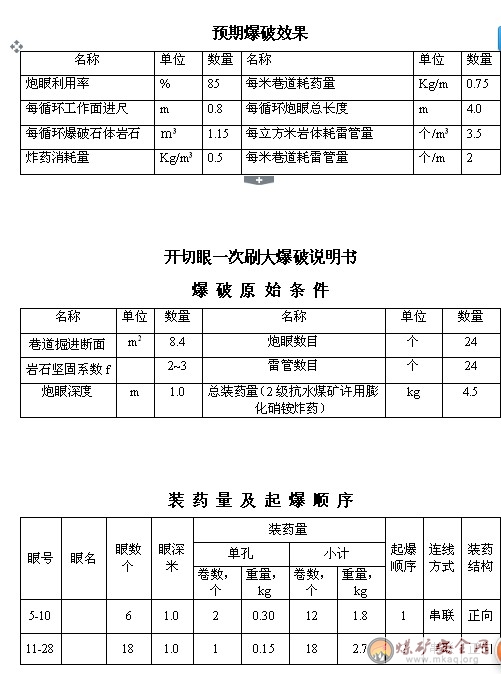

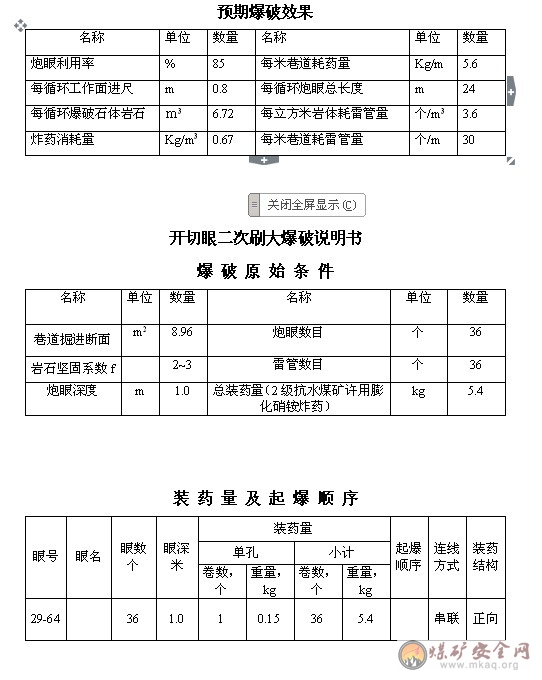

 (3)、爆破說明書

  3、施工工藝

  采用炮掘掘進的方法,人工攉煤,配套SJ-80膠帶輸送機、30B刮板運輸機、搪瓷溜槽運煤。

  擴刷時每擴刷6米寬進尺深0.8米為一個小循環。第一步擴刷東側的3米,巷道幫部補打錨杆,接著擴刷剩餘的3米寬,頂、幫部的錨杆打好後再進行下一個循環進尺。

  擴刷使用1.2m鑽杆打眼,每進尺足2.4m 時架設π型鋼梁、單體液壓支架支護一次,如此循環。(梁與柱的間排距見附圖二)

  4、支護方式

  (1)原永久支護采用錨網、錨杆、錨索聯合支護方式,現改為錨網、錨杆、錨索與單體支柱、Π型鋼梁聯合支護方式,巷道頂部采用10根Ø22*2600mm的金屬錨杆,金屬網,3根Ø15.4*10000mm錨索配合錨網梁與單體支柱、Π型鋼梁進行聯合支護,幫部采用Ø18*1800mm的玻璃鋼錨杆、金屬網進行聯合支護。

  (2)單體液壓支柱支護參數

  1)采用DZ31.5-20/100型單體液壓支柱,局部過高地段采用DZ35-20/110Q型單體液壓支柱。

  2)金屬頂梁:采用長度2.4m的Π型鋼梁。

  3) 單體支柱配合Π型鋼梁沿開切眼傾向雙排布置,第一排單體距開切眼西幫距離為2.6米,間距2.8米,一梁三柱,柱距0.8m。(單體支護見附圖三)

  5、運輸安全措施

  (1)運輸路線:11A601開切眼所需的材料設備,用礦車由副井或風井運到+933車場,再由+933車場運到回風順槽直至開切眼。

  (2)運輸要求

  1)平巷一次隻準推一輛車。嚴禁在礦車兩側推車。同向推車的間距,在軌道坡度小於或等於5‰時,不得小於30m。

  2)推車過風門時,先打開第一道風門後,將第一道風門關好,然後再打開第二道風門,禁止用車撞風門,或者兩道風門同時打開;推車過彎道及岔道時要減慢速度,進入直道後再按正常推車。

  3)斜巷提升時,嚴禁蹬鉤、行人。

  4)運送物料時,開車前把鉤工必須檢查牽引車數、各車的連接和裝載情況。當牽引車數超過規定、連接不良或裝載過重、超高、超寬或偏載嚴重有翻車危險時,嚴禁發出開車信號。

  5)運送鋼梁、支柱時,每車最多裝四根單體或梁,必須捆紮牢固。

  6)絞車提升運輸過程中,上山及下部所有人員均須進入躲避洞內,礦車運行範圍內嚴禁有人逗留、行走,嚴格執行“行車不行人,行人不行車”的製度

  7、其他安全措施

  (1)開工前必須嚴格執行敲幫問頂製度,及時找掉頂幫的危煤(岩)。

  (2)人員在開切眼工作麵作業時,必須在其工作地點的通風小洞口處設置防護網, 防止上方物體煤、矸滾落傷害下方人員。

  (3)支柱前要檢查泵站至注液槍管路係統是否完好,各處接頭是否漏液、可靠,注液槍是否正常。檢查支柱零部件是否齊全;柱體有沒有彎曲、凹陷、缺爪和漏液現象;檢查三用閥工作狀態和支柱承載狀態是否良好,有無自動下縮現象,不準使用不合格支柱。

  (4)架梁支柱要求3人以上協調作業,支設單體支柱時要先使支柱帶上勁,扶柱人員拴好防倒繩進行二次供液使單體達到初撐力,扶柱人員在供液時嚴禁將手放在柱頂或頂梁與頂板接觸麵。

  (5)支柱要與頂梁可靠吻合,不得空肩,不得打在浮煤、浮矸上;遇到鬆軟底板,入底量超過100mm時支柱要穿鞋;

  (6)梁端頭支柱距梁端頭為0.4m,排內梁頭要對齊;支柱縱橫成線,偏差小於±l00mm。

  (7)支柱頂蓋與頂梁接合嚴密,不準單爪承載;支柱要迎山有力,支柱迎山角必須根據工作麵實際坡度,按6°迎1°的規定來確定,不得出現支柱迎山角過大或退山現象;所有的支柱拴繩連牢,防止失效支柱倒柱傷人。

  (8)支柱初撐力不得小於90KN;支柱支好後,必須使用不細於12#鐵絲固定到頂板上,Π型梁必須使用至少兩股鐵絲(不細於10#鐵絲)固定到頂板上。

  (9)放炮前和放炮後要對支柱二次補液,出現趕棚或放炮崩翻支架時,必須采取由上向下逐棚扶正,支柱撐緊打牢,嚴禁冒頂。

  (10)單體支柱間必須采取剛性的連鎖防倒措施,每個連鎖不少於三柱。

万博全网站

備案號:蘇ICP備12034812號-2

公安備案號:32031102000832

Powered By煤礦安全生產網徐州網狐網絡科技有限公司

使用手機軟件掃描微信二維碼

關注我們可獲取更多熱點資訊

感謝網狐天下友情技術支持

Baidu
map
