煤礦主斜井(430米往下延深段)作業規程
一、主斜井(430米往下延深段)作業01manbetx
編製依據
(一)、《煤礦安全01manbetx
》
(二)、《新疆小煤礦基本安全生產條件》
(三)、地形、地質、井上、下對照圖
(四)、采掘工程平麵圖
(五)、通風係統圖及井下避災路線圖
(六)、煤礦井田地質報告
(七)、煤礦井田水文報告
(八)、礦井開采設計方案
(九)、各種01manbetx
01manbetx
、工種崗位責任製
(十)、安全管理製度
二、延深作業01manbetx
工作麵概況
吉新煤礦原主斜井為箕鬥提升,其斜井沿煤層布置,斜井上部坡度為37-40度,下部為17-20度,擴建後的礦井采用皮帶運輸,根據設計,新主斜井井口後移將原老井筒斜井37-40度坡度段甩掉,新掘主斜井200米段為19度,並與下部原井筒17-20度段斜井貫通。現在下部擴幫、挑頂230米已完成,為長遠著想,為了以後礦井的發展,430米往下繼續延深,以滿足以後礦井建設需求。
430米往下延深段,根據設計要求,井筒方位角與原井筒新掘井筒方位角67º28′25〞一致。坡度為18度,變坡點以933水平煤倉底版為準。往下延深段巷道斷麵變小,延深長度為150米,掘進斷麵為半圓拱形,S掘=8m2,掘進巷道采用錨噴支護。
(二)、地質及水文情況
430米往下延深段基本上為全岩石。瓦斯二氧化碳湧出量經哈煤集團通風實驗室2004年鑒定為:礦井瓦斯最大絕對湧出量為0.54m3/min,,二氧化碳最大絕對湧出量為0.72m3/min,礦井瓦斯最大相對湧出量為3.29m3/t,二氧化碳最大相對湧出量為4.39 m3/t,屬低瓦斯礦井,煤層有自燃傾向性,發火期為3—6個月,煤塵具有爆炸性。
由於水文地質資料不全,在開采過程中,積累水文地質資料欠缺,因此在掘進過程中,必須先探後掘。在掘進過程中應注意工作麵水文變化,發現問題及時處理和報告。
三、巷道形狀及支護形式
1、巷道形狀:掘進斷麵為半圓拱形。
2、斷麵尺寸: S掘=8m2。巷道淨寬3.00米,巷道淨寬2.70米。
3、支護形式:錨噴支護。

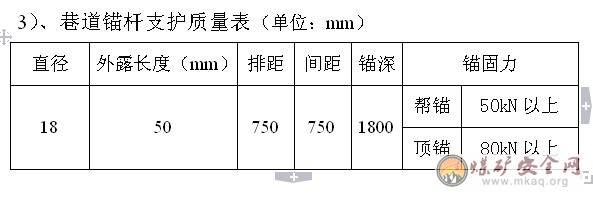

4、材料規格:錨杆規格為18x1800mm樹脂錨杆。錨固劑規格為Ø23x350
5、噴漿注意事項:
噴漿時在井下設置料場及噴漿站,通過輸料管輸至工作麵,噴漿時采用D2-5型噴漿機一台輸料管采用直徑76毫米焊管,噴時厚度為120毫米拌料配合比水泥:砂:石子為1:2:2.8(重量比)水泥采用DO32.5Q普通矽酸鹽水泥,砂子為中粗砂石子粒徑為5毫米,水灰比控製在0.45,速凝劑摻量為水泥用量的3-5%,噴漿時開機必須先開水後開風,再送電,最後上料。停機時要先停料,後停電,再關風,最後停水。每天必須首先對當天的祼岩進行封閉初噴,一般初噴厚度不小於30-50毫米保證工作麵錨杆不失效,噴漿手噴漿時,噴頭出口距噴漿麵距離控製在1-1.5米之內,以減少回彈,噴頭以螺旋式軌跡轉動,拌合料要隨拌隨用,砼料在地麵料場由人工拌合,下至井下噴漿機處,砼料存放時間不超過24小時(不摻速凝劑),拌合料噴漿完後,要清理幹淨噴漿機周圍。
支護斷麵圖
四、爆破說明

1)、炮眼布置圖

四、掘進施工工藝:鑽眼爆破法配合人工裝車。礦車裝煤為1.5立方。

1、炮眼布置
采用楔形掏槽,眼深1.2米,輔助眼、周邊眼爆破成巷,深度1米。
2、打眼:采用ZY24型氣腿式鑿岩機,按跑眼布置圖要求布眼,打眼前必須人工延長中腰線,以符合炮眼布置要求,先打掏槽眼,其次輔助眼,再而周邊眼。
3、裝藥放炮:裝藥放炮工按作業規程規定爆破參數進行裝藥檢查,放炮時先放掏槽眼,其次輔助眼,再而周邊眼,巷道成形規整,不得出現超挖欠挖現象。
五、掘進作業工作麵所需風量計算:
1、按二氧化碳湧出量計算:
Q=100×Q絕×KCO2
=100×0.72×1.5
=108m3/min
=1.8 m3/s
式中:Q—掘進工作麵需風量
Q絕—掘進工作麵二氧化碳絕對湧出量0.72m3/min
KCH4—掘進工作麵中沼氣湧出不均衡係數取1.5
2、按人數計算:
Q=4N
=4×6
=24 m3/min
=0.4m3/s
式中:Q—掘進工作麵需風量
N—掘進工作麵同時工作最多人數取6人。
3、按掘進工作麵一次爆破使用的最大炸藥量計算:
Q掘=25A
=25×2.7
=67.5 m3/min
=1.1 m3/s
25—每分鍾kg炸藥消耗的新鮮風量m3/s;
2.7—工作麵一次爆破的最大炸藥用量kg;
4、按溫度計算
Q=60XV係XS係
=60X0.3X8
=144 m3/min
=2.4 m3/s因工作麵最高溫度為17度,故適宜風速V係取0.3m/s
S係掘進工作麵平均斷麵積8 m3
5、按局部通風機實際吸風量計算
井下掘進工作麵的掘進距離長,選一台YBT-5.5*2型局扇做掘進工作麵局部供風,實際吸風量取3m3/s,Q掘=180 m3/min
6、按風速進行驗算
掘進工作麵計算結果選最大值即
Q掘=180 m3/min=3 m3/s
按最低風速驗算
Q煤≥15×S掘
≥15×8
≥120 m3/min=2 m3/s
式中S掘進工作麵平均斷麵積8m3
按最高風速驗算工作麵最大風量為
Q煤≤240×S掘
Q=240×8=1920 m3/min=32 m3/s
按照計算符合要求
即:32 m3/s>3 m3/s>2 m3/s
故風機選用YBT-5.5*2局扇滿足掘進風量要求。
風機安裝地點及通風係統圖(附後)。
六、排水、防塵、運輸及供電係統
1、排水:工作麵—車場水倉—地麵
2、防塵:地麵供水管路—主斜井—工作麵
3、運輸:
延深段提升運輸采用1.5m3“U”型礦車,運輸線路在現有鋪好的永久道至933水平往下鋪一趟臨時軌道延深至掘進工作麵。
4、供電路線:地麵—主斜井—延深工作麵。
七、鑿岩方法及組織:
⑴、施工執行三八製每班 4個人,瓦檢工1人,隊長1人。
⑵、采用全斷麵一次打眼分次裝藥爆破的組織形式。
⑶、工作麵采用ZY24型氣腿式鑿岩機,使用1.0米螺旋鑽杆,煤鑽頭直徑42mm。
十、安全措施
1、一通三防
⑴、要保證工作麵有新鮮風流,不得隨意停開局扇在恢複通風前必須先檢查瓦斯濃度,在局部通風機及其開關的進風流中瓦斯濃度在0.5%以下方可啟動風機,風機開啟後先由瓦檢工逐段檢查瓦斯和二氧化碳濃度在1%以下時,工作人員方可進入。
⑵、臨時停工的工作麵嚴禁停風,因停電等原因停風後應立即打柵欄設警標“禁止入內”,待處理後方可作業,嚴禁違章作業,違章指揮。
⑶、正確調節風量風速禁止無風或微風作業;
⑷、建立嚴格的瓦斯檢查製度,每班對本礦井下的進風巷.回風巷.機電硐室.采掘工作麵的檢查次數不得少於三次,並認真填寫瓦斯日報表,對局部超限的瓦斯應立即處理。
⑸、放炮工和瓦檢工要嚴格遵守規程執行“一炮三檢”製度即裝藥前、放炮前、放炮後,檢查瓦斯和二氧化碳濃度,掘進工作麵風流中,瓦斯濃度達到1%或二氧化碳超過1.5%時,必須停止工作撤出人員采取措施進行處理。
⑹、不得擅自變更風筒、風牆等通風設施的位置和通風係統的方向,風筒必須連接緊密,出現漏風及時處理,風筒破損及時補上。
⑺、必須每天檢查密閉牆外的空氣溫度、瓦斯、氧氣.二氧化碳.一氧化碳濃度以及密閉牆牆體。發現密閉不嚴或有其他缺陷或火區密閉有異常變化時,必須采取措施及時處理。
⑻、起動局扇時,如發現有敲擊聲,葉輪與機殼同壁相磨擦或振動或以及其它毛病時,應立即停止運轉,進行調整。
⑼、掘進工作麵必須堅持有疑必探,先探後掘的工作方針。
(10)灑水管路必須跟到掘進工作麵爆破時進行噴霧灑水。(11)、嚴禁工人帶煙火入井,嚴把入井檢身製度。
(12)、防止外因火災、電纜、電器設備,杜絕失爆和明接頭。
(13)、對供電線路經常檢查,對短路、漏電的隱患及時發現及處理。
2、放炮管理:
⑴、嚴格按01manbetx
辦事,不違章作業,同時製止別人違章作業。
⑵、嚴格按炸藥、雷管發放製度辦事,當天用不完的炸藥、雷管要及時交回庫房,不準個人保管或亂放、亂扔。
⑶、保證規格質量,一定按炮眼布置要求打眼,按裝藥要求裝藥。
(4)直線躲炮距離75米,拐彎50米。
(5)、放炮必須做到:
1)放炮地點20米以內的瓦斯濃度達到1%時不準放炮。
2)在放炮地點20米以內,有未清除的煤沫車輛或其他阻塞巷道斷麵三分之一以上時不準放炮。
3)炮眼內發現出水異狀,溫度忽高忽低有顯著瓦斯湧出,煤層鬆軟,透老空區的可能時不準放炮。
4)煤塵大的地點附近20米內不灑水不準放炮。
5)炮眼不充填炮泥時不準放炮。
6)連線不經複查不準放炮。
7)人員不到安全地點不準放炮。
8)不發出放炮信號不準放炮。
(6)、放炮時必須進行分組裝藥,分組起爆,放炮同必須由專人擔任裝藥連線,通電必須由一人擔任,禁止兩人作業。嚴禁使用非礦用安全炸藥及雷管,必須采用反向爆破方法放炮,嚴禁正向爆破。
(7)井下放炮必須使用放炮器,裝藥邊線與放炮工作必須由一人擔任裝藥的炮眼必須當班放完,放炮器的鑰匙放炮員必須隨身攜帶,不得轉交他人,不到放炮通電時,不得將把手或鑰匙插入放炮器內,放炮後,必須立即將鑰匙拔出,搞掉母線,並扭結短路。
(8)、瞎炮的處理必須當班完成,必須遵守處理瞎炮規定,瞎炮未處理完畢,禁止進行其它工作。
(9)、放炮員必須把炸藥雷管分別放在專用的炸藥箱內並加鎖。
3頂板管理
①、錨杆要緊根工作麵,嚴禁空頂作業,錨杆的錨入方向應與岩層麵或主要裂隙麵成較大角度相交或正交,層麵分裂隙麵不明顯時,錨杆應垂直於巷道內邊錨入;
②、錨杆每米10根。最大空頂距為1.2米
③、打錨杆前,必須首先敲幫部頂將活矸處理掉,在確保安全的條件下,方可作業;
④、遇有破碎地段可用工字鋼結合錨噴支護;
⑤、必須經常檢查原有支護的穩定性,發現問題及時處理;
⑥、掘進工作麵必須有敲幫問頂工具;
4、電器設備管理
①、所有入井電器設備必須有煤安標誌;
②、煤電鑽綜保,檢漏繼電器要定期檢查,以確保正常使用;
③、電線電纜不得有明接頭、羊尾巴、雞爪子;
④、電器設備必須掛牌專人管理;
⑤、所有電器設備接線盒必須由可靠的接地;
⑥、煤電鑽不得硬托、硬拉以防失爆;
⑦、井下所有電器設備螺絲、墊片必須齊全,接線口外必須有橡膠密封圈和檔片,不得發現失爆現象;
⑧、電線、電纜懸掛整齊,不得發現拖地浸水現象;
5、運輸管理
(1)、運輸過程中要控製車速,延深工作麵必須設置擋車器。
(2)、工作麵裝渣人員必須注意斜井上、下車,當礦車停穩後,方可工作。
(3)、用絞車提升時,必須先檢查絞車各部件,做到靈敏可靠。
(4)、開絞車時必須聽清信號,再提升或下放。
(5)、絞車司機嚴禁不帶電放車,放飛車。
(6)、掛鉤工要每鉤都要詳細檢查插銷、鉤頭、三環鏈,必須使用標準插銷及保險繩。
(7)做到行車不行人,行人不行車。
(8)嚴禁扒、蹬、跳車等違章事件發生。
6、探放水;掘進必須執行先探後掘,預防水災的發生。
⑴、由於延深巷道為下山,所以巷道內必須備有排水管路及排水泵。
⑵、在排水過程中,抽幹水以後及時關泵,防止吸空燒泵。
⑶、工作麵出現淋水現象,據資料查出上部無采空區;
必須施工3個探水孔,1號孔:沿地層走向,水平傾角為0度,孔深不小於30米,2號孔:與地層走向夾角為45度(向上),按工作麵前進方向與水平麵形成的視傾角為傾角,孔深不少於22.5米;3號孔:沿地層的傾角(向上),傾角為地層傾角,孔深不少於15米。
十一、避災路線:
⑴、水災:
工作麵—主斜井—地麵
⑵、火災、瓦斯、頂板:
工作麵—主斜井—地麵
