6號煤層927水平東翼掘進作業規程
一、6號煤層+927水平東翼掘進工作麵作業01manbetx
編製依據
(一)、《煤礦安全01manbetx
》
(二)、《新疆小煤礦基本安全生產條件》
(三)、地形、地質、井上、下對照圖
(四)、采掘工程平麵圖
(五)、通風係統圖及井下避災路線圖
(六)、煤礦井田地質報告
(七)、煤礦井田水文報告
(八)、礦井開采設計方案
(九)、各工種01manbetx
01manbetx
、工種崗位責任製
(十)、安全管理製度
二、掘進作業01manbetx
(一)、工作麵概況
工作麵位於+927水平東翼煤層中,走向長度500m。掘進至井田邊界。
掘進目的:具有進風、行人、運輸、送料等作用,工作麵範圍內無老巷、老空。
工作麵標高為927……+936,東翼為煤層實體,西翼為雙安二號礦,上部5米以外為上水平采空區,下部為煤層實體,工作麵範圍內無老巷、老空。
(二)、地質及水文情況
1、地質構造:煤層屬較穩定的薄—中厚煤層,煤層厚度平均5.5米,煤層傾角30。,沒有夾層,煤的硬度f=2,密度1.30T/m3。頂板為泥岩,底板為粉砂岩。
2、水文情況:由於礦區內地麵存在火燒帶,可能含有燒變岩裂隙潛水,在采掘時應注意工作麵水文變化,發現問題及時處理和報告。
3、瓦斯、煤塵爆炸的自燃發火情況
礦井相對瓦斯湧出量經州救護隊鑒定為4.13 m3/t,絕對湧出量為0.344 m3/min,二氧化碳相對湧出量為2.35 m3/t,絕對湧出量為0.196 m3/min屬低瓦斯礦井,自燃傾向性鑒定為不易自燃,煤塵爆炸鑒定為具有爆炸性,煤層、煤質結構相對鬆軟,較易產生煤塵。
煤的自燃發火期為3—6個月。
4、煤岩層狀圖
1)、運輸平巷S=4m2巷道方位110度,巷道坡度0.3%
支護斷麵圖(1:50)

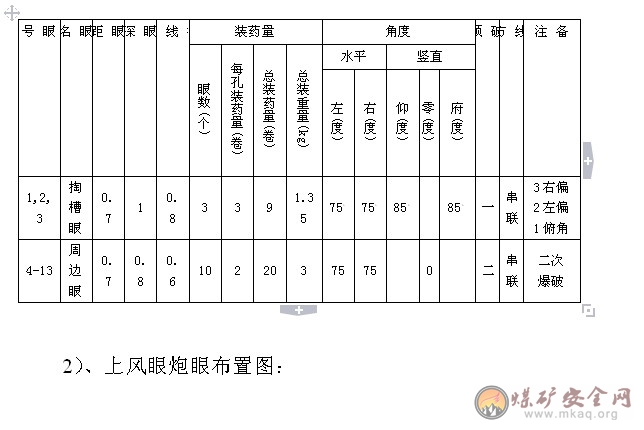

上風眼S=1.68m2巷道方位:沿煤層底板,方位角20度斷麵圖(1:50)
回風巷S=2.88m2巷道方位:沿煤層底板方位角110度坡度≤0.3%
支護斷麵圖(1:50)

四、鑿岩及爆破說明

1)、炮眼布置圖(平巷)
爆破說明書
七、掘進工作麵所需風量計算,風機的選擇及安裝地點:
1、掘進工作麵所需風量計算
⑴、按二氧化碳絕對湧出量:
Q掘=100CCO2K掘通
=100×0.196×1.5
=29.4m3/min
=0.49m3/s
式中:Q掘—掘進工作麵二氧化碳絕對湧出量0.196 m3/min
K掘通—掘進工作麵風量備用係數取1.5
⑵按人數計算
Q掘=4N
=4×6
=24 m3/min=0.4 m3/s
⑶、按局部通風機實際收入量計算
並下掘進工作麵的掘進距離短,選一台YBT-5.5型局扇做掘進工作麵局部供風,實際吸風量取2m3/s,Q掘=2m3/s。
⑷、按掘進工作麵一次爆破使用的最大炸藥量計算:
Q掘=25A=25×3.6=90 m3/min=1.5 m3/s
25—每分鍾kg炸藥消耗的新鮮風量m3/s;
3.6—工作麵一次爆破的最大炸藥用量kg;
掘進工作麵計算結果選最大值即Q掘=2 m3/s。
⑸、按風速進行驗算
Q煤≥15×S掘
≥15×4
≥60 m3/min
式中A掘進工作麵平均斷麵積平巷4m3
Q煤≥15×S掘
≥15×1.68
≥43.2 m3/min
式中A掘工作麵平均斷麵積,上山1.68 m3
Q煤≥15×S掘
按最高風速驗算工作麵最大風量為
Q=740×4=960 m3/min=16 m3/s
Q=240×2.88=691.2 m3/min=11.5 m3/s
Q=240×1.68=403=6.72 m3/s
按照計算符合要求
即:16 m3/s>2 m3/s>1 m3/s
即:11.5 m3/s>2 m3/s>1 m3/s
即:6.72 m3/s>2 m3/s>1 m3/s
⑵風機選用5.5KW局扇
⑶風機安裝地點及通風係統圖(附後)。
排水、防塵、運輸及供電係統
1、排水:工作麵—煤層運輸平巷—主運輸斜井—地麵
2、防塵:地麵供水管理—回風—煤層運輸平巷
3、運輸:工作麵煤層運輸平巷—主運輸斜井—煤倉—地麵溜煤槽子
4、供電路線:地麵高壓電—地麵配電盤—井下機電硐室—檢漏繼電器—防爆開關—源保—工作麵電鑽—風機防爆開關—風機
八、技術安全組織措施
1、一通三防
⑴、要保證工作麵有新鮮風流,不得隨意停開局扇在恢複通風前必須先檢查瓦斯濃度,在局部通風機及其開關的進風流中瓦斯濃度在0.5%以下方可啟動風機,風機開啟後先由瓦檢工逐段檢查瓦斯和二氧化碳濃度在1%以下時,工作人員方可進入。
⑵、臨時停工的工作麵嚴禁停風;
⑶、采掘工作麵禁止串聯通風,正確調節風量風速禁止無風或微風作業;
⑷、建立嚴格的瓦斯檢查製度,每班對本礦井下的進風巷.回風巷.機電硐室.采掘工作麵的檢查次數不得少於三次,並認真填寫瓦斯日報表,對局部超限的瓦斯應立即處理。
⑸、放炮工和瓦檢工要嚴格遵守規程執行“一炮三檢”製度即裝藥前、放炮前、放炮後,檢查瓦斯和二氧化碳濃度,掘進工作麵風流中,瓦斯濃度達到1%或二氧化碳超過1.5%時,必須停止工作撤出人員采取措施進行處理。
⑹、不得擅自變更風筒、風牆等通風設施的位置和通風係統的方向。
⑺、必須每天檢查密閉牆外的空氣溫度、瓦斯、氧氣.二氧化碳.一氧化碳濃度以及密閉牆牆體。發現密閉不嚴或有其他缺陷或火區密閉有異常變化時,必須采取措施及時處理。
⑻、起動局扇時,如發現有敲擊聲,葉輪與機殼同壁相磨擦或振動或以及其它毛病時,應立即停止運轉,進行調整。
⑼、掘進工作麵必須堅持有疑必探,先探後掘的工作方針。方向:沿煤層走向和煤層傾向各打一眼。探眼每班至少保持10米以上。
(10)灑水管路必須跟到掘進工作麵爆破時進行噴霧灑水。(11)、嚴禁工人帶煙火入井,嚴把入井檢身製度。
(12)、防止外因火災、電纜、電器設備,杜絕失爆和明接頭。
(13)、對供電線路經常檢查,對短路、漏電的隱患及時發現及處理。
2、放炮管理:
⑴、嚴格按01manbetx
辦事,不違章作業,同時製止別人違章作業。
⑵、嚴格按炸藥、雷管發放製度辦事,當天用不完的炸藥、雷管要及時交回庫房,不準個人保管或亂放、亂扔。
⑶、保證規格質量,一定按炮眼布置要求打眼,按裝藥要求裝藥。
(4)直線躲炮距離75米,拐彎50米。
(5)、放炮必須做到:
1)放炮地點20米以內的瓦斯濃度達到1%時不準放炮。
2)在放炮地點20米以內,有未清除的煤沫車輛或其他阻塞巷道斷麵三分之一以上時不準放炮。
3)炮眼內發現出水異狀,溫度忽高忽低有顯著瓦斯湧出,煤層鬆軟,透老空區的可能時不準放炮。
4)煤塵大的地點附近20米內不灑水不準放炮。
5)炮眼不充填炮泥時不準放炮。
6)連線不經複查不準放炮。
7)人員不到安全地點不準放炮。
8)不發出放炮信號不準放炮。
3頂板管理
①、錨杆要緊根工作麵,嚴禁空頂作業,錨杆的錨入方向應與岩層麵或主要裂隙麵成較大角度相交或正交,層麵分裂隙麵不明顯時,錨杆應垂直於巷道內邊錨入(回風巷、平巷);
②、錨杆每米5根。最大空頂距為1.1米
③、打錨杆前,必須首先敲幫部頂將活矸處理掉,在確保安全的條件下,方可作業;
④、遇有破碎地段可用材棚或錨網支護;
⑤、必須經常檢查原有支護的穩定性,發現問題及時處理;
⑥、掘進工作麵必須有敲幫部項工具;
⑦、上山口必須有木棚支護。
4、電器設備管理
①、所有入井電器設備必須有煤安標誌;
②、煤電鑽綜保,檢漏繼電器要定期檢查,以確保正常使用;
③、電線電纜不得有明接頭、羊尾巴、雞爪子;
④、電器設備必須掛牌專人管理;
⑤、所有電器設備接線盒必須由可靠的接地;
⑥、煤電鑽不得硬托、硬拉以防失爆;
⑦、井下所有電器設備螺絲、墊片必須齊全,接線口外必須有橡膠密封圈和檔片,不得發現黑洞現象;
⑧、電線、電纜懸掛整齊,不得發現拖地浸水現象;
5、運輸管理
①、運輸過程中要控製車速,1次隻準準1輛車,嚴禁在礦車兩側推車,同向推車的間距在軌道坡度小於或等於0.5%時,不得小於10m,坡度大於0.5%時,不得小於30m,巷道坡度大於0.7%時嚴禁人力推車,嚴禁放飛車;
②、推車時必須時刻注意前方,當前方發現有異常或打信號需要停車時,能立即停車;
③、井底放倉工做到行車不行人,行人不行車,並監督其他工人;
④、井底放倉工不得將大塊煤放置在箕鬥頂部,以防運輸過程中,滑落傷人。
6.避災路線:
1、火災、瓦斯、煤塵爆炸、頂板02manbetx.com
時避災路線
掘進工作麵—+927水平運輸巷—主斜井—地麵
2、水災撤退路線
工作麵—上山眼—回風巷—總回風—地麵—
運輸平巷—主斜井—地麵
九、巷道質量標準
1、平巷、回風巷坡度控製在0.3%以內;
2、平巷、回風巷支護必須按規定的錨距、錨深進行拉力強度試驗,滿足支護要求;
3、平巷應每隔40米在巷道頂板一側設立躲避洞,規格:深×寬×高 700mm×1200mm×1800mm,用磚砌镟。
4、巷道壁應盡可能保證平整,無凹凸現象;
5、巷道長、寬、高應符合斷麵要求,不得隨意縮減和擴大;
6、巷道沿走向方向應盡量平直,不得有較大的彎道和坡度以免影響礦車運輸。
