XXX煤礦單位工程質量檢驗與驗收製度
1 總則
單位工程的竣工驗收是工程總體驗收的基礎,是實現工程質量目標,保證工程達標投產重要環節。分部工程、分項工程的驗收是單位工程驗收的前提。從分項、分部工程開始,做好單位工程的質量檢查與驗收,對保證工程質量十分重要,為此,特製定本製度。
2 質量檢驗的依據
2.2 行業頒發建設施工及驗收技術規範和有關技術標準;
2.3 行業頒發的施工質量檢驗及評定標準(簡稱“驗標”);
2.5 建設單位與施工單位雙方議定的補充質量標準。
3 質量檢驗的要求與職責
3.1 工程質量驗評必須嚴格按照分項工程、分部工程、單位工程的順序進行,驗收時由工程部組織相關部門及人員進行驗收。
3.2 工程質量驗評采用“三級檢驗、四級驗收”的方式。分班組自檢(一級)、工地(隊)複檢(二級)、公司(項目部)驗收(三級)、監理單位和事前約定公司應參加的驗評(四級)。
3.3 公司授權監理單位進行第四級驗收與評定,並參與某些重要的四級驗收與評定工作,監理單位對一、二、三級驗評項目進行抽查。
3.4 施工單位按照“驗標”的規定,結合本工程實際情況,分專業編製“質量驗評範圍劃分表”,報監理單位審核,公司批準後共同執行。
3.5 監理單位在審定上述驗評範圍劃分表的基礎上,提出各專業的質量工作計劃,報公司批準後實施,並通知施工單位。
4 驗收程序和內容
4.1 分項工程驗收
4.1.1 分項工程驗收是施工工序的驗收,一般在工序結束後進行。有些分項工程劃分範圍較大,一個分項工程常分數次施工,要求每施工一次驗評一次,並做好完善記錄,使驗評工作正確反映工程實際情況。
4.1.2 分項工程驗收以現場實物檢查為主,同時對照施工記錄的完整性與真實性。
4.1.3 根據分項工程的驗收等級,一般的分項工程由施工單位自檢後,監理單位組織驗收。重要的分項工程在施工單位和監理驗收合格後,書麵通知甲方進行驗收。
4.1.4 分項工程驗收後,應按規定的份數與表式填寫驗評表,當場填寫驗評結果並簽字認可。若該分項工程涉及隱蔽項目,必須在分項工程驗收文件中附上隱蔽工程驗收文件。
4.2 分部工程驗收
4.2.1 分部工程驗收是在所含全部分項工程完工驗收,並有完整的分項工程質量檢查報告、試驗報告(如混凝土強度、抗滲強度、金屬一般強度、疲勞強度、焊接的無損檢驗與熱處理、電氣與熱工校驗與試驗等)結論後進行。
4.2.2 分部工程驗收在施工單位完成內部驗收合格後,提前二個工作日向監理單位申報,由監理單位組織進行甲方驗收。

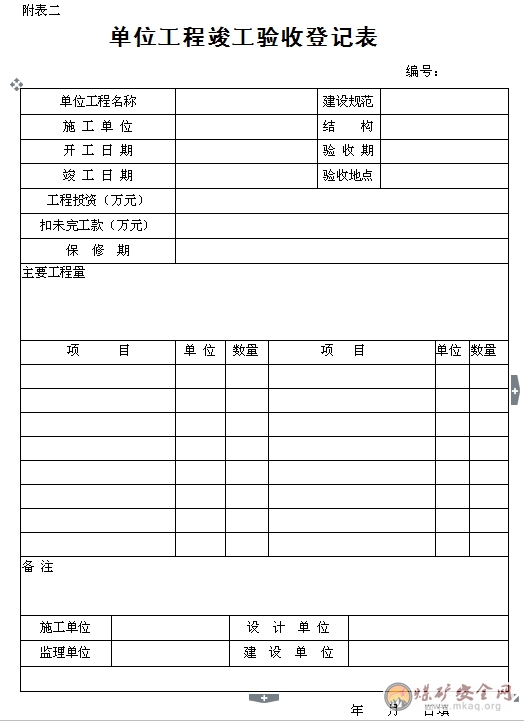

4.3 單位工程驗收
4.3.1 單位工程預驗收
4.3.1.1 單位工程預驗收由公司組織實施,監理單位及相關單位派人參加。
4.3.1.2 單位工程預驗收應在相關各分項、分部工程驗收合格後進行。
4.3.1.3 施工單位自行組織驗收合格後提前三個工作日向監理單位提出預驗收申請。

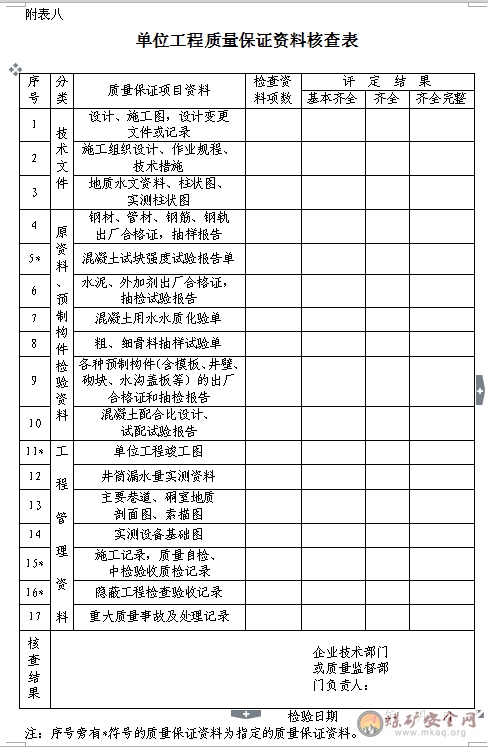

4.3.1.4 在單位工程預驗收前,施工單位必須準備好該單位工程竣工驗收移交資料文件包。該文件包的內容應包括:設計文件(含設計變更文件);製造廠家設備圖和說明書;設備開箱檢驗記錄及缺陷處理記錄;主要原材料供應商文件及材料檢驗記錄;施工安裝記錄;工程質量驗評及隱蔽工程驗收記錄;分部試運及調試記錄;工程缺陷處理結果記錄以及與本單位工程有關的其它文件。
4.3.1.5 監理單位組織對竣工資料文件包進行檢查,同時進行現場實物觀感評議,應初步確定已完工程的評分記錄及驗評分,同時提出消缺或收尾工作項目清單。
4.3.1.6 施工單位應根據預驗收的意見進行整改,整改完成後重新向監理單位提出正式驗收申請。
4.3.1.7 監理單位驗收合格後,或是在對施工單位預驗收後的整改工作檢查合格後,通知公司工程部,並說明該單位工程具備正式驗收條件。
4.3.2 單位工程正式驗收
4.3.2.1 單位工程正式驗收由公司組織,監理單位及相關參加。
4.3.2.2 單位工程正式驗收一般應分專業組進行。首先由施工單位報告施工情況;由監理單位報告預驗收情況;進行資料核查和實物檢測及觀感評分;在驗收簽證單上填寫驗評結果及評定等級;參加驗評的單位簽字。

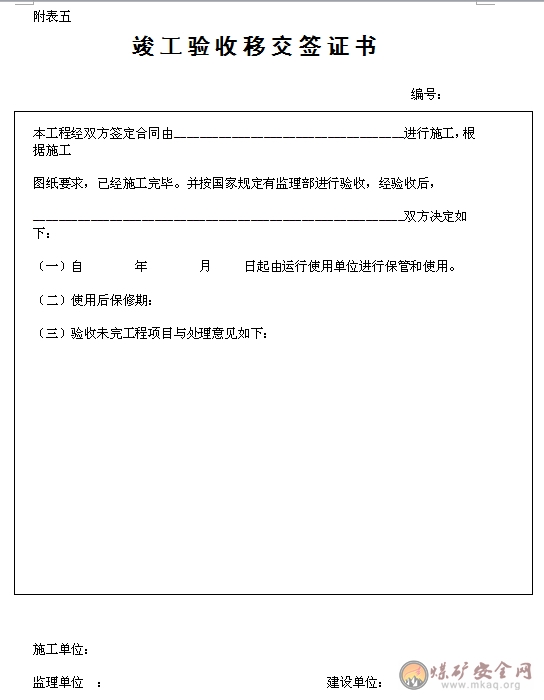

4.3.2.3 單位工程一經正式驗收完畢,意味著工程具備使用條件,待工程全部竣工後,統一辦理工程竣工移交手續。
4.3.2.4 按規定應有質監站參加驗收的單位工程,由公司報質監站申請驗收。
4.4 質量檢驗等級評定
4.4.1 質量檢驗等級評定,依次按分項工程、分部工程和單位工程為對象進行。
4.4.2 質量等級分為“合格”與“優良”兩個等級,具體質量等級標準按照“驗標”的規定執行。
4.4.3 本工程不允許“不合格項”的存在,凡經監理單位檢驗認為不符合規範要求的施工項目,不予簽證,不算完工,施工單位必須進行返工或修補等處理,待自檢合格重新申請驗收。

5. 附圖、附表
