中央軌道電控係統改造施工技術安全措施
中央軌道電控係統改造施工技術安全措施
工程概述:
由於中央軌道軌道絞車液壓係統電控係統已運行十六年,係統元件嚴重老化,保護不齊全、故障率高,且無配件、屬於安全01manbetx
中的淘汰產品,已經不能滿足當前礦井生產安全需要,根據科工作安排,我科決定對中央軌道液壓係統的電控係統部分進行改造,為保證人員安全施工以及改造後的設備係統符合要求,特製定本安全技術措施。
第一部分 準備工作
一、勞動組織及作業製度
施工負責人:
現場施工負責人: 技術負責人: 施工作業人員:機電班人員若幹、廠家技術負責人
作業製度:采用早、中班兩班作業製
二、工期組織
2013年5月10日----5月10日。
三、施工依據
《煤礦安全01manbetx
》(2010版)
《煤礦安裝工程質量檢驗評定標準》MT5010-95
四、施工任務
1、電控係統改造內容
(1)控製閥組,實現減速點未減速功能,方位製動功能、限速功能。實現信號方向閉鎖功能。
(3)利用原液壓係統,更換組合開關,更換付泵油泵電機。
(4)增加軸編碼裝置,實現速度深度指示器失效保護。
(5)增加觸摸屏顯示,用組態畫麵顯示速度、行程、保護名稱。控製設備的運行組態動態顯示。
(6)改造原操縱台,增加手柄零位開關。
更換PLC控製係統。操作台壓力表采用耐震壓力表。
(7)增加一套PLC可編程監控係統做後備保護。
五、施工準備
1、運輸科技術人員和廠家技術人員共同根據安裝圖紙和設備清單,認真清點,確保設備質量,不合格設備不得簽收,簽收設備必須有記錄。
2、運輸技術人員編製措施和材料計劃加工或領取所需材料及工具,並提前做好技術準備工作;措施審批後必須傳達貫徹到每位參與施工人員並簽字。
3、設備安裝前,施工負責人與施工技術人員應熟悉設備圖紙及有關隨機資料,並根據廠家提供的各設備安裝尺寸與現場的各基礎尺寸進行校對,提前加工墊鐵、鋼梁托架、起吊梁托架等,以及安裝使用的各類非標準件包括電纜卡、油管卡子、傳感器固定裝置等。
4、對電氣設備的安裝位置合理規劃,安放。
5、電纜線編號、預安置電纜掛鉤,控製各部分接線。
6、根據中央軌道絞車房的實際情況,應提前將電纜安放到位。提前接入部分控製線路。
第二部分安全技術措施
設備裝、卸車
嚴格按姚橋煤礦《礦井運輸裝車管理規定》執行。
設備裝車前要認真檢查裝運車輛輪對、碰頭,確保完好。
設備卸車時,必須輕吊輕放,液壓站電機、PLC控製箱部分不允許吊卸。
施放電纜是,要預先對原有電纜做好標記。
設備裝車下井、卸車時要對外露軸端、采取有效措施加以保護,避免損壞。
卸車要合理、到位,小件必須碼放整齊。
拆除與安裝施工
要拆除電氣部分
舊的液壓付泵電極的拆除
拆除輔泵電機:拆除電機與聯軸器之間的螺栓,拆除輔泵電機的地腳螺栓,人工將輔泵電機裝入礦車內收回。
輔泵與電機的安裝:人工將輔泵與電機抬至安裝位置,調整好同心後緊固地腳螺栓,接好電纜。
拆除舊的組合開關,回收舊開關;將新式磁力啟動器80開關安放到位,接好動力線和控製線。
(三) 舊操作台的改造
拆除電氣電纜:所有電纜拆除前首先要理清各電纜線的走向,做好記錄和標記。然後拆除所有與操作台連接的電纜。新電纜穿入並按接線圖接好線。接線前必須熟悉圖紙,接線由專人負責,不得隨意交換作業。
根據圖紙裝好各傳感器、新的PLC係統,要求傳感器安裝位置正確,固定可靠。
根據圖紙,操作台、各傳感器進行接線。電纜進出密封圈密封要良好,間隙小於1mm,不用的喇叭口用密封圈、擋圈、擋板壓死,各接線端子上壓線要牢固。
五、調試:
調試前認真檢查各接線是否正確,起動輔泵電機調整輔泵電機轉向。觀察油路、閥組是否有漏油現象。發現問題及時處理。檢查好補油(1.2MPa)、背壓(0.8MPa)、製動(5.5MPa)、伺服(2.5MPa)操作(2.5MPa)壓力。
調整好各壓力保護傳感器的動作值。
掛好深度指示器鏈條,調整好指示位置。
試驗各保護開關動作情況,觀察觸摸屏的保護顯示狀態是否符合。調節PLC程序參數,使速度顯示值和深度值符合實際。調節保護參數符合煤礦安全01manbetx
。
半載試運行,調整工作壓力,試運行1小時。
重載試運行,觀察各油壓變化情況,試運行1小時。作好記錄。
各調試過程與數據及時作好記錄。
六、施工安全注意事項:
1、所有設備的起吊應先檢查吊點,吊具是否符合起吊重物要求,吊點選擇必須合適,吊具、索具連接必須牢靠,堅持試吊製度,試吊高度≯200mm;
2、電器、機械設備裝車時,必須輕起輕放,嚴禁由於裝車時不規範而造成設備的損壞,要確保設備裝車質量,綁紮要牢固,運輸速度不得超過1.5m/s;
3、起吊時重物下方及其滾動、滑動、擺動可能波及的範圍內不得有人,並設專人指揮、專人監護;
4、登高作業必須佩帶好保險帶,並掛在可靠的地方,禁止低掛高用;登高作業時下方不得有人平行作業;
5、參加施工人員必須按有關電氣作業01manbetx
進行施工,保證人身和設備的安全。嚴格遵守停、送電製度,禁止帶電搬遷,維護,檢修電氣設備或帶電作業;
6、電動機安裝必須符合標準要求,上下高低中心差不得超過±0.1mm,左右偏差不得超過±0.1mm ;
7、進行氣割和電焊時,必須嚴格按《燒焊報告》的要求操作,並由專人負責灑水滅火工作;
8、電設備施工必須由專職電工操作,嚴格執行停送電製度,專人負責,專人看守並掛“警示牌“,堅持”誰停誰送“原則
9、安裝期間每班施工必須由專人檢查驗收工程質量並認真填寫驗收記錄;
10、調試時,參與試運轉的人員要服從指揮;
11、多人協調作業要相互配合好,防止碰手碰腳,切實做好自保互保聯保工作;

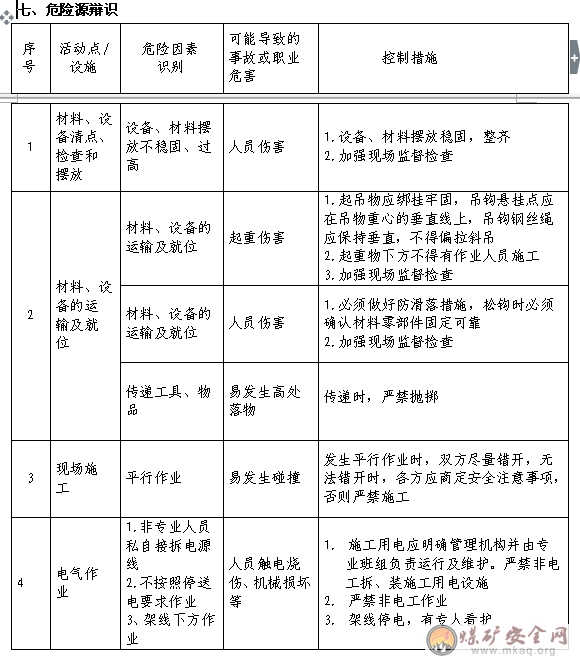

12、參加施工人員必須學習本措施並簽字,了解整個工序,明確施工方法及要求。所有現場施工人員必須聽從施工負責人的統一指揮,且做好自保互保工作;
