沁水晉煤瓦斯發電公司開展燃機遠散水箱改造工作
作者:張素輝
2014-05-22 17:08
來源:狗万manbet官网
沁水晉煤瓦斯發電公司開展燃機遠散水箱改造工作
沁水晉煤瓦斯發電公司燃氣發電機組自2008年3月投運至今,已經過六年多運行時間。每年夏季高溫天氣,由於缸套水溫高導致燃機不能滿負荷運行,造成燃機經常跳機,危及燃機設備安全運行;另外缸套水溫高,燃機本體得不到足夠的冷卻,致使燃機傳感器線束壽命縮短。
通過公司前期在王台熱電分公司進行的燃機遠散水箱改造試驗,認為改造散熱水箱方案在技術性、安全性和經濟性上均可行。為徹底解決缸套水溫高的問題,該公司決定對燃機散熱水箱進行改造,在現有遠程散熱水箱基礎上再加裝一組遠程散熱水箱,增加散熱能力。

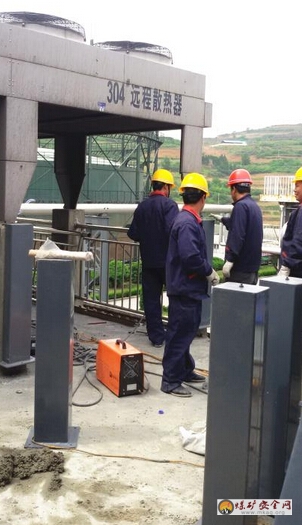

河北科力空調工程有限公司的施工人員通過該公司安監部門組織的安全培訓後,目前已進廠開始土建方麵的基礎工作,計劃6月中旬完成3#單元15台燃機的散熱水箱改造。3#單元改造工作結束後如果試運行效果良好,繼續進行另外3個單元燃機的散熱水箱改造。
