北二采區1208-2運輸順槽補充安全技術措施

作者:狗万manbet官网 2015-09-23 14:21 來源:狗万manbet官网

北二采區1208-2運輸順槽補充安全技術措施

一、工程概況

因工程需要,北二采區1208-2運輸順槽需采用鑽眼爆破法進行掘進,為確保施工安全,特製定安全技術措施如下:

二、施工方法

采用鑽爆法掘進,拉鍬聯合刮板輸送機進行出貨。

三、工藝流程

檢查作業地點人員與設備、設施的安全距離,並設專人監護→鑽眼→裝藥聯線→撤人放警戒→爆破→檢查瓦斯及爆破效果→灑水消塵→敲幫問頂→臨時支護→出岩→錨網錨索支護。

四、技術要求

1、炮眼布置及爆破警戒圖(見附圖1、2)。

2、采用三級煤礦許用乳化炸藥及煤礦許用毫秒延期電雷管,聯線方式,串聯。

3、炮眼封泥用化學炮泥和黃泥,每個炮眼內裝2個化學炮泥,剩餘部分用黃泥,其封泥長度不得小於0.5m。

4、采用FD200L(A)型起爆器,正向裝藥結構(見附圖3),全斷麵一次起爆。

5、巷道拉門口5m範圍內嚴禁進行爆破,10m範圍內爆破作業時裝藥量減半。

6、巷道前掘100m後,進入1208-1采空區架棚支護區域內,需爆破作業時,另行補充安全技術措施

五、爆破安全技術措施

1、放炮員認真填寫爆破材料領取單,經通風隊審批後到井下火藥庫領取火工品。

2、火藥、雷管運輸必須分裝、分運。

3、運送火工品期間,嚴禁途中逗留、乘坐人車,嚴禁與其他人員同行。

4、到達作業地點後,將火藥和雷管分別存放在專用的材料箱內,並上兩把鎖。爆破材料箱放到警戒線以外的安全地點,鑰匙由放炮員和安全員分別保管。爆破材料箱嚴禁存放其他物品。

5、從成束的電雷管中抽取單個雷管時,不得手拉腳線硬拽管體,也不得手拉管體硬拽腳線,應將成束的電雷管順好,拉住前端腳線將電雷管抽出。抽出單個電雷管後,隨即將其腳線扭結成短路。

6、加工引藥必須由放炮員親自製作,製作地點要在工作麵附近頂板完好、支護完整、避開電氣設備的安全地點,嚴禁坐在爆炸材料箱上裝配起爆藥卷。其數量與炮眼數相符。

7、電雷管必須由藥卷的頂部裝入,嚴禁用電雷管代替竹、木棍紮眼。電雷管必須全部插入藥卷內。嚴禁將電雷管斜插在藥卷中部或捆在藥卷上。

8、電雷管插入藥卷後,必須用腳線將藥卷纏住,並將電雷管腳線扭結成短路。

9、裝藥前,首先必須清除炮眼內的煤粉或岩粉,再用木質或竹質炮棍將藥卷輕輕推入,不得衝撞或搗實。炮眼內的各藥卷必須彼此密接。

10、裝藥前和爆破前有下列情況之一的,嚴禁裝藥爆破:

(1)工作麵的控頂距離不符合作業01manbetx 的規定,或者支護錨杆、錨索失效,或者傘簷超過規定。

(2)爆破地點附近20m內風流中瓦斯濃度達到0.8%以上。

(3)未清除的煤、矸或其他物體堵塞巷道斷麵1/3以上。

(4)炮眼內發現異狀、溫度驟高驟低、有顯著瓦斯湧出、煤岩鬆散等情況。

(5)掘進工作麵風量不足。

12、爆破前必須對設備、設施進行掩護,掩護方法如下:

(1)爆破前,爆破地點10m範圍內風筒用廢舊皮帶掩護好,防止崩壞。

(2)起爆前,將拉門口膠帶輸送機及刮板輸送機使用舊皮帶及木板進行掩護,巷道掘進長度大於30m後取消膠帶輸送機及刮板輸送機的掩護工作。

(3)起爆前將起爆地點附近10m範圍內的風水管、電纜用廢舊皮帶木板覆蓋掩護好,以免被落石砸壞。

13、爆破母線應隨用隨掛,與電纜、信號線應分別掛在巷道的兩側,若掛在同一側時爆破母線必須掛在電纜下方,保持0.3m以上的距離。爆破前,爆破母線必須扭結成短路,並派專人監護。

14、電雷管腳線與母線的連接必須由放炮員完成,確認無誤後,撤出工作麵所有人員到警戒線以外,放炮員必須最後離開爆破地點,並必須在安全地點起爆。

15、工作麵放炮作業時,必須執行停電製度,並要嚴格執行“一炮三檢”和“四人連鎖放炮”製度,放炮警戒人員由班長統一安排。

(1)一炮三檢製度:裝藥前,放炮前、放炮後由瓦檢員對放炮地點及附近20m範圍內的瓦斯濃度進行檢查,瓦斯濃度達到0.8%以上時,不準裝藥放炮。

(2)四人連鎖放炮製度:放炮前,放炮員完成裝藥、連線、檢查母線工作後,將放炮警戒牌交給班長,由班長派人警戒(警戒距離:直線不小於100m,曲線不小於75m),並親自檢查爆破地點的幫、頂支護情況,符合規定後,將自己攜帶的放炮命令牌交給安檢員,安檢員對爆破地點安全情況進行檢查,符合規定後,將自己攜帶的放炮命令牌交給瓦檢員,瓦檢員對爆破地點的瓦斯、煤塵及通風情況進行檢查,符合爆破條件後,將自己攜帶的放炮牌交給放炮員,放炮員發出放炮口令後,進行放炮。

(3)響炮15min後,待炮煙吹散,由瓦檢員、班組長、放炮員、安檢員共同進入爆破地點。瓦檢員負責檢查瓦斯及二氧化碳濃度,班長負責檢查巷道幫頂板支護情況,放炮員負責檢查是否有拒爆、殘爆,安檢員負責對爆破地點安全情況進行檢查,通過四人聯合檢查,如果發現問題必須及時處理,確定無問題後,四牌各歸其主,方可送電,正常作業,否則禁止作業。

16、剩餘炸藥、雷管經認真清點後,當班返回火藥庫。

17、處理拒爆時,必須遵守下列規定:

(1)由於連線不良造成的拒爆,可重新連線起爆。

(2)在距拒爆炮眼0.3m以外另打與拒爆炮眼平行的新炮眼,重新裝藥起爆。

(3)嚴禁用鎬刨或從炮眼內取出原放置的起爆藥卷或從起爆藥卷中拉出電雷管。不論有無殘餘炸藥嚴禁將炮眼殘底繼續加深;嚴禁用打眼的方法往外掏藥;嚴禁用壓風吹拒爆(殘爆)炮眼。

(4)處理拒爆的炮眼爆炸後,爆破工必須詳細檢查炸落的煤、矸,收集未爆破的電雷管。

(5)在拒爆處理完畢以前,嚴禁在該地點進行與處理拒爆無關的工作。

18、放炮員發現工作麵爆破時爆破響聲異常,進入工作麵後,發現工作麵爆破效果不佳(殘留炮窩深、多,循環進尺不夠,煤、矸石大塊多及崩落的煤、矸石量明顯減少)、工作麵巷幫欠挖嚴重,可初步判斷工作麵有殘、拒爆現象發生。在出岩過程中發現有雷管腳線在巷幫或煤、矸石中露出,由放炮員用歐姆表對所發現的雷管腳線逐一進行並聯測試,以檢查是否為拒爆雷管。如斷定為拒爆雷管按照本措施第五節第17條執行。

19、在工作麵初步斷定有殘、拒爆現象發生後,將工作麵2-3m內的矸石人工扒岩,露出實底(工作麵的積水用風泵排出)。由放炮員、班組長進行檢查,如發現工作麵巷幫突出部分有殘、瞎炮。則按照本措施第五節第17條執行。

20、在人工扒岩時,如發現殘留腳線,爆破工必須詳細檢查未爆的電雷管。收集的未爆電雷管交還放炮員,由放炮員交還火藥庫房統一保管。

21、放炮後、裝矸前必須對距離工作麵20m範圍內的巷道灑水消塵,消塵前認真檢查高壓水膠管連接情況,必須使用標準U型卡子。

六、施工安全技術措施

1、施工前,必須在作業地點懸掛便攜式甲烷檢測報警儀,達到0.8%以上時嚴禁作業。

2、嚴格執行“敲幫問頂”製度,作業時必須設專人監視幫頂情況,發現異常必須及時示警施工人員躲避至安全地點。

3、最大臨時控頂距1.8m,嚴格按正規循環作業(見附圖4)施工嚴禁空頂作業,並且使用好前探梁支護。

4、作業前,將作業現場的工具、材料、物件等靠幫碼放好,確保道路暢通。

5、作業人員必須持證上崗,並嚴格執行本工種《崗位責任製》《01manbetx 01manbetx 》,確保施工安全。

6、施工人員必須將大塊岩石用大錘破碎到小於300mm後方可送到輸送機上運走。

六、其他未盡述事項嚴格執行《北二采區1208-2運輸順槽掘進作業01manbetx 》《01manbetx 01manbetx 》《煤礦安全規程》中相關規定。

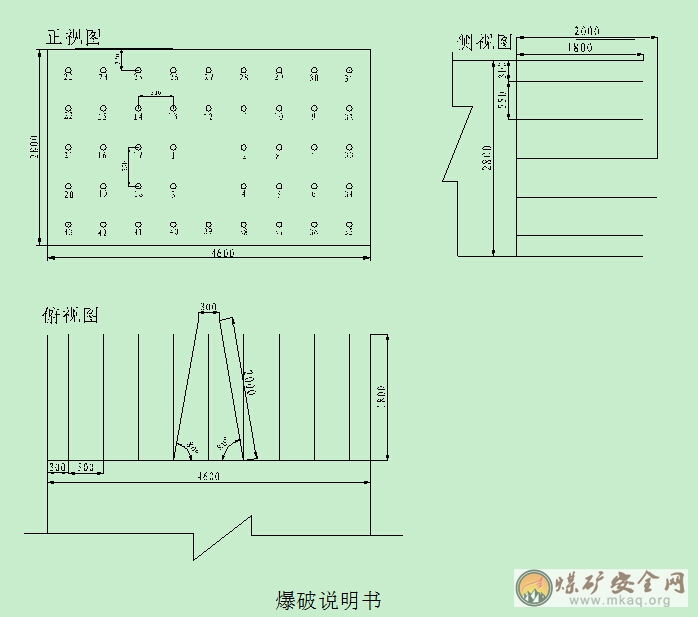

北二1208-2運順巷道5-30m區域內爆破炮眼布置圖(單位mm)附圖1

爆破說明書

炮眼號 炮眼名稱 眼深(m) 角度 裝藥個數 裝藥量(kg) 爆破順序
垂直 水平
1-4 掏槽眼 2.0 80° 4 3.2 I
5-36 輔助眼 1.8 90° 3 19.2 II
37-59 周邊眼 1.8 90° 2 9.2 II
60-68 底眼 1.8 90° 3 5.4 III
炮眼總數個68個 炮眼總長度123.2m 循環爆破進度1.6m
循環火藥消耗量37kg 循環雷管消耗量68個 藥卷規格φ×L=20×200mm
每米火藥消耗量23.125kg 每米雷管消耗量42.5個 最大藥量(一次)37kg

文字說明:

1、掏槽方法:楔形掏槽。

2、起爆方法:采用FD200L(A)型起爆器,正向裝藥結構,全斷麵一次起爆。

3、雷管、火藥規格:采用三級煤礦許用含水乳化炸藥和煤礦許用毫秒延期電雷管(5m銅腳線)。

4、聯線方式:串聯。

北二1208-2運順巷道30-100m區域內爆破炮眼布置圖(單位mm)附圖1

爆破說明書

炮眼號 炮眼名稱 眼深(m) 角度 裝藥個數 裝藥量(kg) 爆破順序
垂直 水平
1-4 掏槽眼 2.0 80° 4 3.2 I
5-19 輔助眼 1.8 90° 3 9 II
20-34 周邊眼 1.8 90° 2 6 II
35-43 底眼 1.8 90° 3 5.4 III
炮眼總數個43個 炮眼總長度78.2m 循環爆破進度1.6m
循環火藥消耗量23.6kg 循環雷管消耗量43個 藥卷規格φ×L=20×200mm
每米火藥消耗量14.75kg 每米雷管消耗量26.875個 最大藥量(一次)23.6kg

文字說明:

1、掏槽方法:楔形掏槽。

2、起爆方法:采用FD200L(A)型起爆器,正向裝藥結構,全斷麵一次起爆。

3、雷管、火藥規格:采用三級煤礦許用含水乳化炸藥和煤礦許用毫秒延期電雷管(5m銅腳線)。

4、聯線方式:串聯。

北二1208-2運順爆破爆破警戒圖附圖2

說明:

1、A點為爆破地點,B、C點為警戒地點,且C點兼做起爆地點,A點距B、C點之間的距離不小於75m。

2、放炮前,將警戒區域內的所有人員清除至警戒線以外,並嚴格執行“去二回一製度”。

北二1208-2運順爆破正向裝藥結構示意圖附圖3

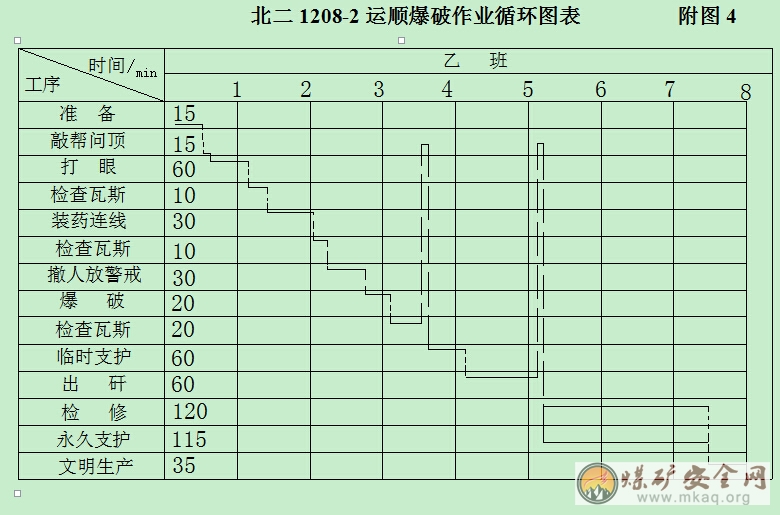

北二1208-2運順爆破作業循環圖表附圖4
