23小時的搶險 —澄合電力中心35kv卓百線路鐵塔變形搶險工作紀實
由於5月12日早受合陽地區大風惡劣天氣影響,百良變電站35KV卓百線路1回路9#鐵塔發生嚴重變形扭曲,造成此回路供電中斷,鐵塔隨時都有可能發生斷裂,整條線路都會受到嚴重威脅,為了確保百良礦盡快恢複雙電源供電,澄合電力中心迅速調派力量趕赴現場,一場曆時23小時的搶險攻堅戰開始了……
險情就是命令立即啟動應急預案
12日11時接到險情,中心立即啟動搶險應急預案,中心副總劉東遠、供電所所長趙創龍等人員第一時間奔赴現場查看險情,礦井供電容不得半點遲疑,中心領導以“停電時間短,搶修費用低”為原則,迅速製定出搶修方案,用原來石北變電站鎮石線路留下的774型鐵塔替換發生扭曲變形的現場772型鐵塔。
時間就是安全連夜奮戰打硬仗
方案確定後,中心副總劉東遠安排部署供電所20餘名職工分三組同時展開搶險工作,第一組由供電所副所長沈紅民帶隊奔赴石北變運送774型鐵塔,第二組由外線班班長車新民、技術員張力運送搶險物資、工器具趕赴現場,第三組由供電所所長趙創龍現場指揮人員就近調集吊車、挖機等大型機械對變形的鐵塔進行拆除,對塔基進行開挖擴移。

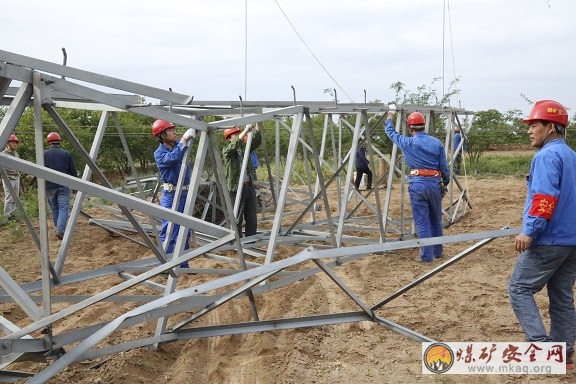

挖機開路、吊車拆塔、塔體拆解、塔基擴移、新塔組裝……,整個搶險工作在緊張有序的進行中,下午7點鍾變形的鐵塔已經拆除完畢,是下班回家還是繼續工作呢??考慮到礦井供電的安全和天氣隨時都會有雨的情況下,中心領導決定連夜奮戰,抓緊一切時間搶修線路。

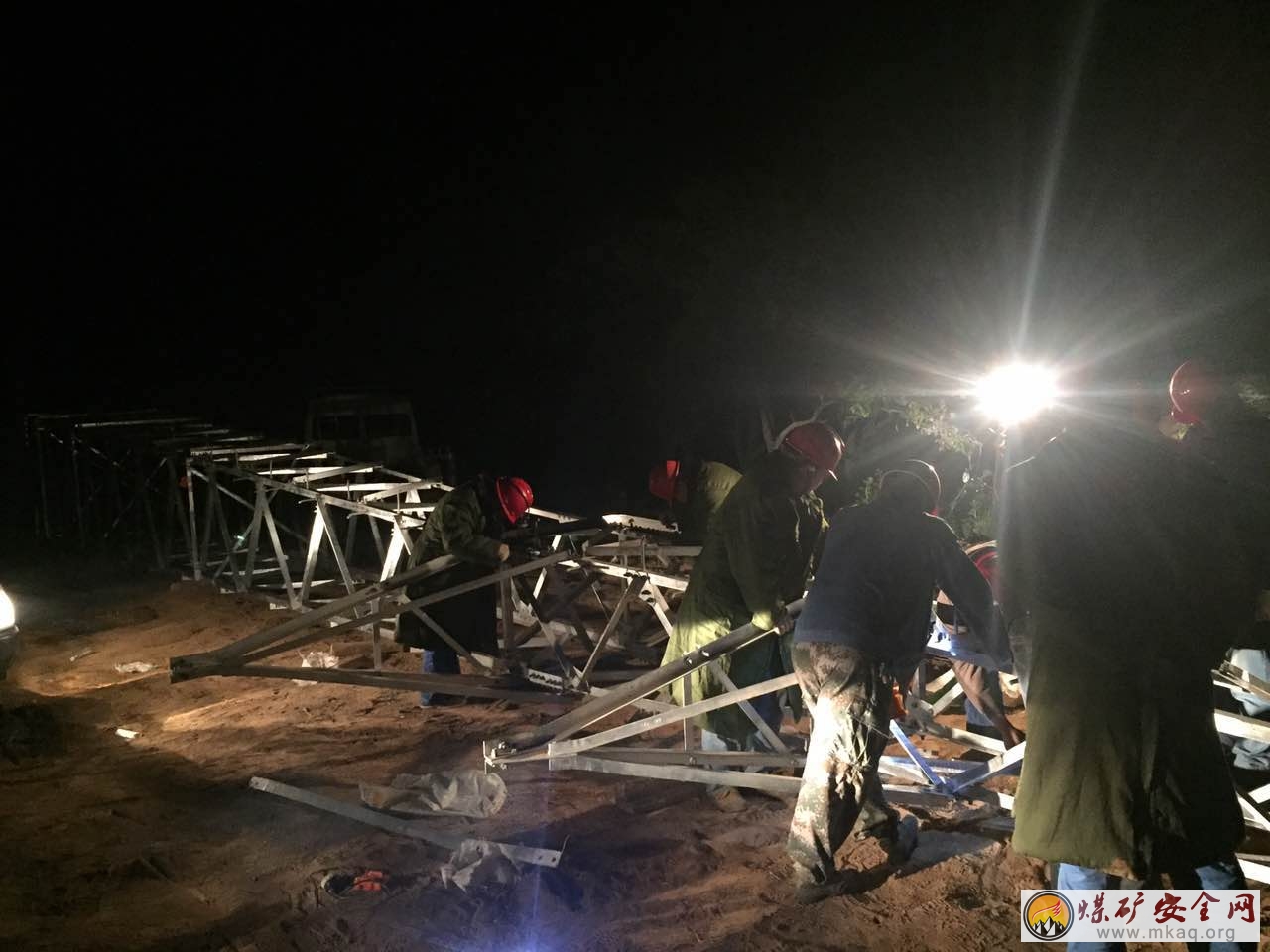

時間已經深夜,現場大風持續,天氣寒冷,全體搶險人員沒有停歇,發揮電力人敢打硬仗,不怕吃苦的精神,持續工作到13日淩晨3點,新塔組裝成功,搶險人員適當短短休息了2個小時補充體力,淩晨5點鍾,大家繼續對組裝好的鐵塔進行吊裝,架線,最後經過23個小時的連續努力奮戰,13日早10點鍾線路恢複,順利完成搶修工作,恢複百良礦雙回路供電。
樹立榜樣力量全員學習奉獻精神
供電無小事,責任重泰山。此次險情,受到公司(局)領導高度重視,局動力部相關領導深入一線查看指導搶險工作。回顧23個小時的搶險過程,電力中心供電所職工為此次搶險工作付出了艱辛的努力,關鍵時刻顧大局,能吃苦、挑燈夜戰、敢打硬仗、無私奉獻的精神更是彰顯了電力人的風采。電力中心黨政領導對此次搶險的一線人員給予了充分的肯定和讚揚,同時號召全體職工學習供電所職工這種寶貴的奉獻精神和過硬的工作作風,為推動中心發供電工作再立新功。
