大柳塔礦12210綜采工作麵第1-B1套北煤5.5米支架底座斷裂事故

作者:狗万manbet官网 2016-11-01 10:58 來源:狗万manbet官网

大柳塔礦12210綜采工作麵第1-B1套北煤5.5米支架底座斷裂02manbetx.com

一、時間:2012年2月20日

二、地點:設備管理中心四樓會議室

三、支架配套曆史:

神東第1-B1套北煤5.5米支架為公司2005年采購,合同號:2005SH/036CN-1,該套支架分四批到貨,第一批40台2005年10月到貨,先後配套哈拉溝、上灣、石圪台、補連塔、保德、大柳塔使用;第二批40台2006年10月到貨,先後配套哈拉溝和保德使用;第三批40台2006年12月到貨(仿JOY),配套哈礦31401麵使用後於總庫存放;第四套80台2007年10月到貨,先後配套哈拉溝、保德、大柳塔使用;

其中第四批80台支架,2007年10月配套使用在哈拉溝礦02210麵30台、02209麵50台, 2008年9月20日,02209麵貫通,支架升井運至伊旗維修中心改造伸縮頂梁,改造時發現有2台中間架底座開裂,當時過煤量為580萬噸。

大柳塔礦12210工作麵於2011年12月15日安裝,截止今日已累計推進310米,回采煤量65萬噸,剩餘412米、87萬噸。工作麵配套使用的160台北煤5.5米支架為分別為北煤機第一批、第二批、第四批到貨支架,其中第一批累計過煤量2299萬噸、循環17475次,第二批累計過煤量2349萬噸、循環17872次,第四批累計過煤量1145萬噸、循環9089次。

四、支架維修曆史:

1、2010年3月5日-2010年5月31日:

支架由保德88501麵升井,維修中心一廠三部大修,由於井下使用過程中,7件底座損壞嚴重,升井後,設備管理中心、維修中心、北煤機組織對底座的材質進行了化驗03manbetx 03manbetx 結果為:支架底座材質強度符合要求,但韌度不夠,導致支架瞬間受壓力衝擊時底座抗壓能力下降。根據03manbetx 結果,決定對材質不符合要求的底座,由北煤機重新投製發神東更換,對材質符合要求的底座也進行了強化改造。此次大修共更換新製底座40件,強化改造底座120件。

後附《關於北煤5.5米支架結構件維修方案的會議紀要》和《北煤機強化改造底座方案》。

2、2011年1月4日-2011年3月15日:

支架由大礦22614麵升井,維修中心一廠三部項修,此次項修主要針對井下使用過程中立柱導向套靜密封漏液的情況,對98根立柱進行了大修,對2件柱窩側板開裂的底座進行了更換;

3、2011年10月15日-2011年12月15日:

支架由大礦22615麵升井,維修中心一廠三部項修,此次項修除正常項修項目外,主要大修了立柱和推移油缸,更換了所有起底、推移油缸膠管,對1件柱窩側板開裂的底座進行了更換;

該套支架目前共計大修1次、項修2次,檢修過程中共更換了43件底座(40件為北煤機新製、3件為拆第三批仿JOY支架),均屬於第四批支架底座;

項目描述 分類 大項修資金 (萬元) 實際開工日期 實際竣工日期 主要修理項目
保德88501麵北煤5.5米(補1)支架大修 大修 2576.62 2010-3-5 2010-5-31 除正常大修外,由於底座開裂,更換了40件底座(新加工),對剩餘120件底座全部進行了強化改造,更換了一件掩護梁,頂梁、新加工底座全部為北煤機提供。
大礦22614麵第1-B1套北煤5.5米支架項修 項修 946.57 2011-1-4 2011-3-15 除正常項修外,更換了2件底座(拆第三批仿JOY支架),大修了立柱98根、推移油缸64根、平衡油缸12根、一級護幫油缸102根、二級護幫油缸120根,對58架護幫連接耳座開裂的全部進行了補焊。
大礦22615麵第1-B1套北煤5.5米支架項修 項修 834.2 2011-10-15 2011-12-15 更換了1件底座(拆第三批仿JOY支架),大修全部立柱和推移油缸(立柱大修使用了北煤機新加工的立柱中缸和外缸各45件),更換全部推移、起底膠管,其餘項目按照項修標準進行。

五、02manbetx.com 經過:

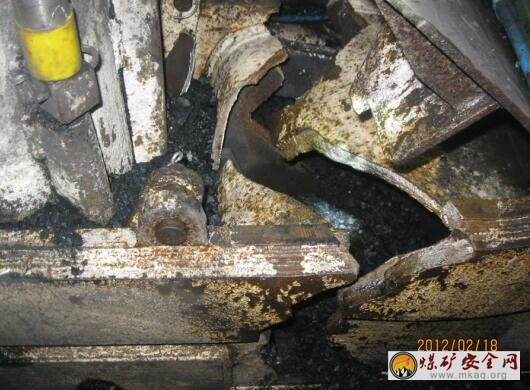

2012年2月18日,大礦反饋該礦12210綜采工作麵配套第121號支架底座斷裂,設備管理中心隨即聯係北煤機、維修中心相關人員入井查看,17點製定了搶修方案,由於焊接量較大,安排由大柳塔礦、北煤機、維修中心共同派人實施,截止2012年19日23點處理完畢,工作麵恢複生產。

經核實,此次開裂的底座屬於第四批支架(80台)中強化改造底座。

六、02manbetx.com 原因:

1、支架底座材質存在問題,韌度不夠,導致支架瞬間受壓力衝擊時底座抗壓能力下降。

2、北煤機對大礦底座開裂問題沒有認真03manbetx ,且采取的補救措施存在問題。

七、防範措施

1、大礦12210麵仍剩餘412米貫通,要求大礦安排專人檢查該麵所有支架底座,發現問題及時彙報設備管理中心,由設備管理中心組織相關人員處理,以保證工作麵正常生產;

2、因該套支架計劃3月底直搬大礦12208工作麵使用,且該麵推進長度為1173米,需回采4個月,為防止類似02manbetx.com 再次發生,保證12208麵正常生產,要求北煤機盡快派人前來商談解決方案,3月15日前將存在問題處理完畢;

3、建議公司安排維修中心培訓探傷檢測的專業人員,並購置配備相關儀器、設備,在支架及其他設備修理時,能隨時對重要部件進行專業檢測,及時處理存在問題。
