煤礦地麵注漿站充填注漿堵水加固技術方案
煤礦地麵注漿站充填注漿堵水加固技術方案
煤礦開采後會形成大量采空區,如不及時解決會發生垮落沉降變形。采空區地麵注漿站通過鑽孔注漿可以加固岩層,有效解決塌陷問題。
地麵注漿站注漿技術方案
為了盡快建井,采用“直孔+ S型孔”的地麵預注漿方式。其特點為:基岩段地麵預注漿采用直孔與井筒外定向斜孔“S”相結合,減少了井口占用時間,縮短建井工期。
兩組鑽孔的一孔均對基岩注漿段做壓水試驗,分階段檢驗注漿堵水效果。
地麵注漿站注漿工藝設計
1、漿液種類
采用水泥及選廠尾渣混漿液混合進行注漿堵水。
2、注漿方式
采用孔口壓注的方式進行注漿。
3、注漿原則:下行注漿,逢漏必注,間隙式或連續式注漿。
4、注漿選用的主要工藝
<1>根據鑽探資料揭示的實際地質及水文地質條件,對裸孔段可采取大小間歇、大泵量複掃、複注等方式。
<2>依據注漿前壓注水取得的水文地質參數,合理選擇漿液濃度。
<3>每次注漿前、後,須做壓水實驗。注漿前進行壓水實驗,以檢查注漿機具及注漿管路的運行狀態是否正常,並可以為確定注漿參數提供依據。注漿後進行壓水實驗,既清掃機具及管路,又為複掃、複注提供條件。
<4>注漿前期均采用先稀後濃的水泥漿液注入。注漿後期采用先濃後稀的水泥漿液,直至達到注漿結束的標準。

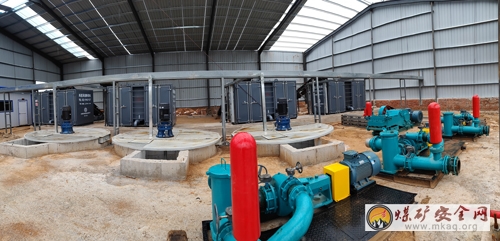

地麵注漿站製備粘土漿
將采集到的粘土運至堆土場地,然後用TBW850 /50泥漿泵高壓射流造漿,存於儲漿池內備用,在使用時充分循環粘土漿液,使其保持懸浮狀態,並測定粘土、比重,調配成所需原漿,比重1. 13~1. 25。6. 3 注漿前的準備工作及管路打壓試驗注漿施工前準備工作主要包括注漿站的建立、注漿管路係統的形成、水、電、材料來源的確定以及注漿管路係統的打壓試驗。所有注漿係統形成後,應進行打壓試驗,注漿段管路打壓壓力應超過設計壓力3~5MPa,穩定15min以後,無異常即可投入運行。
止漿方法及止漿塞下入要求
注漿鑽孔施工需要分段進行注漿,本工程采用KWS係列止漿塞止漿,止漿位置依設計注漿段高、岩層岩性等要求來確定。止漿塞下入前要認真檢查各絲扣是否緊密、完好、卡瓦是否靈活,拉筋是否平直、對稱,膠筒是否完整、有彈性,內管是否暢通等。有問題的要及時修理,完好後方準下入孔內。孔內下入止漿塞時,要均勻、慢速下入,遇到卡、阻現象時,緩慢串動,不得生拉硬串,必要時拉出止漿塞,再次掃孔、趟孔後再下。
