蒲白熱電公司:爭分奪秒搶工期 加班加點趕進度

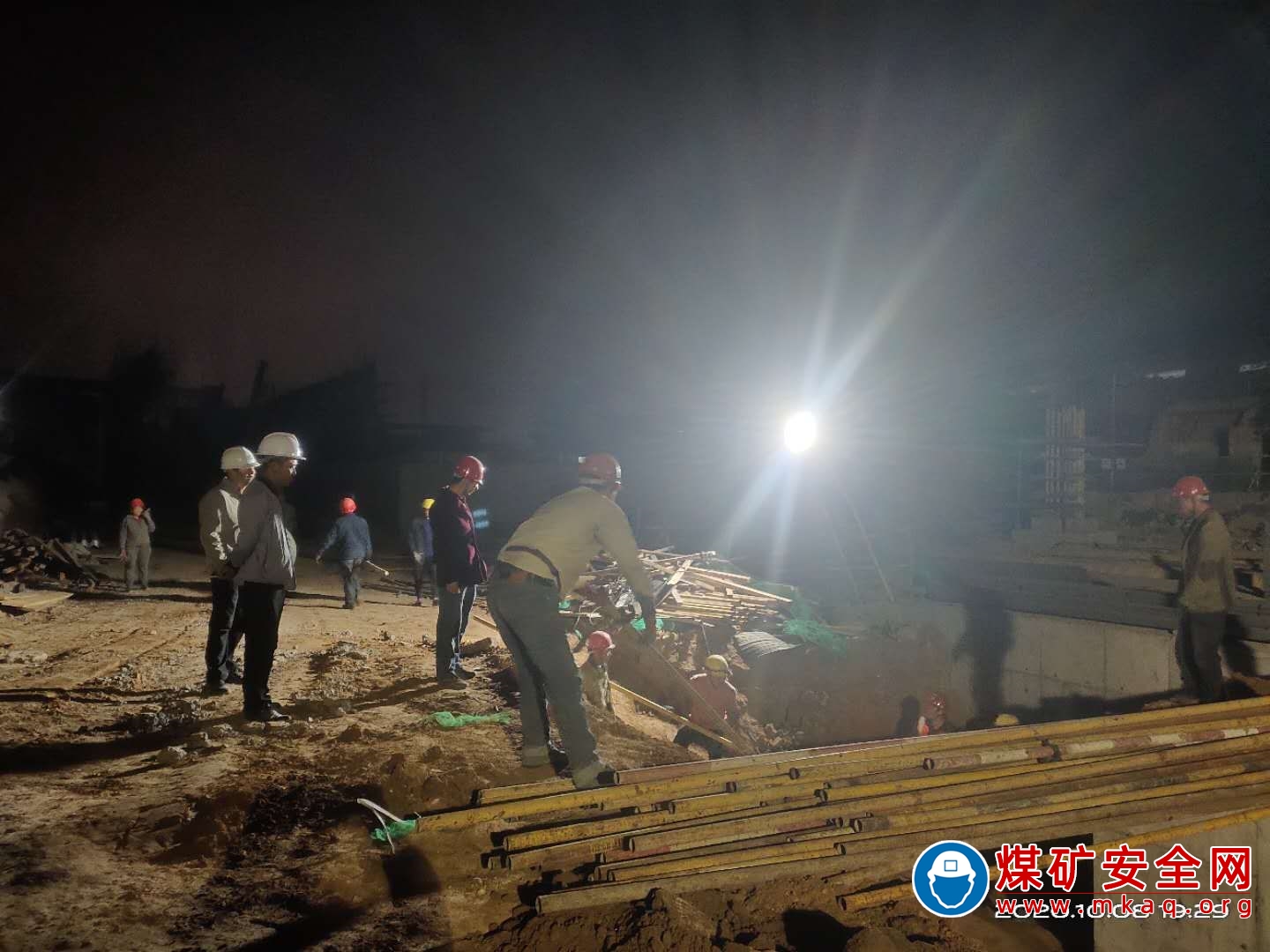

已經快接近零點了,仍然可以看到項目各辦公室燈火通明,仍然可以看到施工現場井然有序的忙碌景象:照明燈下,大型設備來回穿梭,施工作業人員忙碌在各自的作業麵,或在安裝配電櫃,或在澆築混凝土、或焊接管道……進入10月份以來, 熱電公司掀起了“搶工期、趕進度,確保工期順利完成”的大幹熱潮。所有熱電員工以及所有施工人員,緊緊圍繞搶工期這一中心任務,齊心協力、攻堅克難,積極投入到了這場保工期的戰役中。
由於疫情影響開工近兩個月,加之今年地基開挖、打樁時期雨水偏多等種種因素的影響,留給項目的有效施工時間極其有限。在如此巨大的施工壓力下,熱電公司領導班子不畏懼、不退縮,沉著應對、迎難而上,製定出十項措施確保工程按期完成。
倒排工期卡節點 首先明確了近期的工作重點4#鍋爐、1#汽輪發電機組及其輔機的安裝;儲料棚及上料係統的工程施工。其次定下四個工作節點,10月20日4#鍋爐烘爐,30日4#鍋爐係統調試,11月5日具備供暖條件,11月30日,1#汽輪發電機組係統調試。
電力設計院項目部製定具體實施措施和工程進度目標控製表,每天工程協調會彙報當日工作完成情況及次日進度計劃,並提出拖延工作的補救措施。。
監督監管齊上陣 10月10日起,全廠專責、科級和公司級管理人員全部取消周末休假,充實現場管理力量,全麵參與工程建設,公司各級值班人員根據規定按時段進行巡檢,確保每個工作麵有人監管、每個時段有人監督,並做好施工日誌和設備安裝資料的收集。勞人科、辦公室、紀委監察室加強工作監督落實和工時等方麵的考核。每天組織召開工程協調會,公司級值班領導及主管領導按時參加,協調解決存在問題。
對出現的工期延誤、安全和質量問題,不姑息遷就,按照合同及相關規定及時考核兌現
大幹快上有保障措施要求財務科做好資金保障,按合同約定保障工程款的及時支付;後勤、供應科加強治安巡邏和門衛管理,做好後勤和物資保障,並常態化開展疫情防控,保證施工正常進行。
“你追我趕搶進度,大幹快上保供暖”的橫幅在施工現場提振著大家的士氣,施工現場及廠區主幹道懸掛著橫幅表達著熱電公司全體員工的信心和決心。黨群部對項目建設進行全方位、多角度宣傳,對湧現出的典型事例和模範人物進行重點報道。
