您好!歡迎來到狗万manbet官网 !

煤礦黃泥灌漿防滅火升級改造方案

作者:天津賽智灌漿 2021-04-19 13:55 來源:www.gjshebei.com

在現如今的新形勢下,為了充分發揮煤礦注漿站機械化設備的優勢,達到低成本、高效率的目標,就需要采用多種現代化設備與自動化技術相結合的辦法,建立煤礦注漿站遠程監測、控製和管理一體化的運行模式,達到無人值守,無人操作,提升製漿品質,提高生產率,達到安全生產的目的。

黃泥灌漿防滅火升級改造改造後除了在製漿車間內可以操控外,在提供一套操作平台(在調度室內也可操作),並且連接到煤礦調度大屏,納入監控範圍,在部分主管領導的手機上安裝APP軟件,讓領導隨時可了解製漿情況。整套製漿係統要求每天製漿量不小於100立方米,並且長期不間斷製漿。

煤礦黃泥灌漿防滅火升級改造方案

防滅火灌漿係統采用方便易行的黃泥灌漿工藝,地麵建立一座灌漿站為礦井服務。灌漿所需黃泥土源在灌漿站附近就地取材,水源由容量為200m³的高位水池供給。用管道將泥漿輸送至井下,對采空區進行隨采隨灌的埋管灌漿和灑漿,對密閉牆內的火區,則在牆體中埋管向火區灌漿。

灌漿材料的選擇

所需的灌漿材料,通過對灌漿站附近的粘土(粉質粘土)觀察鑒別,具有顆粒細,含砂粒,有粘性,稍有滑膩感,撚麵較光滑,稍有光澤,結合性好,觸變性過度,收縮適宜,與適量水結合可調成柔可繞指的軟泥,具有可塑性,同時具有結合性,對沉積環境無腐蝕性等特點,可作為灌漿材料用。

黃泥灌漿防滅火設備

地麵灌漿站的工作製度取全年工作天數為300天。灌漿站形式為固定式灌漿站,灌漿站設固定浸泡池和固定攪拌池。根據地形條件,灌漿站標高為+1340m,高於斜井口9m。浸泡池按日灌漿需土量設置,確定為30m。

選用1台開滾755型水槍將泥土送至攪拌池攪拌,水槍噴嘴直徑32mm,流速13.32ms,流量38m3s, 工作壓頭98.1Kpa。水槍自泥漿浸泡池將泥土送到攪拌池攪拌。

泥漿攪拌池設計為固定式攪拌,容量按2小時灌漿量設置,確定為26m。配備1台NJ5.5型泥漿攪拌機, 技術特征:排量11610L/min、使用泥漿密度≤2.4gml、配套功率5.5KW、重量330kg。泥漿攪拌後流入泥漿硐室,經泥漿泵把泥漿輸送到井下進行灌漿。

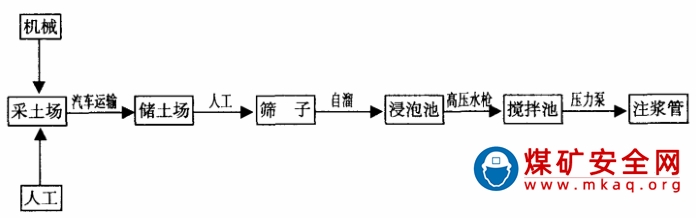

黃泥灌漿防滅火製漿工藝流程

万博全网站

備案號:蘇ICP備12034812號-2

公安備案號:32031102000832

Powered By煤礦安全生產網徐州網狐網絡科技有限公司

使用手機軟件掃描微信二維碼

關注我們可獲取更多熱點資訊

感謝網狐天下友情技術支持

Baidu
map
