為加強掘進工作麵瓦斯抽采管理,進一步規範抽采係統和抽采鑽孔施工工序,提高鑽孔施工質量和瓦斯抽采效率,確保承壓區及石門揭煤掘進工作麵瓦斯抽采達標,有效防範瓦斯02manbetx.com ,特編製本製度。
1、有下列情況之一的掘進工作麵(以下簡稱掘進麵)必須進行瓦斯抽采,並確保抽采達標:
(1)有煤與瓦斯突出危險性的煤巷掘進麵;
(2)掘進麵絕對瓦斯湧出量大於3m³/min的;
(3)掘進麵處於承壓區、煤柱區和石門揭煤的;
2、掘進麵施工抽采鑽孔前,該麵掘進工作麵必須對迎頭往外10m段巷道頂板情況進行排查,嚴格按01manbetx 措施要求加強巷道支護,幫頂支護必須緊跟迎頭。掘進麵迎頭應進行封網,浮煤、浮矸、積水等應清理幹淨。
3、掘進隊組必須完善掘進工作麵的供水係統、壓風係統、供電係統和排水係統,並確保各係統使用正常、運行可靠。
4、綜掘工作麵施工抽采鑽孔前,掘進隊組必須將綜掘機退至掘進麵迎頭往外至少5m位置,否則嚴禁施鑽。
5、掘進麵抽采鑽孔施工前,上山巷道必須對排水溝進行清理,並確保排水係統能正常排水;下山巷道必須在掘進麵迎頭往外3m處挖設一個水窩(水窩規格:長×寬×深=1.5m×1m×1m),並完善排水係統,排水能力必須大於鑽孔施工的排水量。

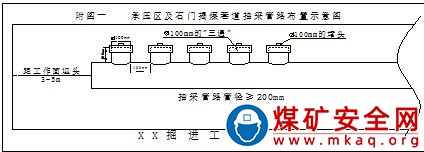

6、掘進麵抽采鑽孔施工前,抽采隊必須將瓦斯抽采管路延伸至距工作麵35m的位置,抽采管路管徑不得小於200mm,並在抽采管路終端加設“三通”,未聯網抽放的“三通”必須用堵頭堵嚴,防止漏氣,具體見附圖一。
7、打鑽人員必須嚴格按設計施工鑽孔,鑽孔的開孔位置、鑽孔傾角和方位角必須與設計相吻合,孔深不得小於設計深度。
8、鑽機支設必須牢固可靠,防止打鑽過程中鑽機移位。
9、鑽機風水轉換裝置必須完好,能正常進行風水轉換。
10.打鑽過程中必須使用好防噴孔裝置。將防噴孔裝置與抽采管路進行聯網,發生噴孔現象後,立即停止鑽進,將防噴孔裝置的抽采閥門打開對鑽孔瓦斯進行抽放。
11、抽采鑽孔施工完畢後,必須全長下套管,然後封孔聯網進行抽放,否則不得施工下一個鑽孔,抽采鑽孔必須編號掛牌管理。

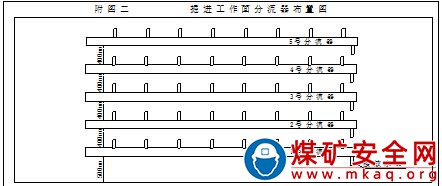

12、掘進麵迎頭的分流器必須整齊吊掛,具體見附圖二。

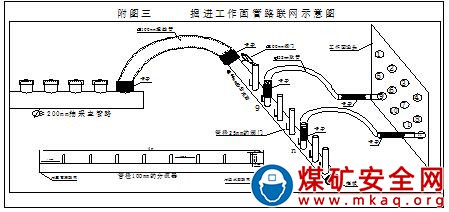

13、抽采主管路與分流器之間采用φ100mm的埋線管連接,並加設φ100mm的閥門控製,連接處必須采用卡子卡緊,嚴禁漏氣;分流器與鑽孔之間采用軟管連接,並在分流器的1吋三通端加設閥門。管路連接具體見附圖三。
14、打鑽地點管線吊掛必須整齊,鑽機開關必須上架管理,掘進麵附近10m的鑽渣必須及時清理幹淨,必須做到打鑽地點無積水、無淤泥。
15、打鑽地點必須吊掛抽采鑽孔施工設計圖,抽采鑽孔施工完畢後,必須吊掛抽采鑽孔施工竣工圖。
16、抽采鑽孔投入抽放後,通風科必須及時將抽放負壓調整至13Kpa以上,並及時測定瓦斯濃度等抽放參數。
17、抽采鑽孔施工嚴格按上述要求進行,否則,對相關隊組責任人進行責任追究。
