第一章總則
第一條為規範露天煤礦(以下簡稱“將二礦”)采剝工程驗收管理工作,結合將二礦實際情況,特製定本製度。
第二條將二礦采剝工程驗收包括工程質量和工程量的月度驗收及竣工驗收。
第三條本製度適用於將二礦以及在將二礦參與采剝工程施工的外委施工單位。
第二章采剝工程驗收管理

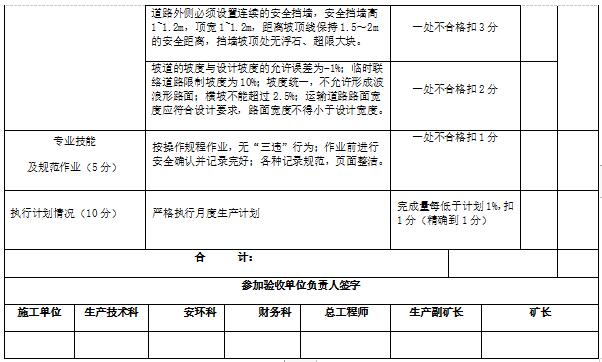

第四條 驗收時間安排:將二礦采剝工程質量和工程量驗收工作在正常生產期間每月進行一次,竣工驗收在工程竣工後進行。具體時間安排見下表:
第五條驗收流程
(一)每月驗收前一周內由施工單位向將二礦提交書麵驗收申請。
(二)驗收申請經將二礦審核批準後,由生產技術科(采礦)負責組織工程質量驗收,由生產技術科(地測)負責組織工程量驗收。工程質量驗收與工程量驗收外業工作原則上同時進行,組織驗收前必須提前一個工作日通知參加驗收單位。
(三)各驗收組根據現場實際情況確定合理驗收方案,現場數據采集前由生產技術科負責圈定當月驗收範圍,實施驗收。
(四)外業驗收按照將二礦數據采集的要求完成後,由生產技術科按照將二礦采剝工程量計算標準進行數據處理、成圖、算量並簽發采剝工程量確認單,由生產技術科按照工程質量驗收標準形成打分表。
第六條會簽
會簽的組織:由生產技術科組織月度采剝工程量驗收會簽會議。
參加會簽人員:礦長、生產礦長、總工程師、驗收小組全體人員、施工單位項目經理。
會簽程序:
(一)生產技術科通報工程質量驗收及浮動運距情況,生產技術科介紹測量外業數據采集及內業算量過程。
(二)參會人員質疑。
(三)生產技術科(采礦)及生產技術科(地測)答疑。
(四)如驗收結果無異議,簽字確認。工程質量或工程量驗收會簽未通過,形成會簽意見,組織驗收部門根據會簽意見進行工程補測補驗。重新執行會簽程序。
第七條工程驗收確認單必須經簽字確認後方可生效,並將簽字確認的驗收結果作為工程條結算依據。
第八條驗收結束後由生產技術科提供《采剝量驗收成果報表》和《采剝工程綜合平麵圖》,由生產技術科提供剝離工程質量驗收打分表及浮動運距圖,按規定的時間報送各相關部門。
第九條 將二礦采剝工程質量驗收標準由生產技術科負責組織製定,經礦各安全、生產相關部門及礦領導審核後執行,在年度工程施工合同內進行約定。
第十條參加工程質量驗收人員必須嚴格按照施工合同中約定的工程質量驗收標準進行檢查,檢查後參加驗收人員必須現場簽字確認驗收結果。
第三章獎懲與考核
第十一條 生產技術科必須及時組織工程質量、工程量驗收,未及時組織驗收對部門核減1分,並對部門負責人處以500元罰款。
第十二條參加月度采剝工程驗收的部門和單位不得無故缺席,不能按時參加必須向相關組織部門說明具體原因。否則,對缺席部門處以500元罰款。
第十三條采剝工程竣工驗收原則上不允許缺席,如不能按時參加需向礦長請假。否則,對缺席部門和單位處以500元罰款。
第四章附則
第十四條 本製度由生產技術科負責解釋,自發布之日起實施。
附件一:《工程質量驗收標準》
附件二:將二礦采剝工程驗收申請
附件一:

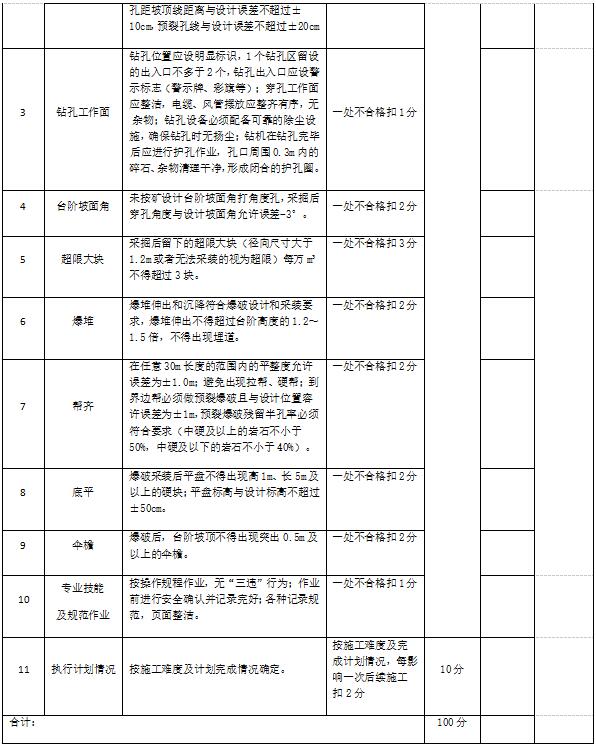

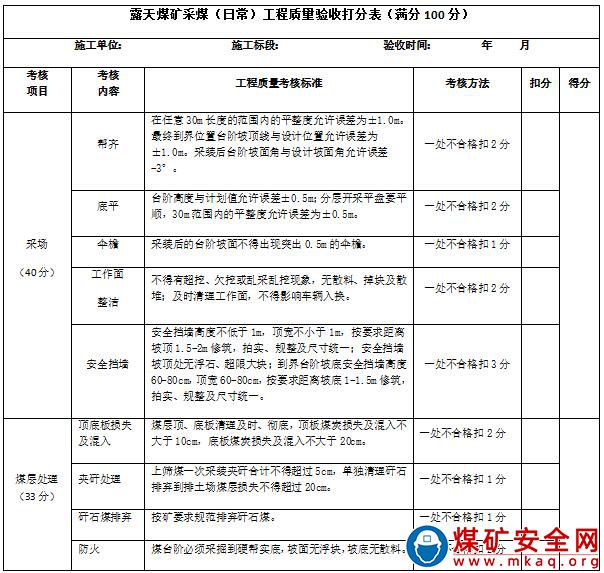

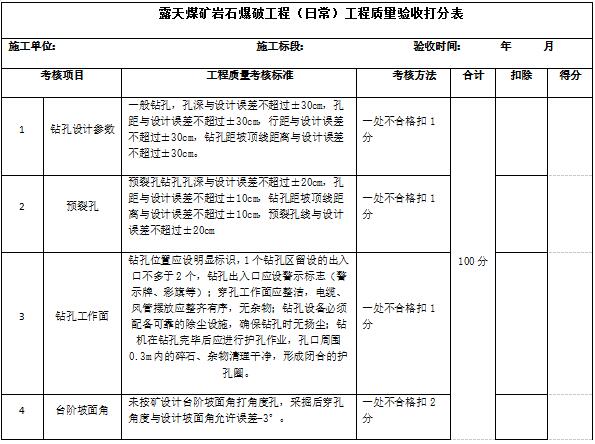

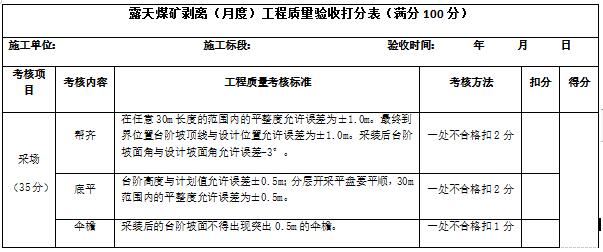

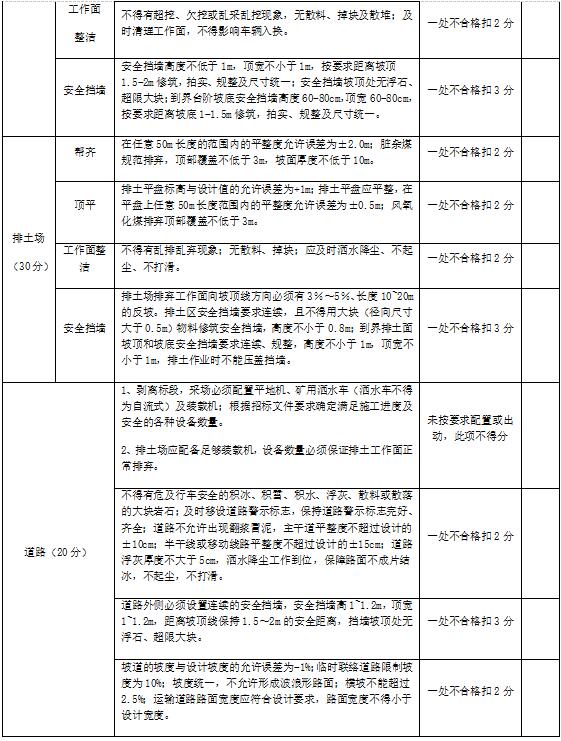

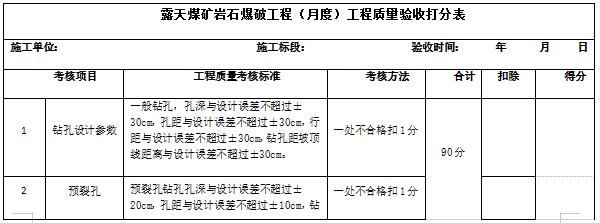

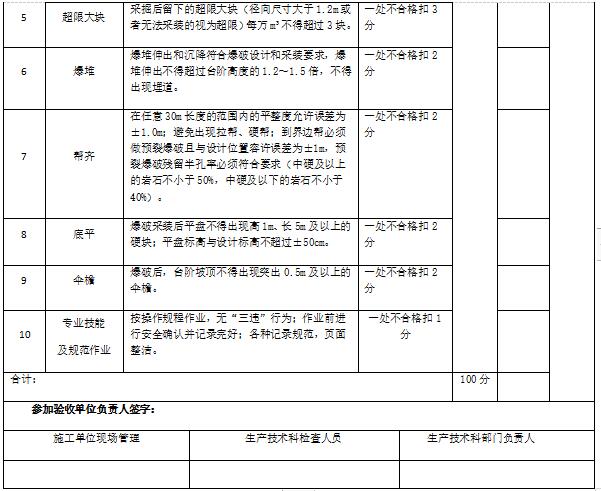

工程質量驗收標準

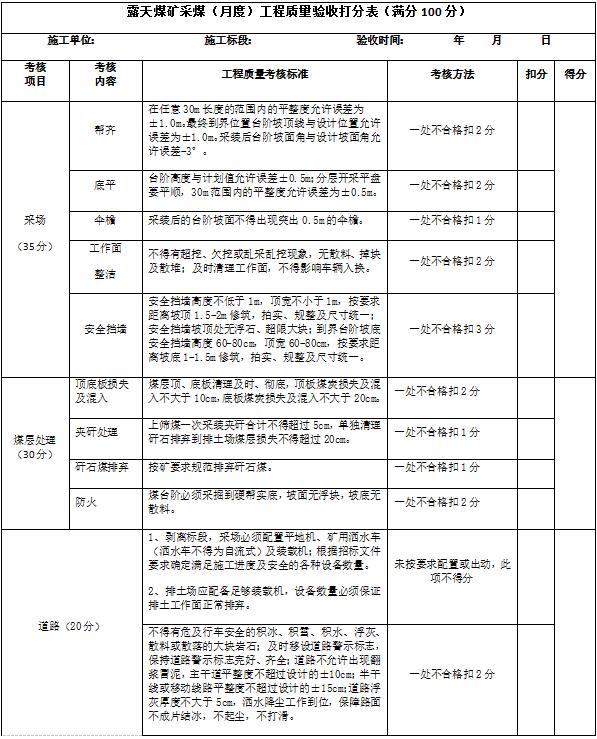

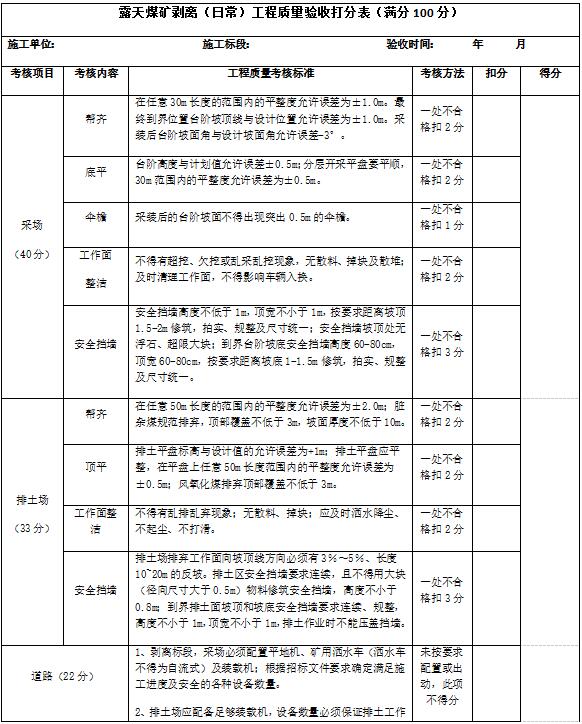

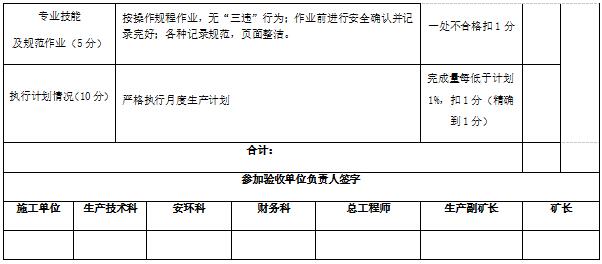

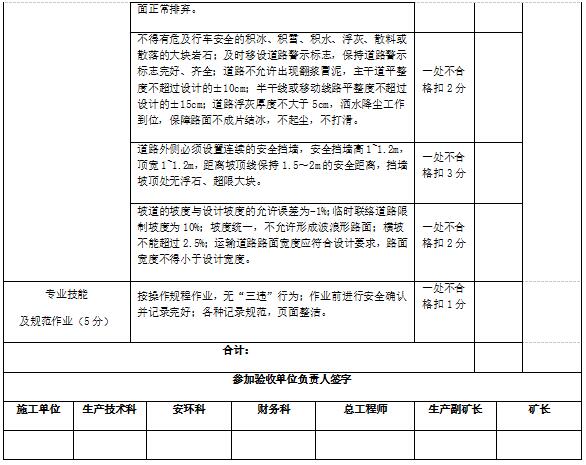

一、剝離工程質量驗收表

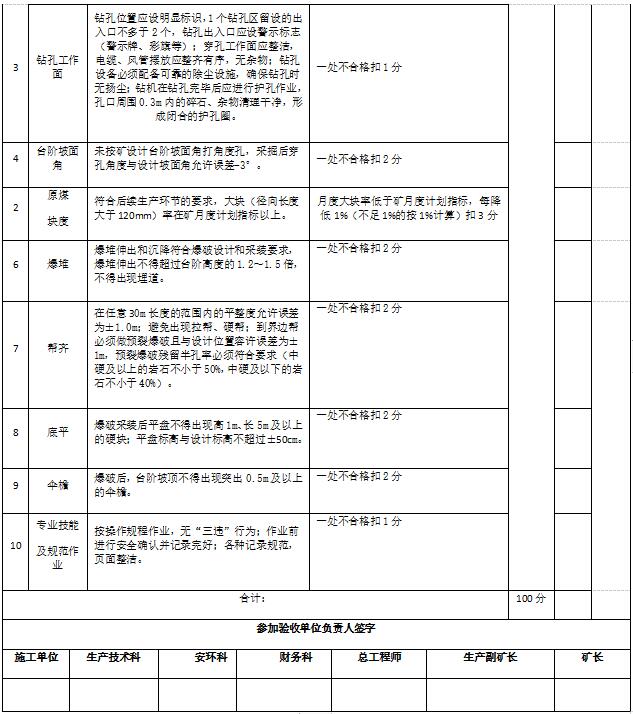

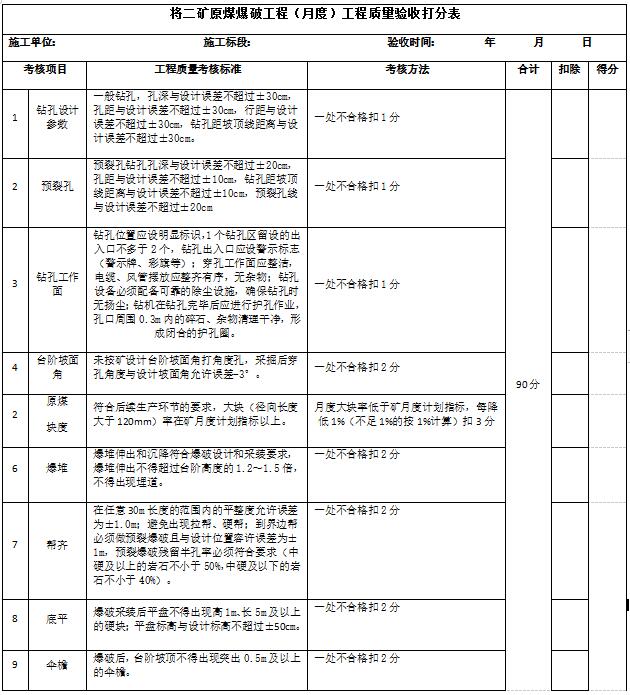

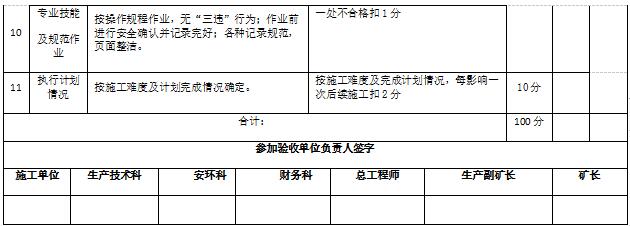

二、采煤工程質量驗收表
附件二:
將二礦采剝工程驗收申請
新疆天池能源有限責任公司露天煤礦:
我公司本月(年)計劃完成工程量 萬m³。月度統計完成完工程量萬m³,經項目部自檢工程質量符合合同約定質量考核標準,現具備月(年)度工程驗收條件,特此申請。
注:可根據實際情況擴充內容
申請單位(蓋章)
申請時間
生產技術科意見:
總工程師意見:
