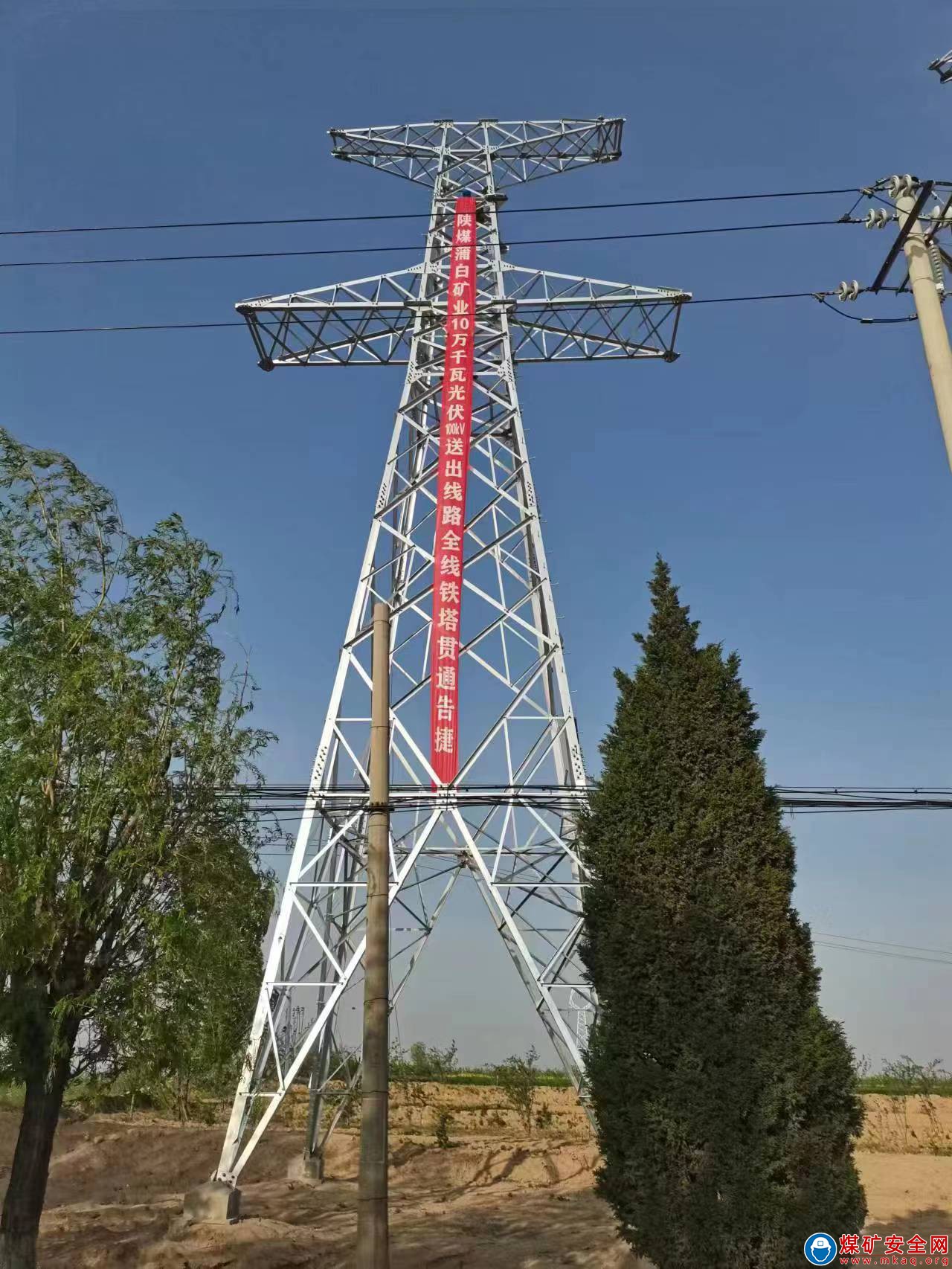

4月10日,陝煤蒲白礦業公司10萬千瓦光伏項目110千伏送出線路全線鐵塔圓滿貫通,標誌著該工程全麵進入導線架設階段,成為該工程順利完成一個重要裏程碑。
10萬千瓦光伏項目工程是陝煤蒲白礦業公司“十四五”高質量發展中的重點建設項目,建成後不但可滿足西固光伏發電項目的彙集和上網,為新能源外送提供重要的支撐保障,同時,還可提高蒲白電網供電的可靠性和運行靈活性。

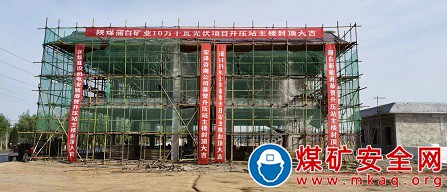

該項目線路距離13.5公裏,跨越溝渠三次、高速路一條和高壓線路二十餘處,涉及軍事設施、文物遺址及蒲白兩縣十餘個村組。麵對實際困難,礦業公司高度重視項目建設,相關領導和部室多次深入一線現場解決問題。作為具體施工單位,熱電公司則采取盯節點、抓重點、攻難點等具體舉措,加強關鍵環節管控,推進精細化管理,和參建單位全力以赴攻克了一個又一個難關。一是通過反複溝通協調,有效解決了涉及西固村鎮農民的征地問題,確保建設進度。二是增加施工現場監管人員,全天進行巡查,保證現場施工尤其雨雪天氣安全狀況可控在控,實現安全文明管理。三是做好疫情防控工作,嚴格按照地方政府和礦業司疫情防控要求,為項目人員建立防疫檔案,嚴查行程軌跡,省外進場人員提供48小時核酸陰性檢測證明,禁止高中風險地區人員進入施工現場,做到嚴防死守。 經過有效施工四十餘天,圓滿完成了38基鐵塔架設,同時升壓站主樓順利封頂,為項目早日並網發電奠定了堅實基礎。
