近期,礦區暴雨雷電預警信息頻發,為確保礦區供電安全,保障礦井正常生產,中能煤礦生產運營公司機修廠圓滿完成了110kV袁煤主井變電站的10kVⅠ段檢修任務。
110kV袁煤主井變電站10kV電源為單母分段運行方式,為袁大灘煤礦主工業廠區提供高壓電源。10kVⅠ段已連續運行一年時間,因10kV饋線櫃內母排因穿牆套筒逐漸老化、變壓器絕緣子逐漸老化、櫃頂小母線和端子排螺絲鬆動等原因,存在不同程度的安全隱患,如遇雷雨、大風等惡劣天氣,可能會因絕緣子汙閃、雷擊跳閘而停電,對礦區電網安全帶來威脅。
為及時有效消除供電隱患,防止在極端天氣情況下發生供電安全02manbetx.com ,機修廠隨即向袁大灘煤礦機電運行中心提出檢修申請。由於該回路所帶負荷較多,需多方協調停電或轉移負荷,並且因為天氣原因,為檢修預留的時間僅為平時一半,此次檢修施工麵臨內外統籌協調的巨大挑戰。

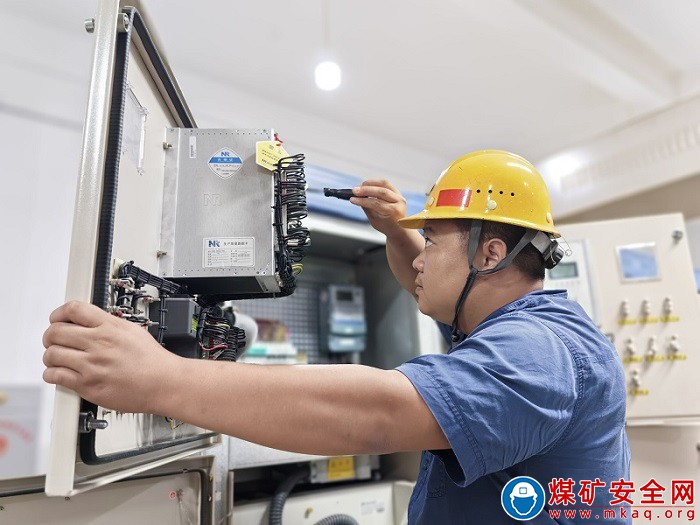

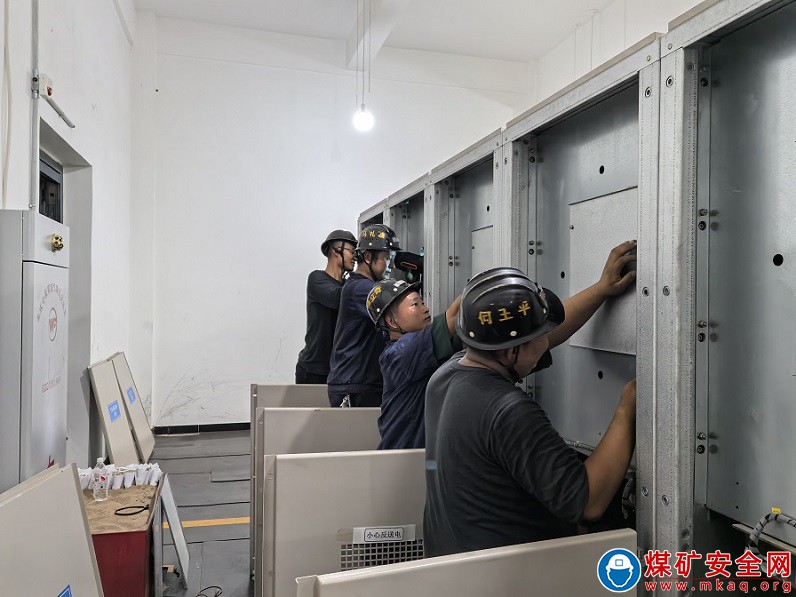

機修廠以“高標準高質量完成檢修工作”為目標,精心編製施工措施,統籌協調各方資源,嚴格落實現場作業查勘、安全技術交底、施工三措和現場風險辨識。秉持“應修必修,修必修好”的原則,檢修工作如火如荼地開展。你看:停電、驗電、放電、掛接地線等操作有條不紊地進行;拆蓋板、緊螺絲,換端子他們正在奮力地跑好這一場特殊的“接力賽”。通過緊鑼密鼓的努力,共完成了更換回路內全部的老化螺杆螺絲、封堵泥和穿牆套筒等易損設施;緊固各櫃內接地排螺絲,對櫃內端子老化鬆動嚴重部分進行更換和防鏽處理,清理饋線櫃腔內雜物等多項精密繁雜的工作任務。
此次檢修工作於8月8日16時30分正式開工,21時30分順利完工,曆時僅5小時,趕在暴雨來臨之前,完成了檢修工作。此次檢修共計檢修20個饋線櫃,及時消除了該供電回路的安全隱患。不僅有效提升了該回路的供電可靠性,更是對機修廠電工班組技術水平的一次考驗。
機修廠深刻落實“六精三十六閉環九全九雙”安全生產管理體係,強管理、抓安全,為保障礦區生產安全用電和煤礦汛期平穩運行打下堅實基礎。(王超)
